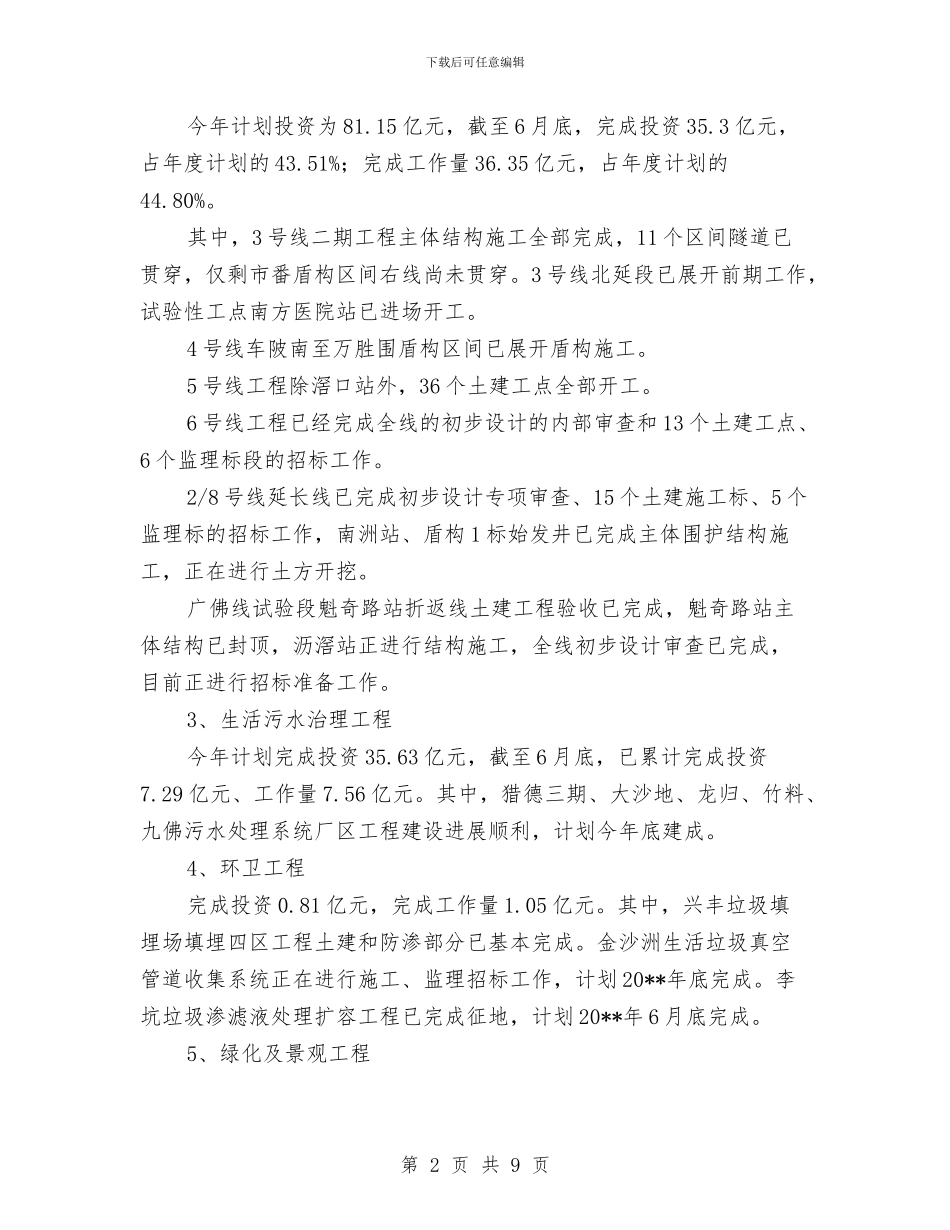

下载后可任意编辑城建局相关管理工程进展情况半年总结与城建局节能降耗半年工作总结汇编城建局相关管理工程进展情况半年总结一、重点工程建设:顺利推动今年上半年,市建委根据市委、市政府的统一部署和总体要求,抓紧抓早,精心组织,科学安排,严格落实责任制,加强协调督办,使各项重点工程建设均按计划顺利推动。1、道路交通工程计划投资 60.9 亿,截至 6 月底,已完成工作量 21.66 亿,占年度计划的 35.57%,同比增加 9.57%。其中,科韵北路—广园东立交、科韵北路—中山大道立交、科韵北路—黄埔大道立交、科韵路到新港东路立交、黄埔涌大桥、新滘南路西段工程、广园中路扩宽土建工程、瑞康路(新港西路—新滘南路)、宝岗大道南等 9 项道路工程建成通车。新光快速路一期全线土建标段主体工程基本完工,新港东路扩宽工程、五山路延长线(粤汉路—汇景北路段)等工程即将完成。滨江东路延长线二期、东晓南路放射线二期、白云国际会议中心周边市政道路一期(机场东路)以及二期(广园西立交,机场西路等)等工程建设正在全面展开。黄埔大道支线(黄埔大道~中山大道)、市疾病控制中心和第八医院周边道路等 27 项道路交通工程的前期工作已全面展开,下半年将陆续动工建设。2、轨道交通工程第 1 页 共 9 页下载后可任意编辑今年计划投资为 81.15 亿元,截至 6 月底,完成投资 35.3 亿元,占年度计划的 43.51%;完成工作量 36.35 亿元,占年度计划的44.80%。其中,3 号线二期工程主体结构施工全部完成,11 个区间隧道已贯穿,仅剩市番盾构区间右线尚未贯穿。3 号线北延段已展开前期工作,试验性工点南方医院站已进场开工。4 号线车陂南至万胜围盾构区间已展开盾构施工。5 号线工程除滘口站外,36 个土建工点全部开工。6 号线工程已经完成全线的初步设计的内部审查和 13 个土建工点、6 个监理标段的招标工作。2/8 号线延长线已完成初步设计专项审查、15 个土建施工标、5 个监理标的招标工作,南洲站、盾构 1 标始发井已完成主体围护结构施工,正在进行土方开挖。广佛线试验段魁奇路站折返线土建工程验收已完成,魁奇路站主体结构已封顶,沥滘站正进行结构施工,全线初步设计审查已完成,目前正进行招标准备工作。3、生活污水治理工程今年计划完成投资 35.63 亿元,截至 6 月底,已累计完成投资7.29 亿元、工作量 7.56 亿元。其中,猎德三期、大沙地、龙归、竹料、九佛污水处理系统厂区工程建设进展...
