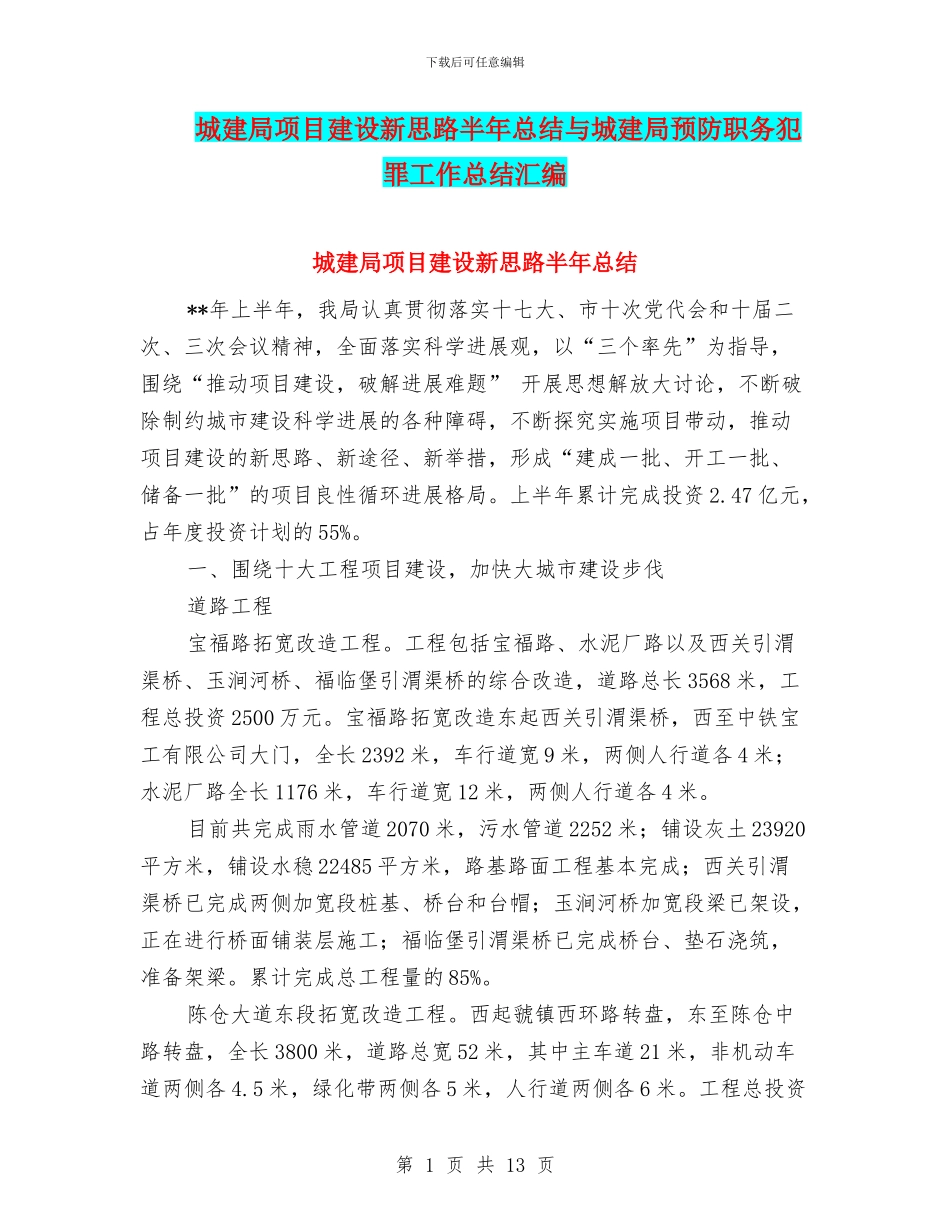

下载后可任意编辑城建局项目建设新思路半年总结与城建局预防职务犯罪工作总结汇编城建局项目建设新思路半年总结**年上半年,我局认真贯彻落实十七大、市十次党代会和十届二次、三次会议精神,全面落实科学进展观,以“三个率先”为指导,围绕“推动项目建设,破解进展难题” 开展思想解放大讨论,不断破除制约城市建设科学进展的各种障碍,不断探究实施项目带动,推动项目建设的新思路、新途径、新举措,形成“建成一批、开工一批、储备一批”的项目良性循环进展格局
上半年累计完成投资 2
47 亿元,占年度投资计划的 55%
一、围绕十大工程项目建设,加快大城市建设步伐道路工程宝福路拓宽改造工程
工程包括宝福路、水泥厂路以及西关引渭渠桥、玉涧河桥、福临堡引渭渠桥的综合改造,道路总长 3568 米,工程总投资 2500 万元
宝福路拓宽改造东起西关引渭渠桥,西至中铁宝工有限公司大门,全长 2392 米,车行道宽 9 米,两侧人行道各 4 米;水泥厂路全长 1176 米,车行道宽 12 米,两侧人行道各 4 米
目前共完成雨水管道 2070 米,污水管道 2252 米;铺设灰土 23920平方米,铺设水稳 22485 平方米,路基路面工程基本完成;西关引渭渠桥已完成两侧加宽段桩基、桥台和台帽;玉涧河桥加宽段梁已架设,正在进行桥面铺装层施工;福临堡引渭渠桥已完成桥台、垫石浇筑,准备架梁
累计完成总工程量的 85%
陈仓大道东段拓宽改造工程
西起虢镇西环路转盘,东至陈仓中路转盘,全长 3800 米,道路总宽 52 米,其中主车道 21 米,非机动车道两侧各 4
5 米,绿化带两侧各 5 米,人行道两侧各 6 米

工程总投资第 1 页 共 13 页下载后可任意编辑约 5000 万元,3 月 18 日开工,现完成污水管道铺设 3400 米,除通信杆线和拆迁影响的 400 米未完成外其于全部完成;雨水管道完成 230
