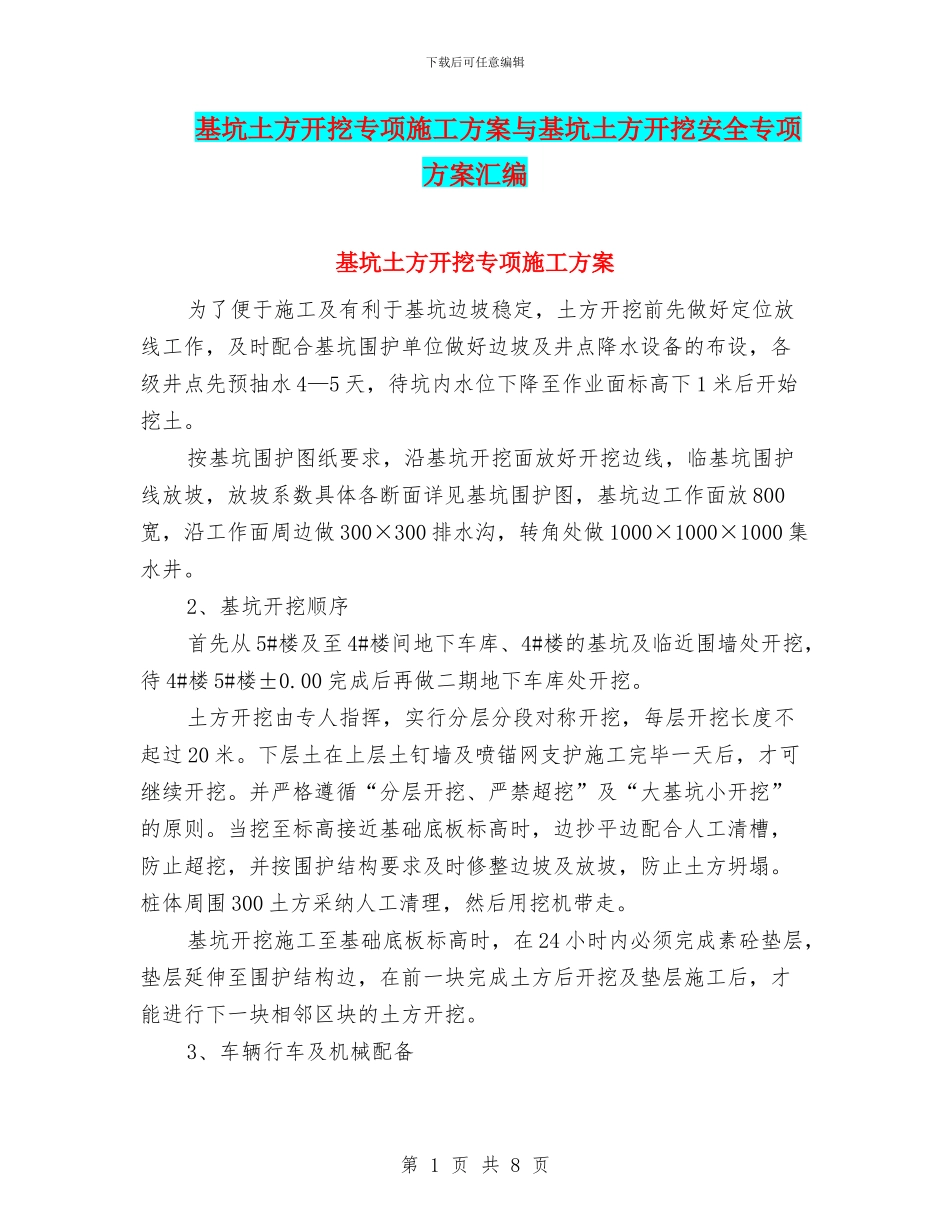

下载后可任意编辑基坑土方开挖专项施工方案与基坑土方开挖安全专项方案汇编基坑土方开挖专项施工方案为了便于施工及有利于基坑边坡稳定,土方开挖前先做好定位放线工作,及时配合基坑围护单位做好边坡及井点降水设备的布设,各级井点先预抽水 4—5 天,待坑内水位下降至作业面标高下 1 米后开始挖土
按基坑围护图纸要求,沿基坑开挖面放好开挖边线,临基坑围护线放坡,放坡系数具体各断面详见基坑围护图,基坑边工作面放 800宽,沿工作面周边做 300×300 排水沟,转角处做 1000×1000×1000 集水井
2、基坑开挖顺序首先从 5#楼及至 4#楼间地下车库、4#楼的基坑及临近围墙处开挖,待 4#楼 5#楼±0
00 完成后再做二期地下车库处开挖
土方开挖由专人指挥,实行分层分段对称开挖,每层开挖长度不起过 20 米
下层土在上层土钉墙及喷锚网支护施工完毕一天后,才可继续开挖
并严格遵循“分层开挖、严禁超挖”及“大基坑小开挖”的原则
当挖至标高接近基础底板标高时,边抄平边配合人工清槽,防止超挖,并按围护结构要求及时修整边坡及放坡,防止土方坍塌
桩体周围 300 土方采纳人工清理,然后用挖机带走
基坑开挖施工至基础底板标高时,在 24 小时内必须完成素砼垫层,垫层延伸至围护结构边,在前一块完成土方后开挖及垫层施工后,才能进行下一块相邻区块的土方开挖

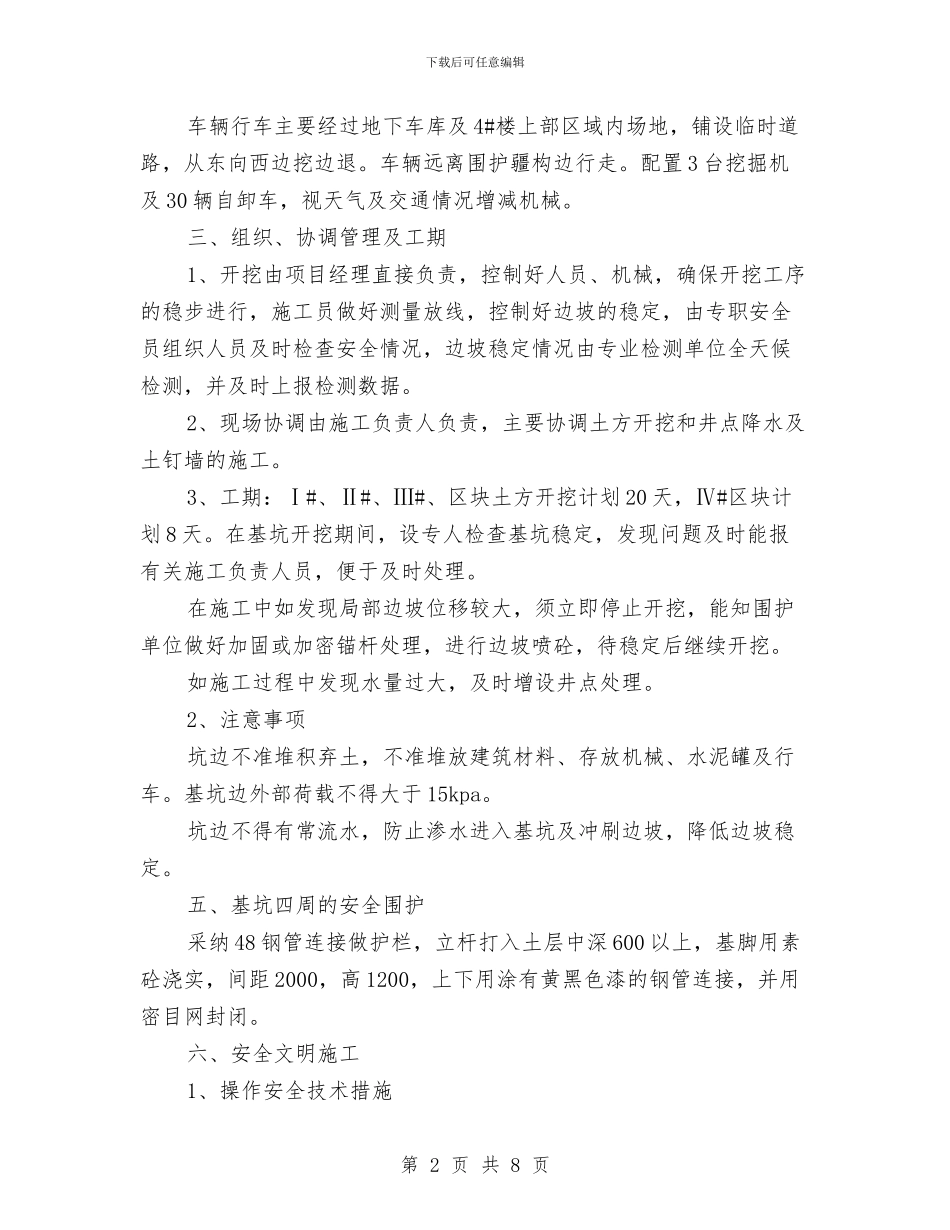

3、车辆行车及机械配备第 1 页 共 8 页下载后可任意编辑车辆行车主要经过地下车库及 4#楼上部区域内场地,铺设临时道路,从东向西边挖边退
车辆远离围护疆构边行走
配置 3 台挖掘机及 30 辆自卸车,视天气及交通情况增减机械

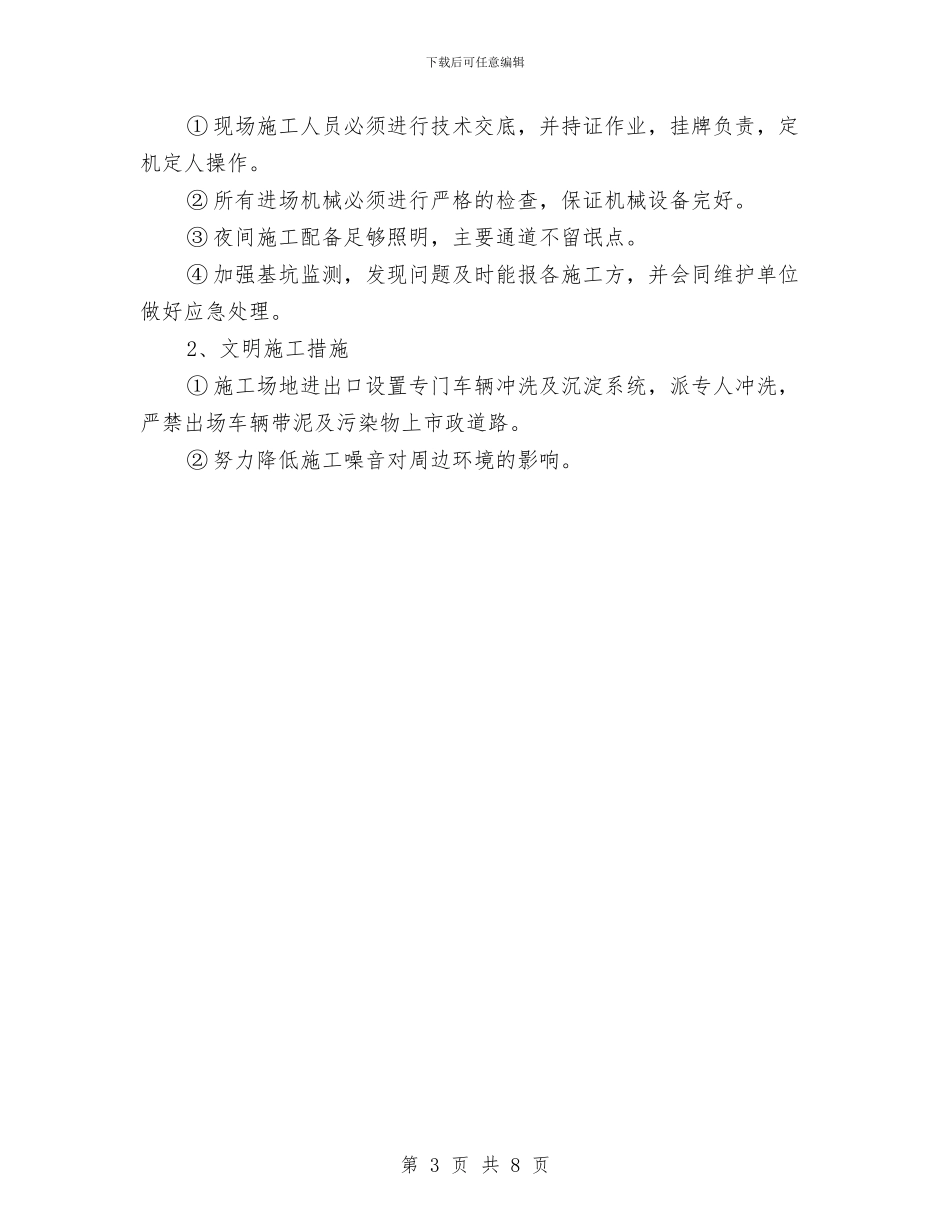

三、组织、协调管理及工期1、开挖由项目经理直接负责,控制好人员、机械,确保开挖工序的稳步进行,施工员做好测量放线,控制好边坡的稳定,由专职安全员组织人员及时检查安全情况,边坡稳定情况由专业检测单位全天候检测,并及时上报
