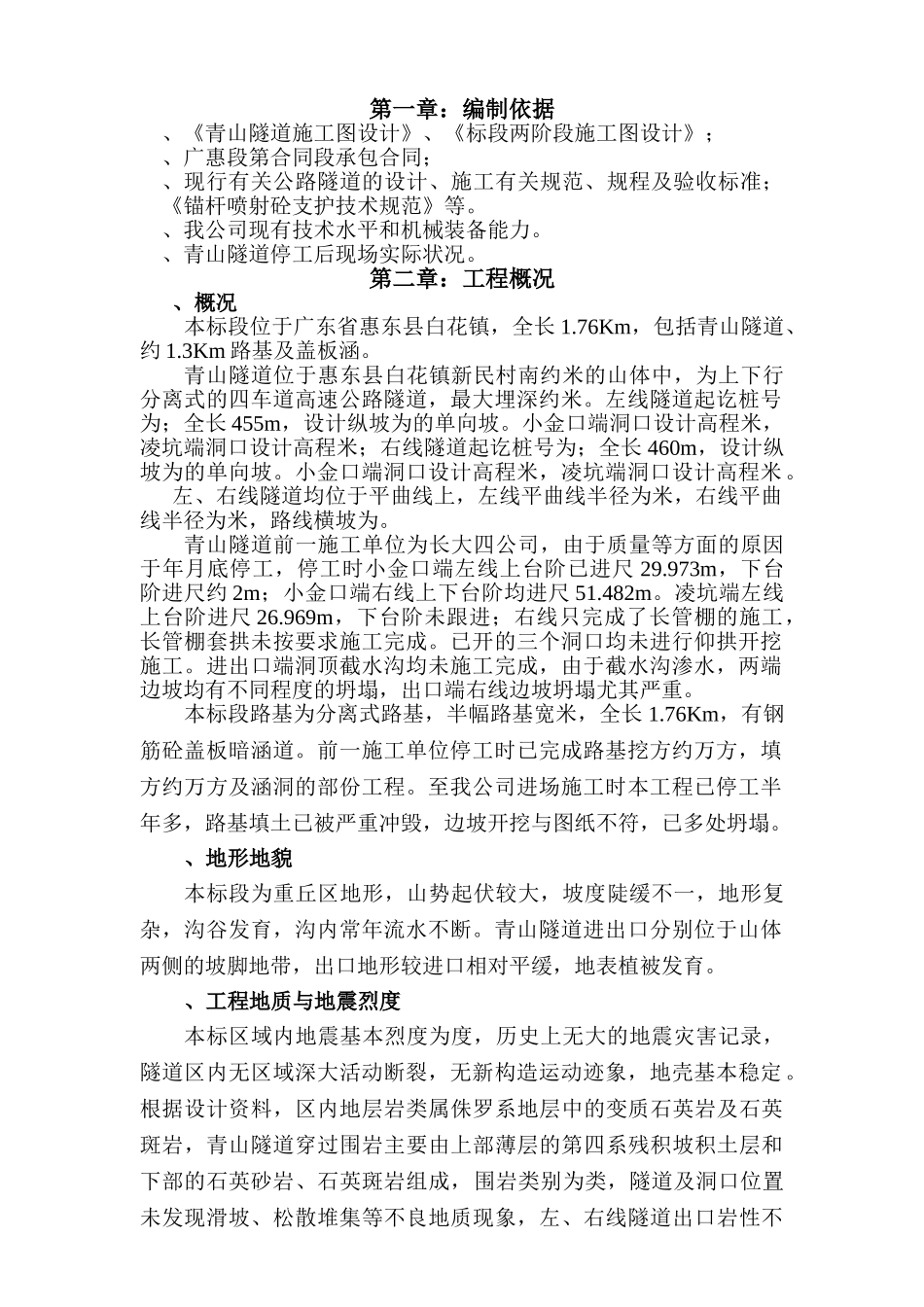

第一章:编制依据、《青山隧道施工图设计》、《标段两阶段施工图设计》;、广惠段第合同段承包合同;、现行有关公路隧道的设计、施工有关规范、规程及验收标准;《锚杆喷射砼支护技术规范》等
、我公司现有技术水平和机械装备能力
、青山隧道停工后现场实际状况
第二章:工程概况 、概况本标段位于广东省惠东县白花镇,全长 1
76Km,包括青山隧道、约 1
3Km 路基及盖板涵
青山隧道位于惠东县白花镇新民村南约米的山体中,为上下行分离式的四车道高速公路隧道,最大埋深约米
左线隧道起讫桩号为;全长 455m,设计纵坡为的单向坡
小金口端洞口设计高程米,凌坑端洞口设计高程米;右线隧道起讫桩号为;全长 460m,设计纵坡为的单向坡
小金口端洞口设计高程米,凌坑端洞口设计高程米
左、右线隧道均位于平曲线上,左线平曲线半径为米,右线平曲线半径为米,路线横坡为
青山隧道前一施工单位为长大四公司,由于质量等方面的原因于年月底停工,停工时小金口端左线上台阶已进尺 29
973m,下台阶进尺约 2m;小金口端右线上下台阶均进尺 51
凌坑端左线上台阶进尺 26
969m,下台阶未跟进;右线只完成了长管棚的施工,长管棚套拱未按要求施工完成
已开的三个洞口均未进行仰拱开挖施工
进出口端洞顶截水沟均未施工完成,由于截水沟渗水,两端边坡均有不同程度的坍塌,出口端右线边坡坍塌尤其严重
本标段路基为分离式路基,半幅路基宽米,全长 1
76Km,有钢筋砼盖板暗涵道
前一施工单位停工时已完成路基挖方约万方,填方约万方及涵洞的部份工程
至我公司进场施工时本工程已停工半年多,路基填土已被严重冲毁,边坡开挖与图纸不符,已多处坍塌

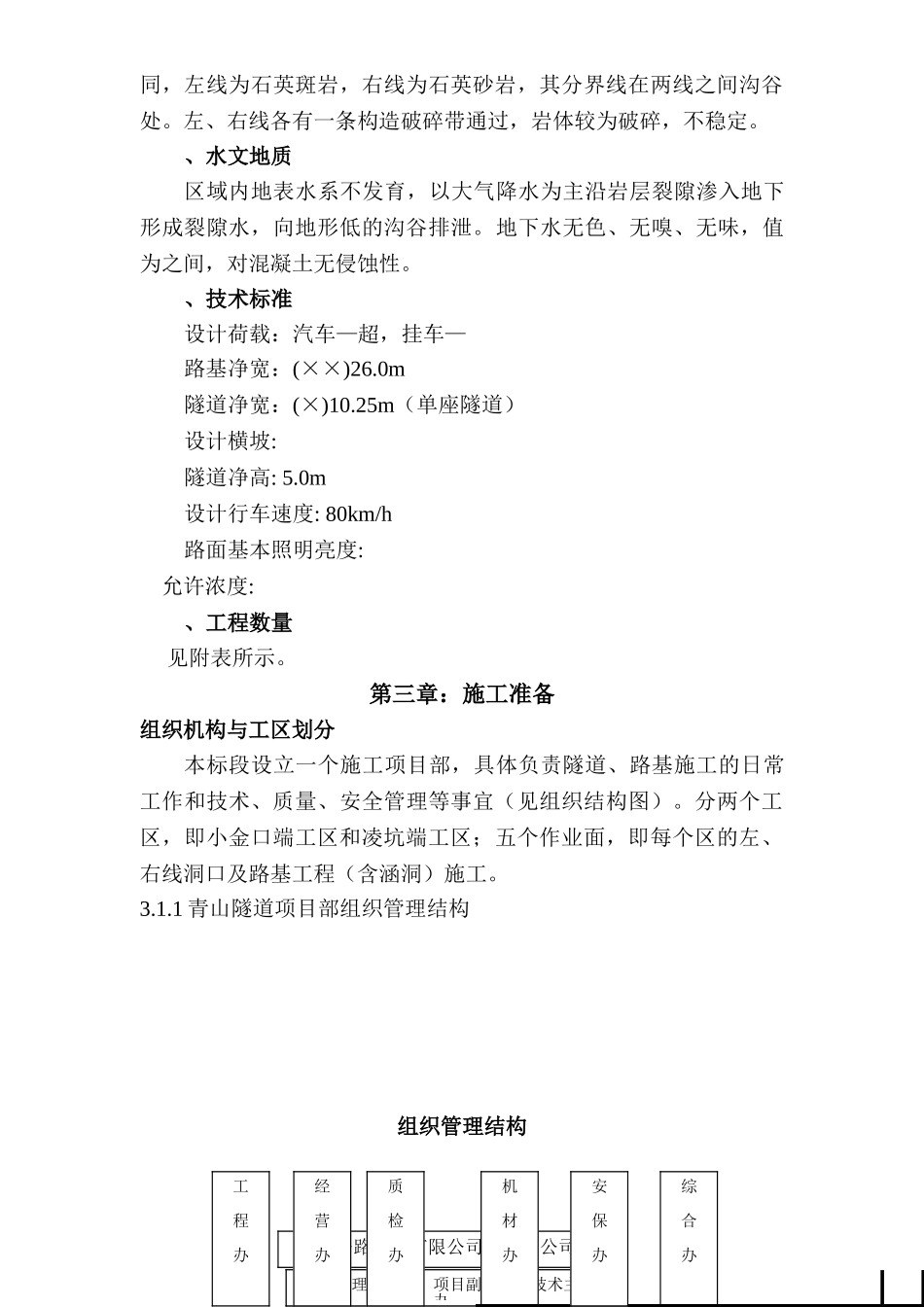

、地形地貌本标段为重丘区地形,山势起伏较大,坡度陡缓不一,地形复杂,沟谷发育,沟内常年流水不断
青山隧道进出口分别位于山体两侧的坡脚地带,出口地形较进口相对平缓,地表植被发育
、工程地质与地震
