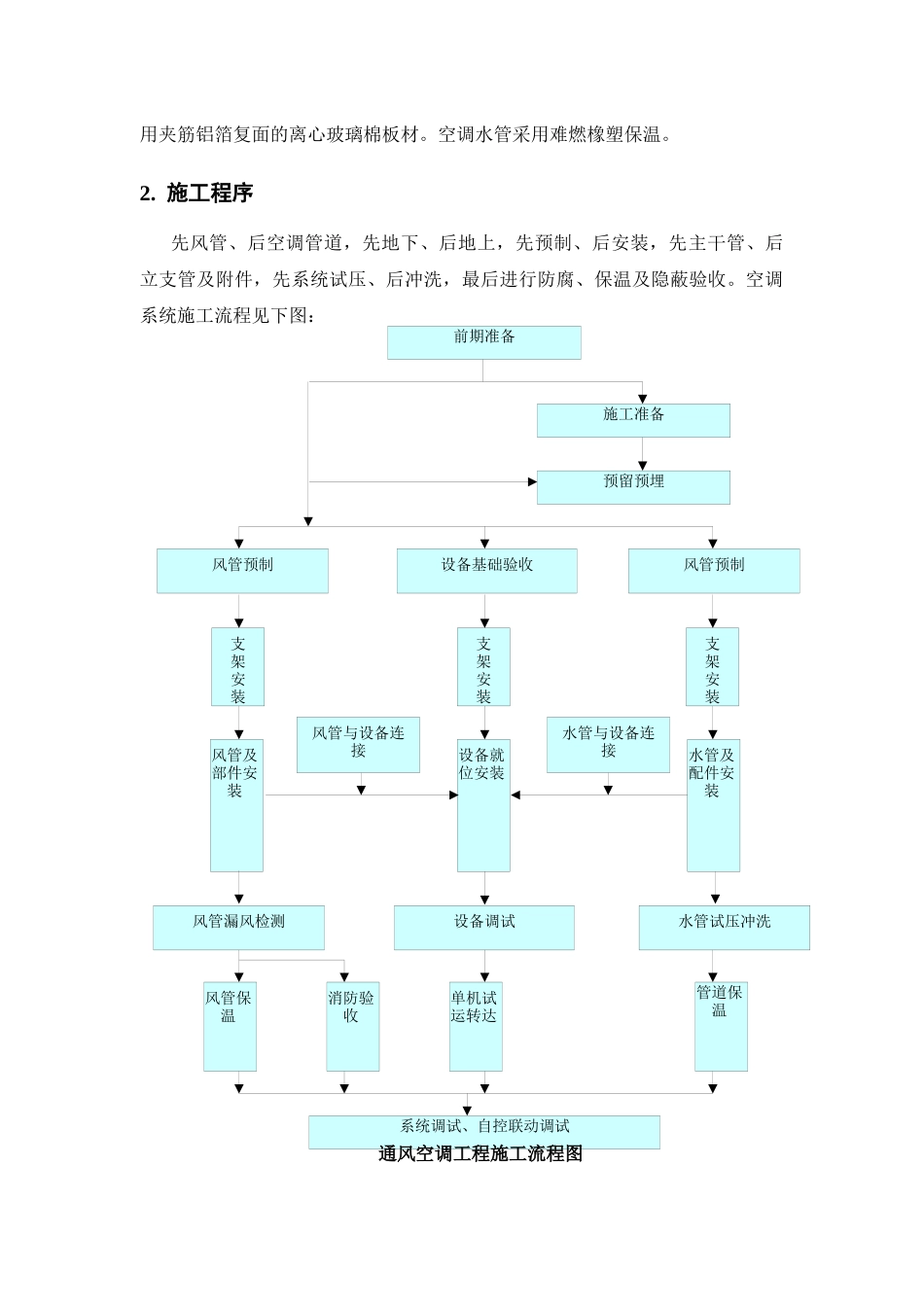

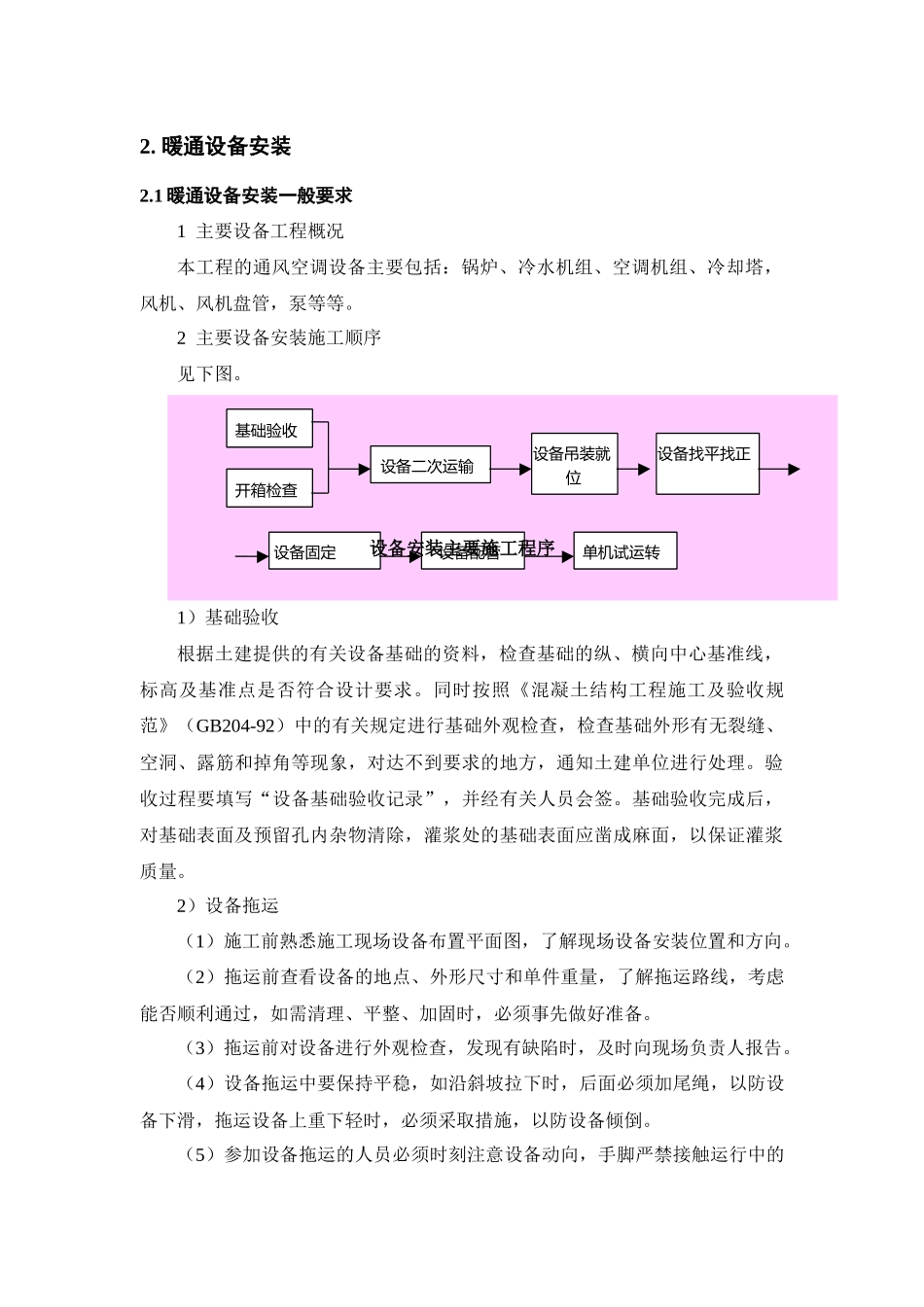

天津万达酒店通风空调工程施工方案 1 。 工程概况本建筑物为万达集团在天津的一座五星级酒店,详细施工要求见设计说明。根据设计要求及施工规范,结合施工实际情况,现列出施工方案指导后期施工。1 空调系统大空间通常采用全空气系统,酒店客房通常采用风机盘管及中央新风机组,新风经过滤及加湿处理后由竖直管道输送至每层各房间之风机盘管,各风机盘管均提供冷暖、温度及送风量选择,恒温器安装于墙上,温度由恒温器调节电动阀及风量,令房温度得以保持。2 采暖系统供暖系统、加湿系统生活热水供应,洗衣房及厨房设备热源由锅炉房供应。供暖系统及生活水系统均独立热交换器。3 通风系统酒店客房层采用中央排风系统,卫生间排风由中央排风机利用房间内卫生间之百叶风口,经排风竖向井道放至室外。厨房通风系统为独立装置,所有厨房废气在排放前预先经过滤设备后才排放,以达至环保要求。地下车库及各机电设备房等地方将按需要而提供机械通风系统。走火楼梯/ 消防电梯前室加压送风系统及机械排烟系统。4 系统材质空调送回风管、新风管、通风管、排气管通常采用镀锌钢板制作。接风口的软管采用带有钢丝撑筋的铝箔风管。消防加压送和排烟管道通常也采用镀锌钢板制作。其中采用土建风道部分,必须配合土建,要求内壁表面用水泥砂浆抹平、粉光,并应保证它的气密性。厨房送、排风管采用不锈钢板制作,法兰连接,并在最底处设置手动排水阀。空调水管通常 DN<80mm 采用镀锌钢管,丝接;DN≥80mm 采用无缝钢管,法兰连接或焊接。风管保温防火墙两侧 2 米范围采用不燃材料保温,空调风管、新风管等采前期准备施工准备预留预埋支架安装支架安装支架安装风管及部件安装设备就位安装风管保温单机试运转达管道保温消防验收风管与设备连接水管与设备连接系统调试、自控联动调试风管预制设备基础验收风管预制水管试压冲洗设备调试风管漏风检测水管及配件安装用夹筋铝箔复面的离心玻璃棉板材。空调水管采用难燃橡塑保温。2. 施工程序先风管、后空调管道,先地下、后地上,先预制、后安装,先主干管、后立支管及附件,先系统试压、后冲洗,最后进行防腐、保温及隐蔽验收。空调系统施工流程见下图: 通风空调工程施工流程图基础验收设备二次运输开箱检查单机试运转设备吊装就位设备找平找正设备固定设备配管2. 暖通设备安装2.1 暖通设备安装一般要求1 主要设备工程概况本工程的通风空调设备主要包括:锅炉、冷水机组、空调机组、冷却塔,风机、风...
