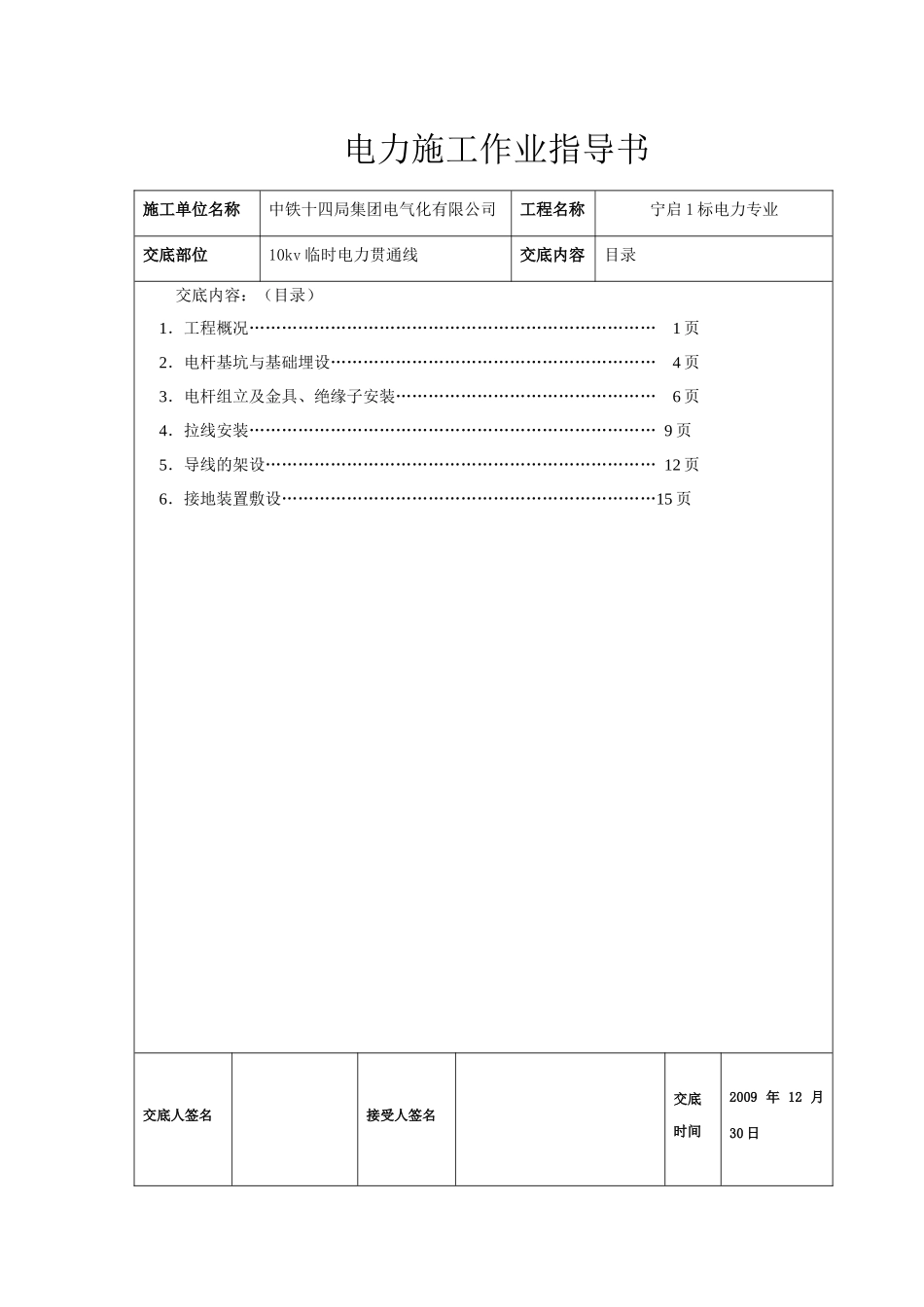

电力施工作业指导书施工单位名称中铁十四局集团电气化有限公司工程名称宁启 1 标电力专业交底部位10kv 临时电力贯通线交底内容目录交底内容:(目录)1.工程概况………………………………………………………………… 1 页2.电杆基坑与基础埋设…………………………………………………… 4 页3.电杆组立及金具、绝缘子安装………………………………………… 6 页4.拉线安装………………………………………………………………… 9 页5.导线的架设……………………………………………………………… 12 页6.接地装置敷设……………………………………………………………15 页交底人签名 接受人签名交底时间 2009 年 12 月 30 日电力施工作业指导书施工单位名称中铁十四局集团电气化有限公司工程名称宁启 1 标电力专业交底部位10kv 临时电力贯通线交底内容工程概况工程概况1、 工程名称:SZ-2 标段临时电力工程2、 正线里程:DK351+100——DK4203、 建设单位: 4、 设计单位: 5、 施工单位:中铁十四局集团电气化工程有限公司6、 合同工期:2008 年 11 月 1 日—2008 年 12 月 30 日
7、 主要技术特点:新建 10KV 电力贯通线,采用环形预应力钢筋混凝土电杆、铁横担、钢芯铝绞线

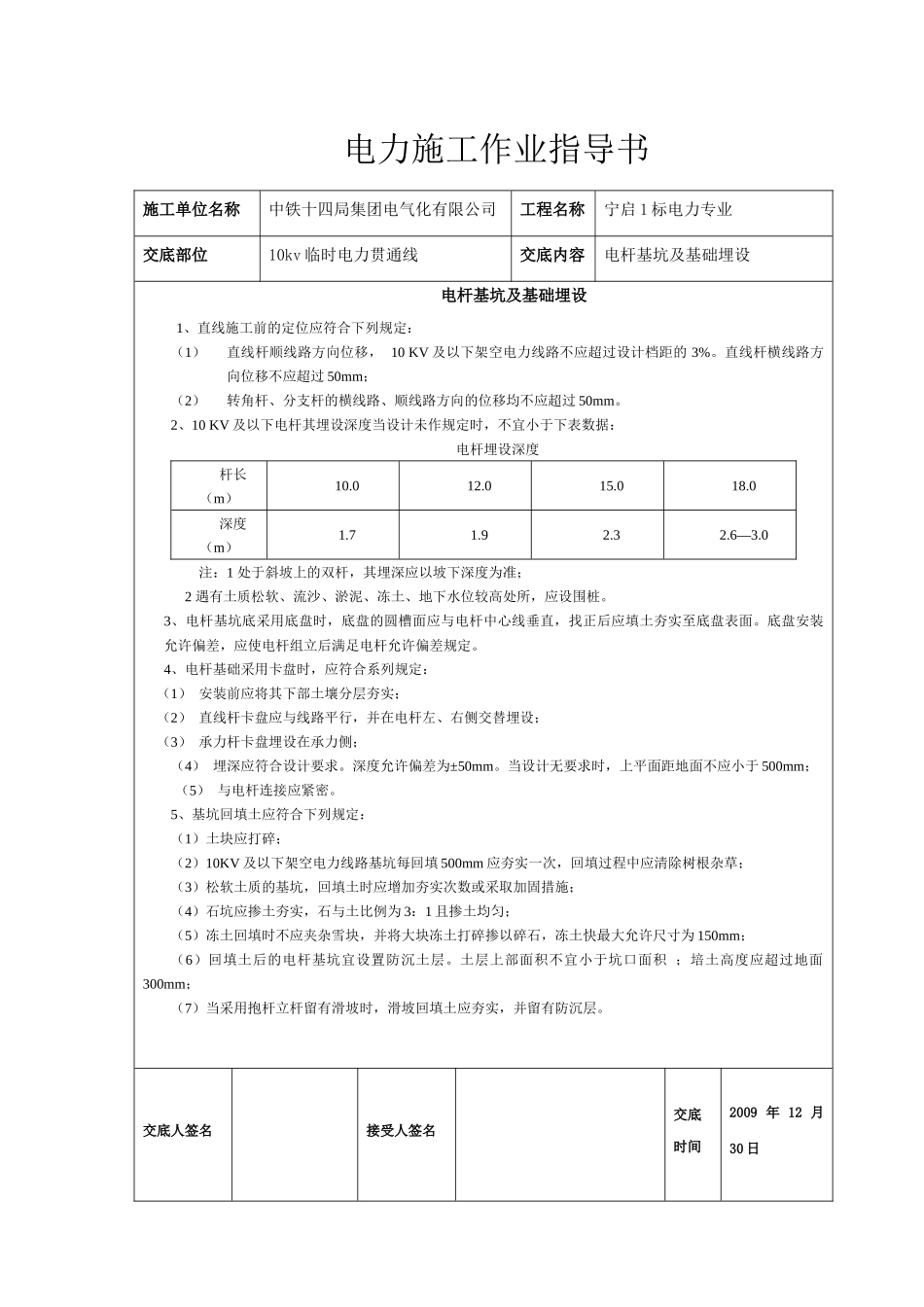

交底人签名 接受人签名交底时间 2009 年 12 月 30 日电力施工作业指导书施工单位名称中铁十四局集团电气化有限公司工程名称宁启 1 标电力专业交底部位10kv 临时电力贯通线交底内容电杆基坑及基础埋设电杆基坑及基础埋设1、直线施工前的定位应符合下列规定:(1)直线杆顺线路方向位移, 10 KV 及以下架空电力线路不应超过设计档距的 3%
直线杆横线路方向位移不应超过 50mm;(2)转角杆、分支杆的横线路、顺线路方向的位移均不应超过 50mm
2、10 K
