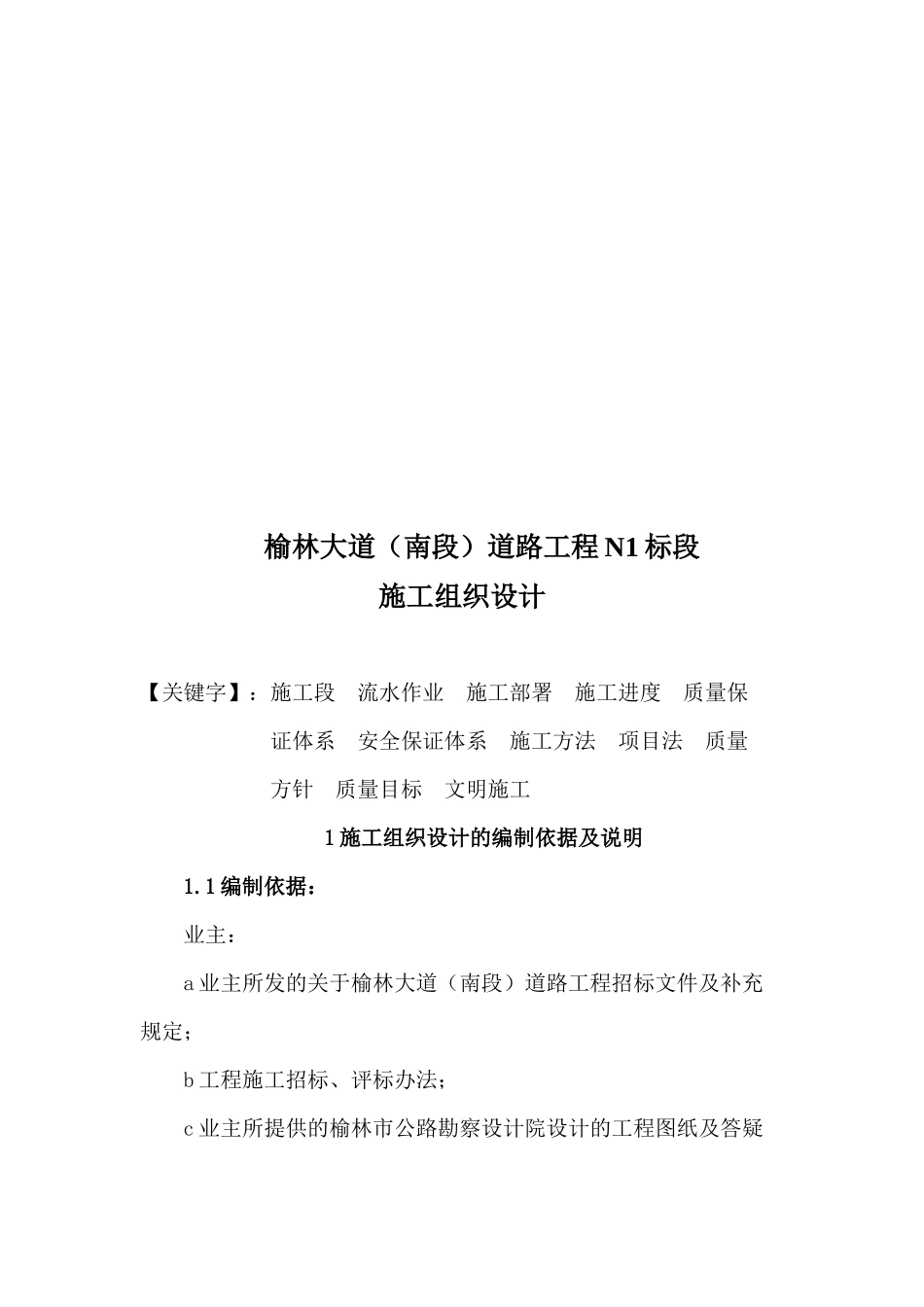

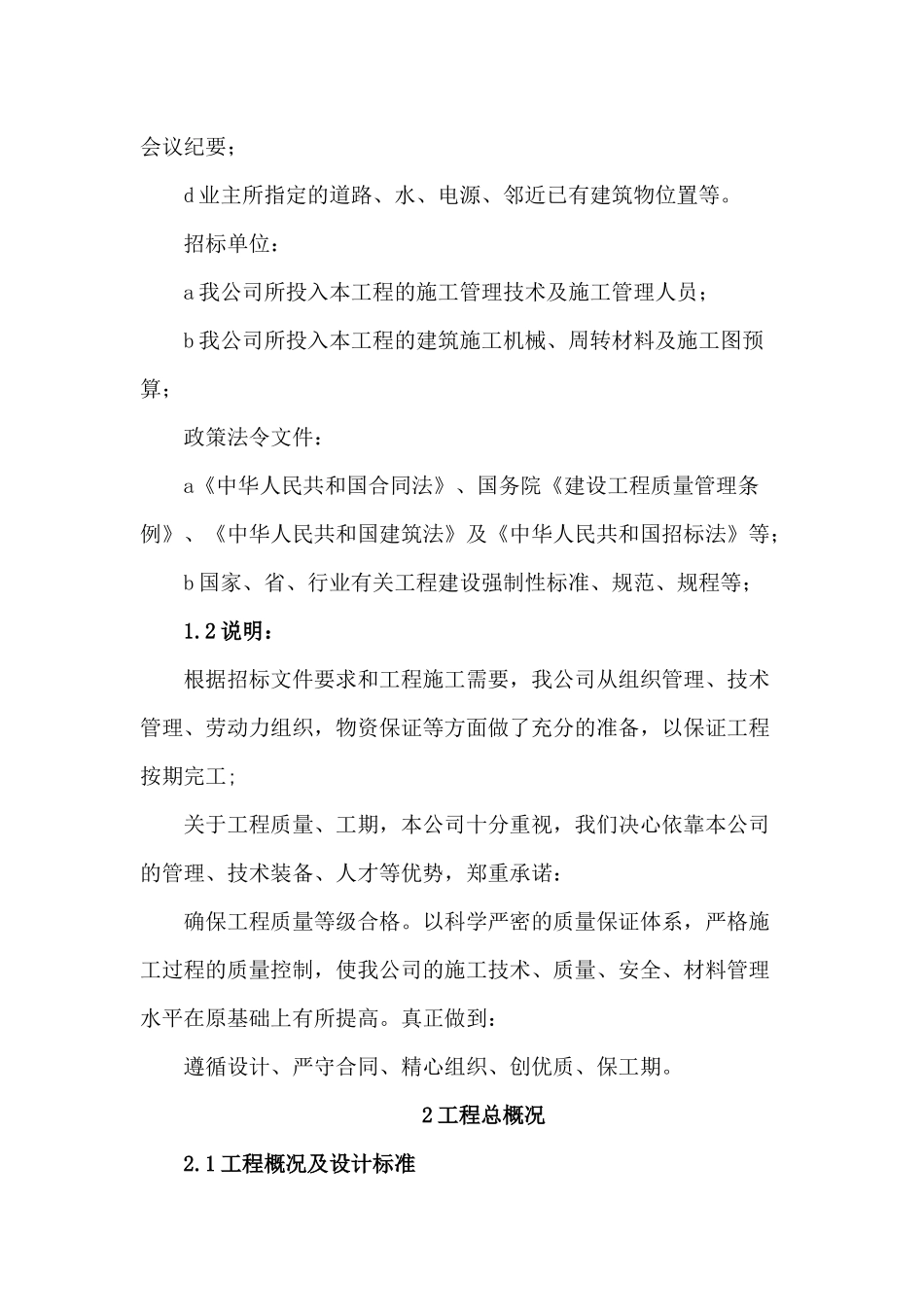

榆林大道(南段)道路工程 N1 标段施工组织设计【关键字】:施工段 流水作业 施工部署 施工进度 质量保证体系 安全保证体系 施工方法 项目法 质量方针 质量目标 文明施工1 施工组织设计的编制依据及说明1.1 编制依据:业主:a 业主所发的关于榆林大道(南段)道路工程招标文件及补充规定;b 工程施工招标、评标办法;c 业主所提供的榆林市公路勘察设计院设计的工程图纸及答疑会议纪要;d 业主所指定的道路、水、电源、邻近已有建筑物位置等。招标单位:a 我公司所投入本工程的施工管理技术及施工管理人员;b 我公司所投入本工程的建筑施工机械、周转材料及施工图预算;政策法令文件:a《中华人民共和国合同法》、国务院《建设工程质量管理条例》、《中华人民共和国建筑法》及《中华人民共和国招标法》等;b 国家、省、行业有关工程建设强制性标准、规范、规程等;1.2 说明:根据招标文件要求和工程施工需要,我公司从组织管理、技术管理、劳动力组织,物资保证等方面做了充分的准备,以保证工程按期完工;关于工程质量、工期,本公司十分重视,我们决心依靠本公司的管理、技术装备、人才等优势,郑重承诺:确保工程质量等级合格。以科学严密的质量保证体系,严格施工过程的质量控制,使我公司的施工技术、质量、安全、材料管理水平在原基础上有所提高。真正做到:遵循设计、严守合同、精心组织、创优质、保工期。2 工程总概况2.1 工程概况及设计标准2.1.1 道路工程概况:A 榆林高新区管委会提供的《榆林经济开发区(北区)北西环路道路工程施工实际图》(陕西市政建筑设计研究院有限公司,2008.3)榆林高新区管委会提供的《榆林经济开发区(南段)南北二号路道路工程施工图设计》(西安市政设计研究院,2004.4);榆林高新区管委会提供的 1:1000 地形图(电子版 2006.10);《榆林大道初步设计》文件。榆林大道(南段)位于榆林高新区现有 210 国道走廊带,由于210 过境公路将迁移至城区东侧,榆林大道将作为城区交通、景观等作用的南北向城市主干道。道路北起沙河桥南头,南至腾飞路,全长 4.8 公里。道路沿线分别与榆苏路、沙河路、榆溪大道、开源大道平交。并在榆溪大道、开源大道交叉口设置立体交叉,以满足榆林大道城市快速路的行车要求。我项目工程属于本次榆林大道(南段)道路工程的 N1 标段,北起苏榆路口,南至北辰路口,全长 982.093 米。起讫桩号为 K0+500至 K1+482.093。本项目部道路红线两侧...
