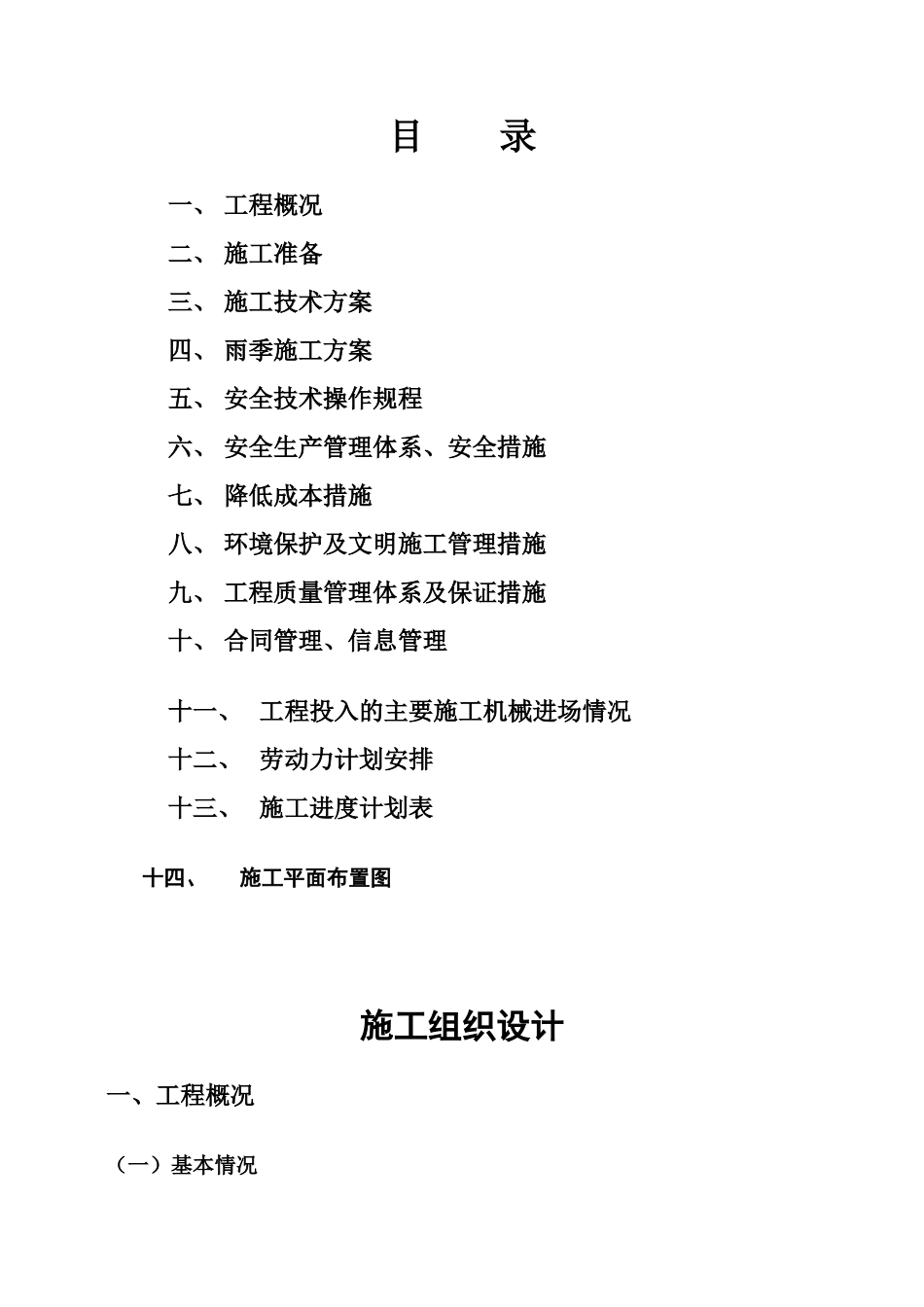

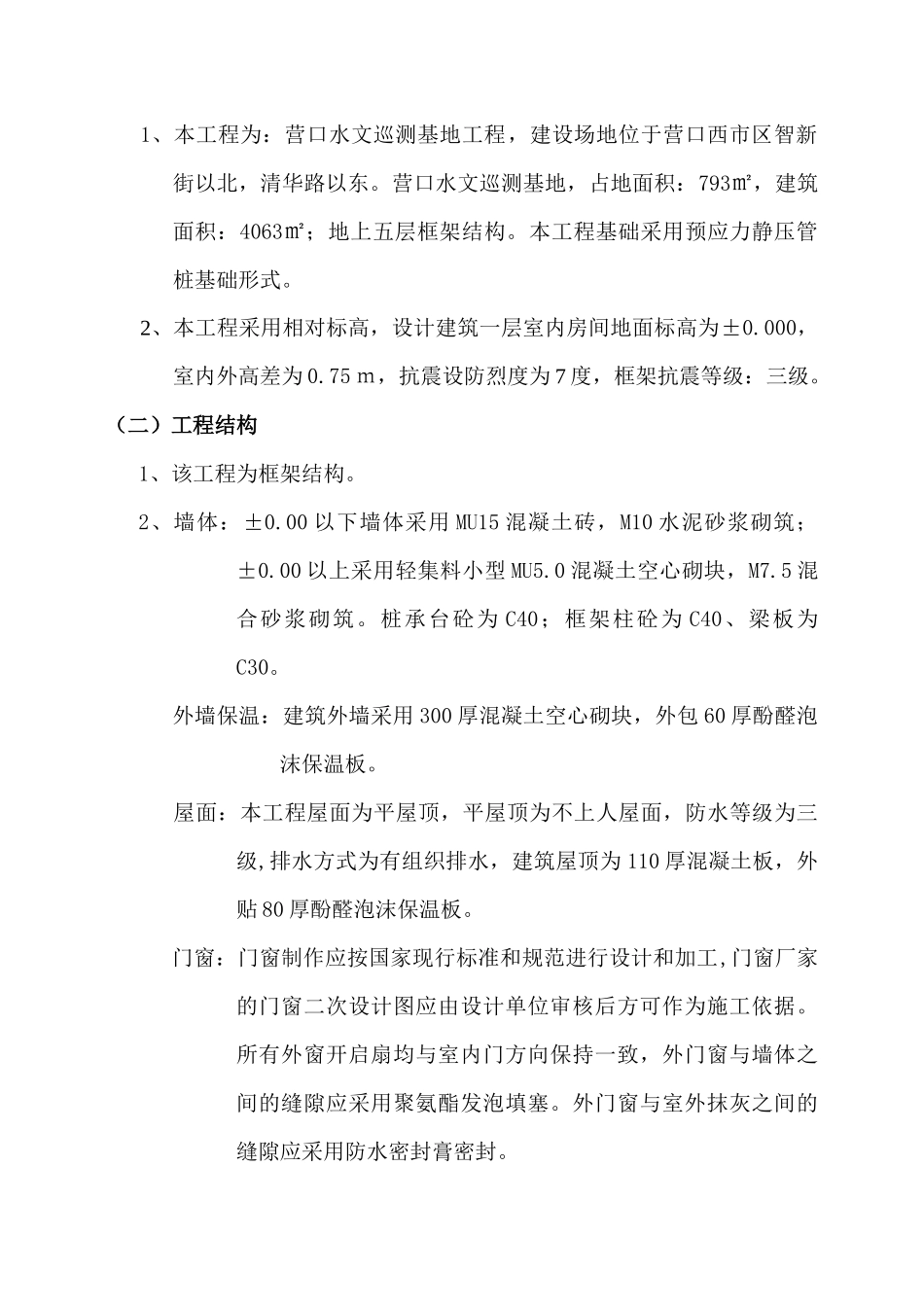

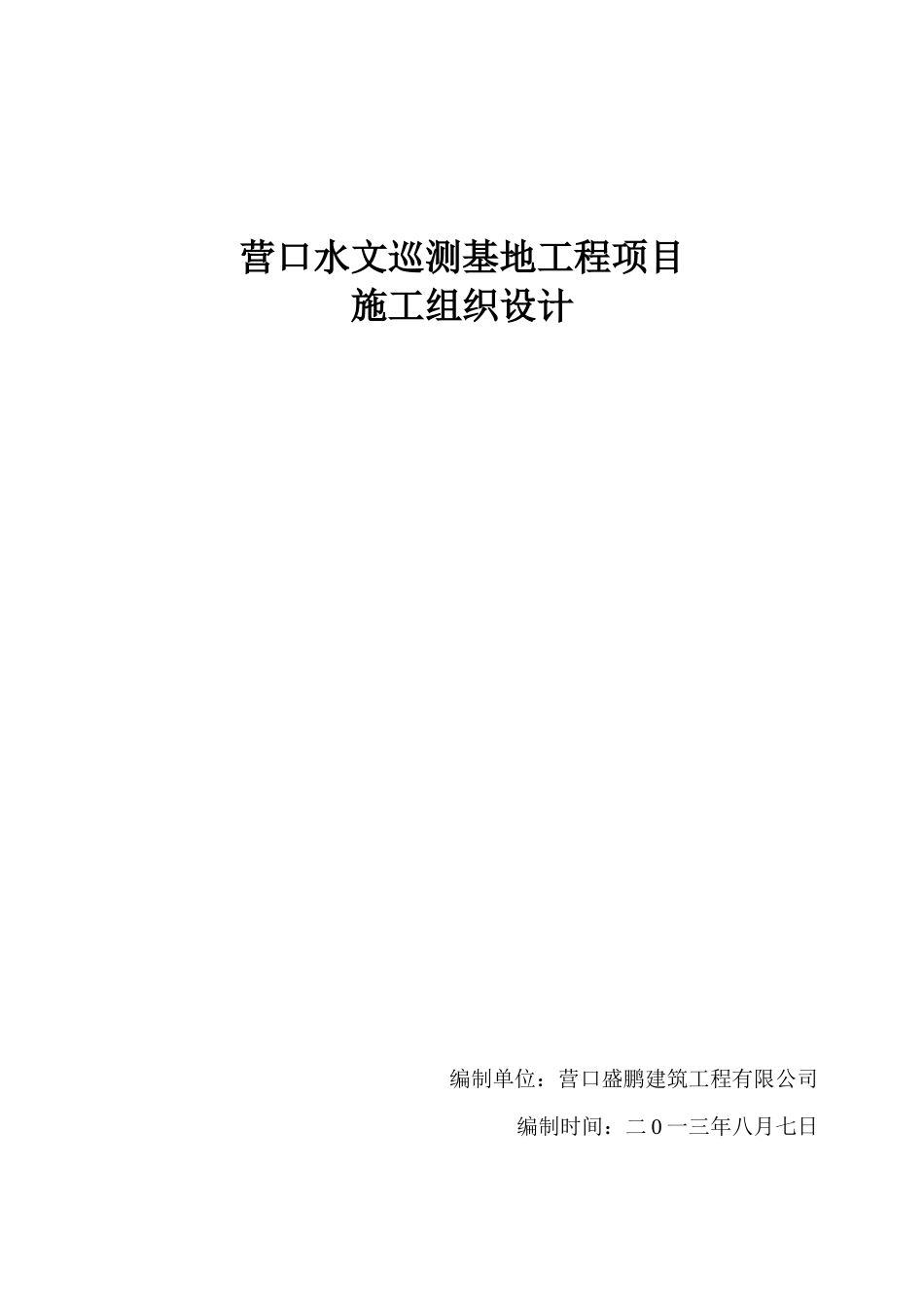

营口水文巡测基地工程项目施工组织设计编制单位:营口盛鹏建筑工程有限公司编制时间:二 0 一三年八月七日目 录一、 工程概况 二、 施工准备 三、 施工技术方案 四、 雨季施工方案 五、 安全技术操作规程 六、 安全生产管理体系、安全措施 七、 降低成本措施 八、 环境保护及文明施工管理措施 九、 工程质量管理体系及保证措施 十、 合同管理、信息管理 十一、 工程投入的主要施工机械进场情况 十二、 劳动力计划安排 十三、 施工进度计划表 十四、 施工平面布置图施工组织设计一、工程概况(一)基本情况1、本工程为:营口水文巡测基地工程,建设场地位于营口西市区智新街以北,清华路以东。营口水文巡测基地,占地面积:793㎡,建筑面积:4063㎡;地上五层框架结构。本工程基础采用预应力静压管桩基础形式。2、本工程采用相对标高,设计建筑一层室内房间地面标高为±0.000,室内外高差为 0.75 m,抗震设防烈度为 7 度,框架抗震等级:三级。(二)工程结构1、该工程为框架结构。2、墙体:±0.00 以下墙体采用 MU15 混凝土砖,M10 水泥砂浆砌筑;±0.00 以上采用轻集料小型 MU5.0 混凝土空心砌块,M7.5 混合砂浆砌筑。桩承台砼为 C40;框架柱砼为 C40、梁板为C30。 外墙保温:建筑外墙采用 300 厚混凝土空心砌块,外包 60 厚酚醛泡沫保温板。 屋面:本工程屋面为平屋顶,平屋顶为不上人屋面,防水等级为三级,排水方式为有组织排水,建筑屋顶为 110 厚混凝土板,外贴 80 厚酚醛泡沫保温板。 门窗:门窗制作应按国家现行标准和规范进行设计和加工,门窗厂家的门窗二次设计图应由设计单位审核后方可作为施工依据。所有外窗开启扇均与室内门方向保持一致,外门窗与墙体之间的缝隙应采用聚氨酯发泡填塞。外门窗与室外抹灰之间的缝隙应采用防水密封膏密封。二、施工准备(一)资料、技术准备1、定位测量熟悉图纸,根据城市规划部门给定的建筑红线,确定建筑物的位置。工程的定位轴线与建筑标高经现场监理及建设方代表核定后,引向建筑物外侧,做永久性标志备查。2、编制和审定施工组织设计。制定施工方案,编制施工组织设计。3、技术资料的准备4、施工材料试验及施工配合比计划5、临时办公区及仓库、工人宿舍建在现场内,详见施工总平面图。在主体施工阶段设 315 塔吊一台,解决垂直运输问题。6、编制各项资源需用计划(二)施工准备1、施工现场准备(1)对现场施工具有指导效能的各组织机构...
