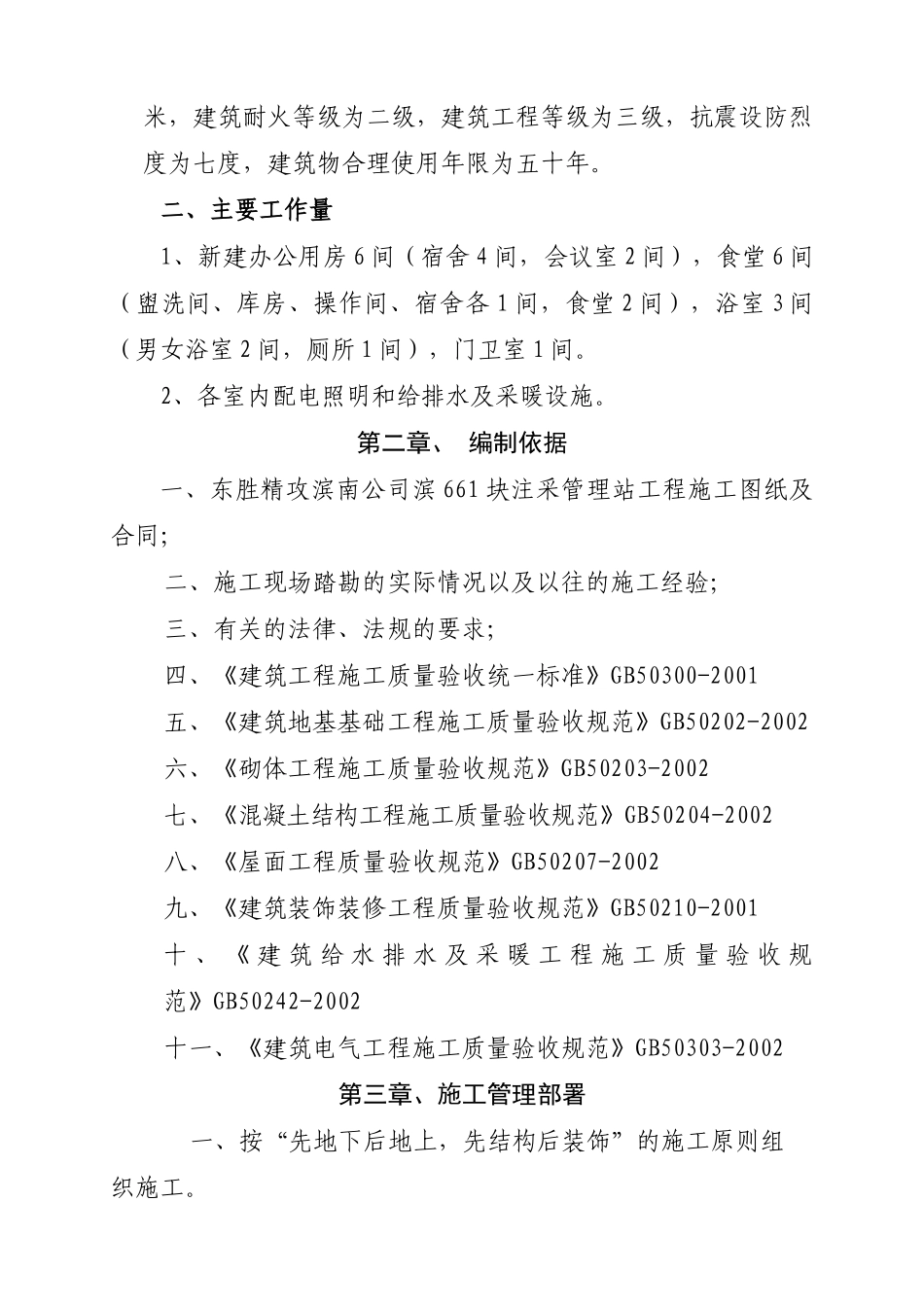

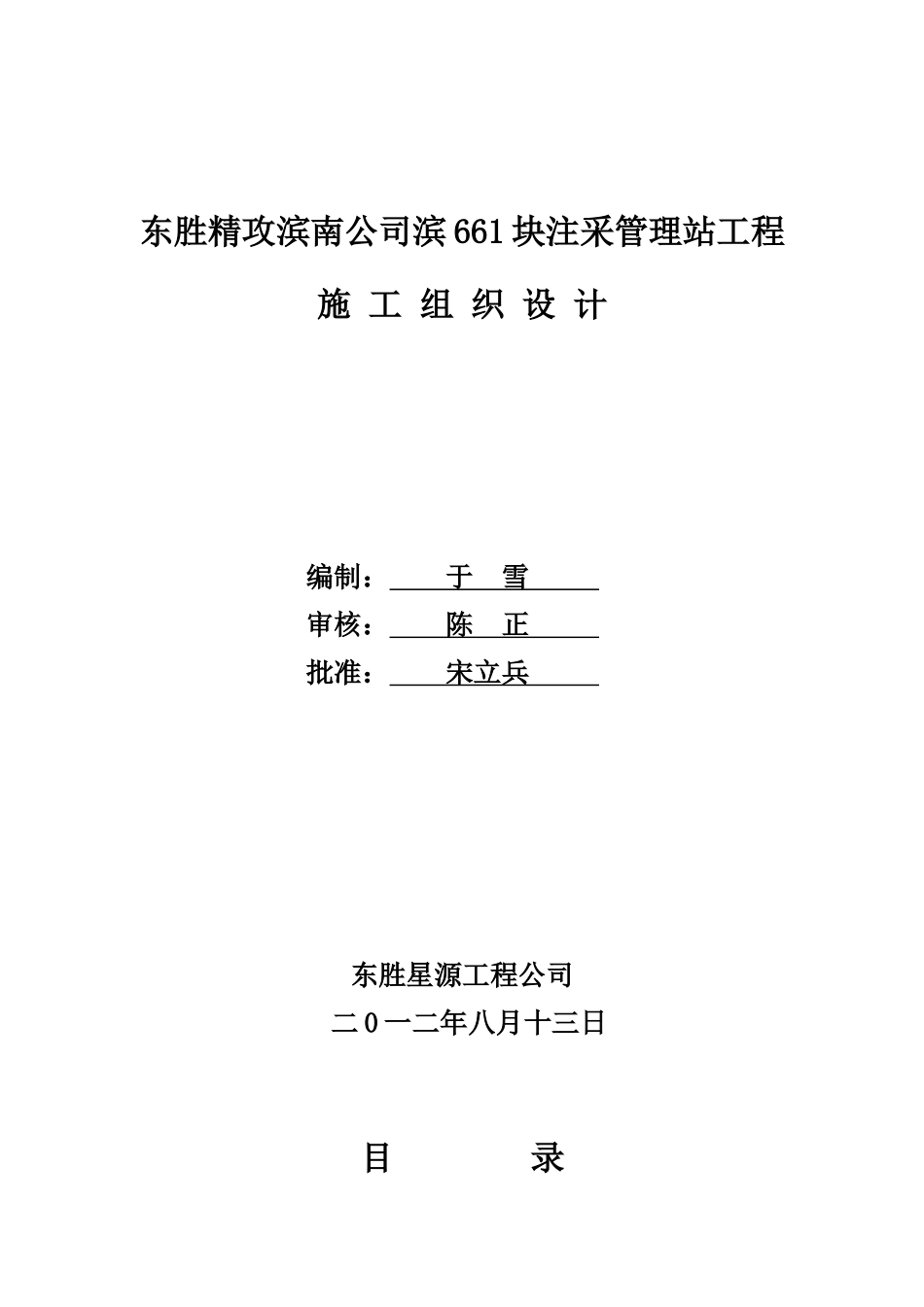

东胜精攻滨南公司滨 661 块注采管理站工程 施 工 组 织 设 计编制: 于 雪 审核: 陈 正 批准: 宋立兵 东胜星源工程公司 二 0 一二年八月十三日目 录第一章 工程概况第二章 编审依据第三章 施工管理部署第四章 施工准备第五章 施工方法第六章 施工技术措施第七章 施工进度计划第八章 工程质量计划第九章 劳动力需求计划第十章 临时设施规划第十一章 各种材料需求计划第十二章 主要技术经济指标和保证措施第十三章 施工总平面布置图第一章、工程概述一、工程名称:东胜精攻滨南公司滨 661 块注采管理站工程工程地点: 1. 工程概况:本工程建筑面积 457.46 平方米,建筑高度为 3.9米,建筑耐火等级为二级,建筑工程等级为三级,抗震设防烈度为七度,建筑物合理使用年限为五十年。二、主要工作量1、新建办公用房 6 间(宿舍 4 间,会议室 2 间),食堂 6 间(盥洗间、库房、操作间、宿舍各 1 间,食堂 2 间),浴室 3 间(男女浴室 2 间,厕所 1 间),门卫室 1 间。2、各室内配电照明和给排水及采暖设施。第二章、 编制依据一、东胜精攻滨南公司滨 661 块注采管理站工程施工图纸及合同;二、施工现场踏勘的实际情况以及以往的施工经验;三、有关的法律、法规的要求;四、《建筑工程施工质量验收统一标准》GB50300-2001五、《建筑地基基础工程施工质量验收规范》GB50202-2002六、《砌体工程施工质量验收规范》GB50203-2002七、《混凝土结构工程施工质量验收规范》GB50204-2002八、《屋面工程质量验收规范》GB50207-2002九、《建筑装饰装修工程质量验收规范》GB50210-2001十 、 《 建 筑 给 水 排 水 及 采 暖 工 程 施 工 质 量 验 收 规范》GB50242-2002十一、《建筑电气工程施工质量验收规范》GB50303-2002第三章、施工管理部署一、按“先地下后地上,先结构后装饰”的施工原则组织施工。二、依据“高效、低耗、均衡”的原则进行人员和施工阶段的划分。三、利用施工进度计划,对本工程各施工工序进行管理,确定关键路线,抓住关键工作,合理配备劳动力及建筑用材料设备,确保总进度按计划顺利完成。第四章、施工准备一、管理准备工作组织调集各类管理人员,筹备机械设备和工程材料,制定进入现场计划,了解工程所在地的环境和特殊规定,保证施工顺利进行。组织施工力量,做好施工队伍的工种编制及其分工,做好进场操作人员的安全教育和操作技能培训,审核劳动...
