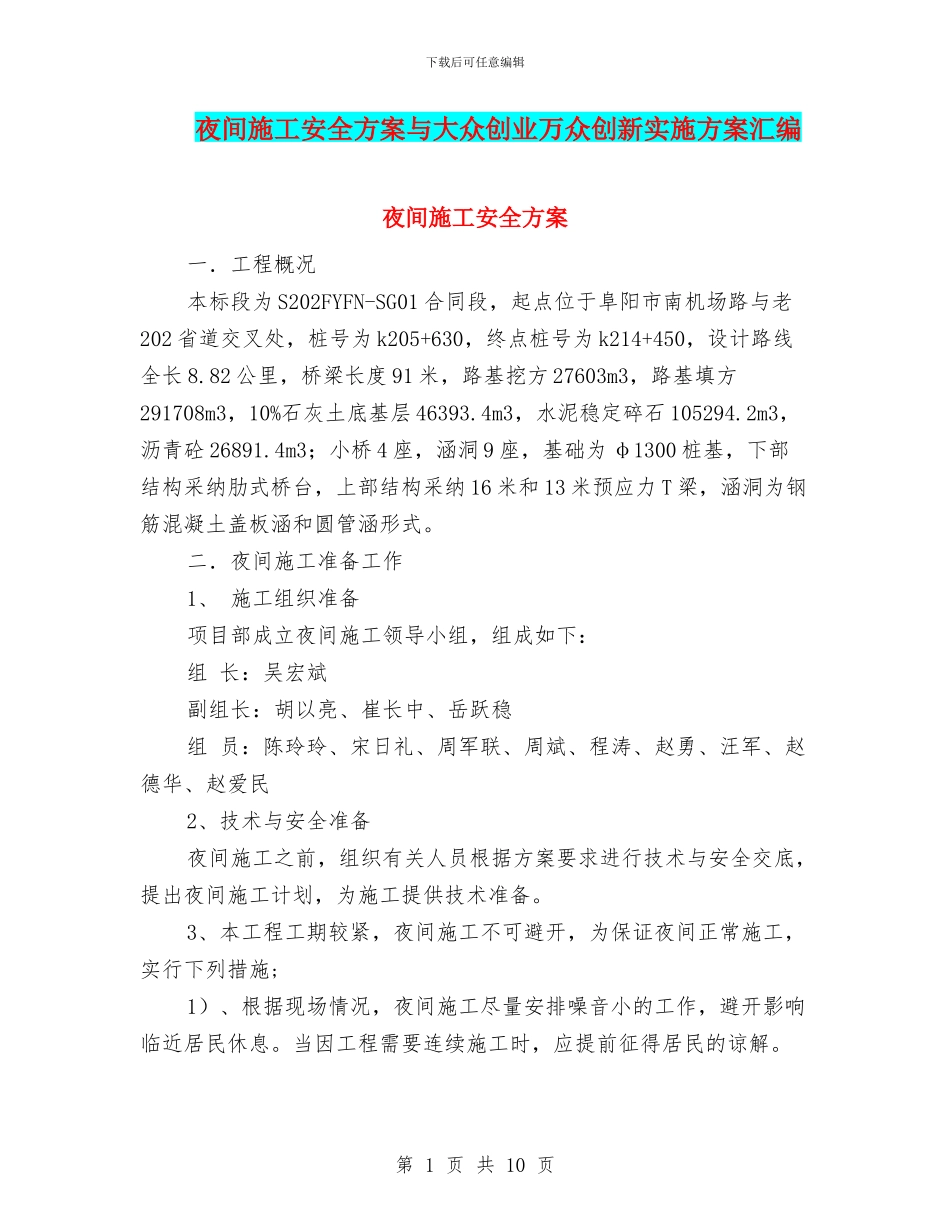

下载后可任意编辑夜间施工安全方案与大众创业万众创新实施方案汇编夜间施工安全方案一.工程概况本标段为 S202FYFN-SG01 合同段,起点位于阜阳市南机场路与老202 省道交叉处,桩号为 k205+630,终点桩号为 k214+450,设计路线全长 8
82 公里,桥梁长度 91 米,路基挖方 27603m3,路基填方291708m3,10%石灰土底基层 46393
4m3,水泥稳定碎石 105294
2m3,沥青砼 26891
4m3;小桥 4 座,涵洞 9 座,基础为 φ1300 桩基,下部结构采纳肋式桥台,上部结构采纳 16 米和 13 米预应力 T 梁,涵洞为钢筋混凝土盖板涵和圆管涵形式
二.夜间施工准备工作1、 施工组织准备项目部成立夜间施工领导小组,组成如下:组 长:吴宏斌副组长:胡以亮、崔长中、岳跃稳组 员:陈玲玲、宋日礼、周军联、周斌、程涛、赵勇、汪军、赵德华、赵爱民2、技术与安全准备夜间施工之前,组织有关人员根据方案要求进行技术与安全交底,提出夜间施工计划,为施工提供技术准备
3、本工程工期较紧,夜间施工不可避开,为保证夜间正常施工,实行下列措施;1)、根据现场情况,夜间施工尽量安排噪音小的工作,避开影响临近居民休息
当因工程需要连续施工时,应提前征得居民的谅解
第 1 页 共 10 页下载后可任意编辑2)、夜间施工时,应保证有足够的照明设施,能满足夜间施工需要,并准备备用电源
3)、施工现场设置明显的交通标志、安全警示牌、警戒灯等标志,标志牌必须具有夜间荧光功能
保证施工机械和施工人员的施工安全
4)、在人员安排上,夜间施工人员白天必须保证睡眠,不得连续作业
5)、项目经理部各部门建立夜间施工领导值班和交接班制度,加强夜间施工管理与调度
在项目经理部设置夜间值班室,在施工现场安排现场值班室

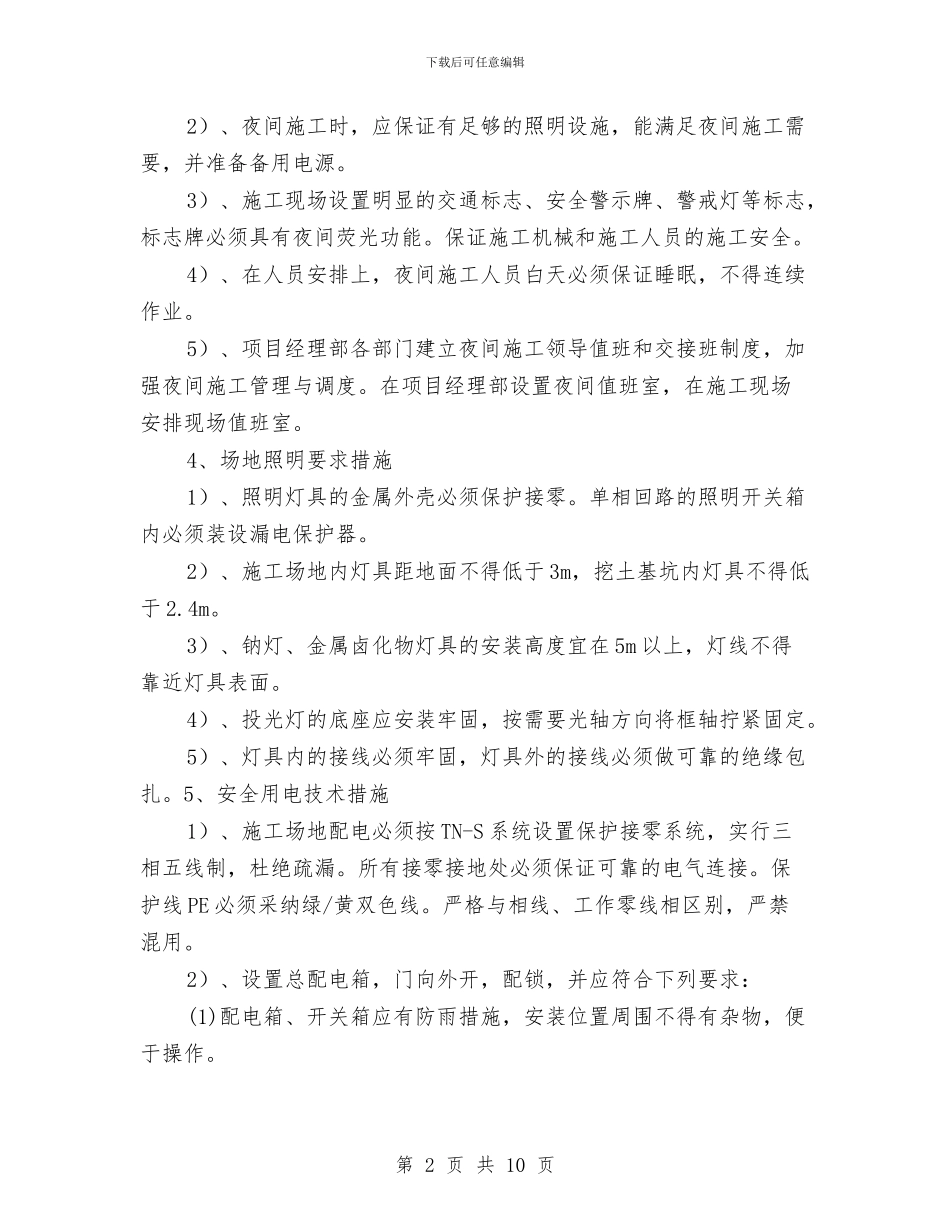

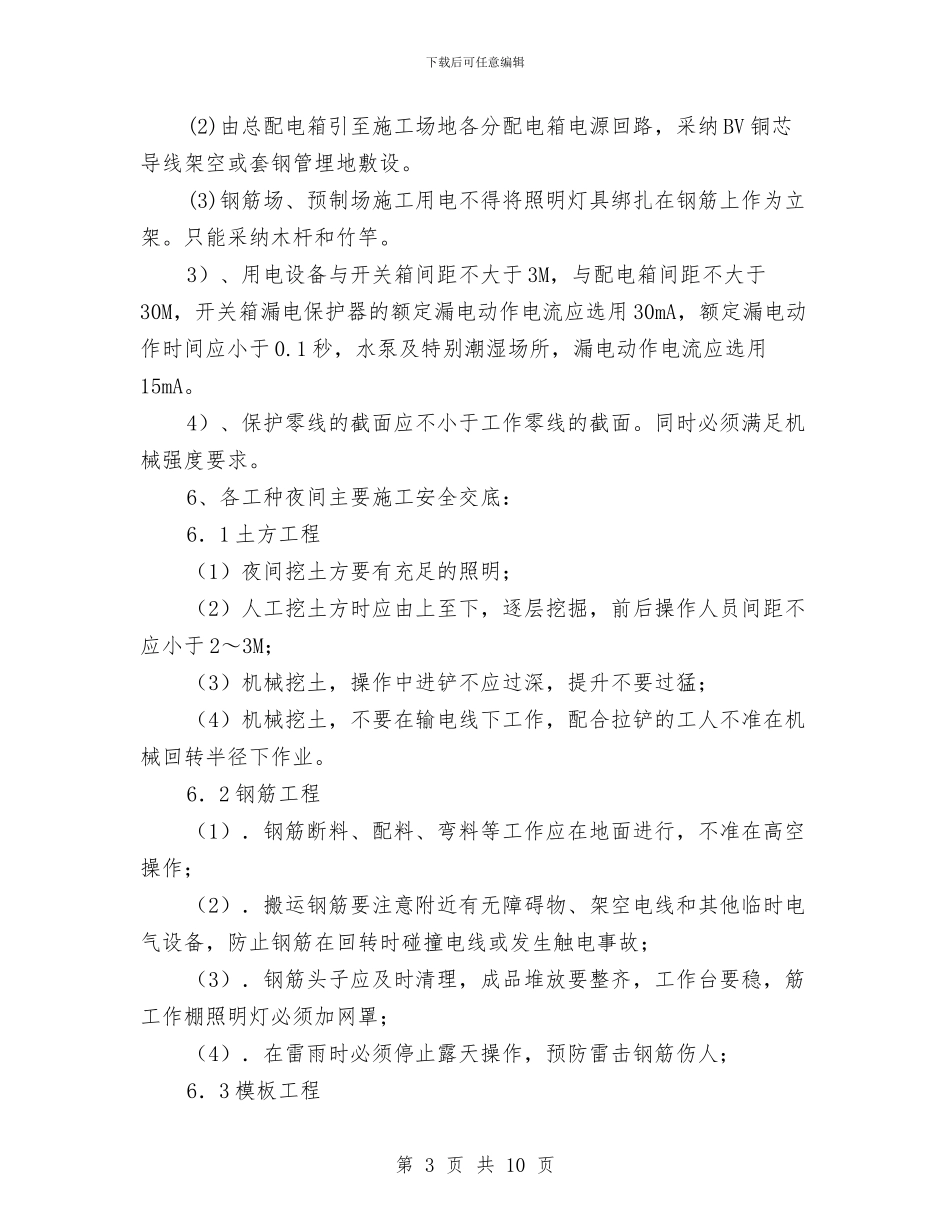

4、场地照明要求措施1)、照明灯具的金属外壳必须保护接零
