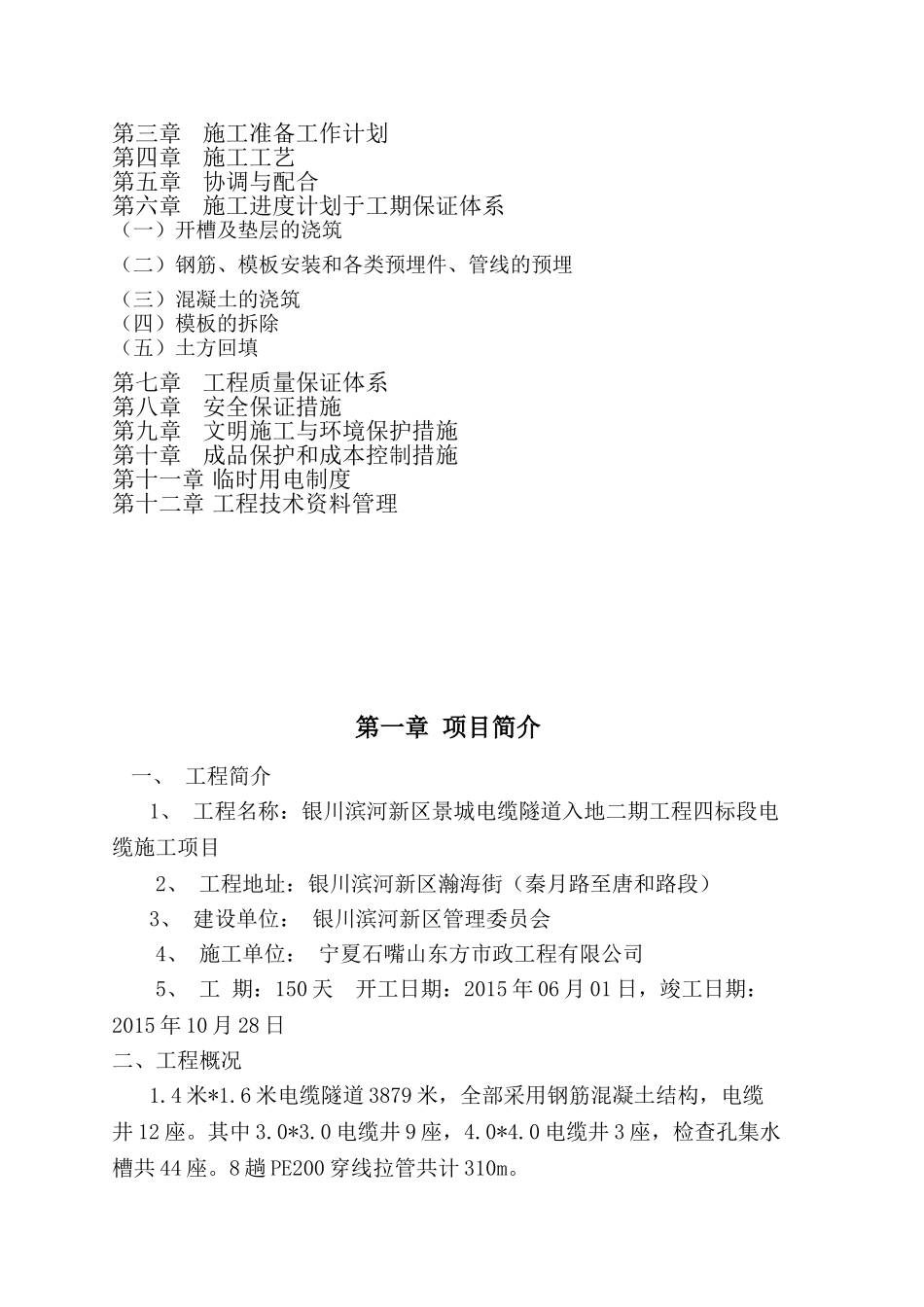

银川滨河新区景城电缆隧道入地二期工程四标段施工项目施工组织设计宁夏石嘴山东方市政工程有限公司2015 年 05 月 27 日目 录第一章 项目简介第二章 施工部署第三章 施工准备工作计划第四章 施工工艺第五章 协调与配合第六章 施工进度计划于工期保证体系(一)开槽及垫层的浇筑(二)钢筋、模板安装和各类预埋件、管线的预埋(三)混凝土的浇筑(四)模板的拆除(五)土方回填第七章 工程质量保证体系第八章 安全保证措施第九章 文明施工与环境保护措施第十章 成品保护和成本控制措施第十一章 临时用电制度第十二章 工程技术资料管理第一章 项目简介 一、 工程简介1、 工程名称:银川滨河新区景城电缆隧道入地二期工程四标段电缆施工项目 2、 工程地址:银川滨河新区瀚海街(秦月路至唐和路段)3、 建设单位: 银川滨河新区管理委员会4、 施工单位: 宁夏石嘴山东方市政工程有限公司5、 工 期:150 天 开工日期:2015 年 06 月 01 日,竣工日期:2015 年 10 月 28 日二、工程概况1.4 米*1.6 米电缆隧道 3879 米,全部采用钢筋混凝土结构,电缆井 12 座。其中 3.0*3.0 电缆井 9 座,4.0*4.0 电缆井 3 座,检查孔集水槽共 44 座。8 趟 PE200 穿线拉管共计 310m。三、编制依据本施工组织设计编制依据以下文件: 1、 “银川滨河新区景城电缆隧道入地二期工程”项目招标文件与工程量清单; 2、 建设单位提供的施工图纸及工程要求; 3、 现行国家规范、规定及标准; 4、 我公司多年来的施工经验,现有施工管理资质能力和技术设备水平,根据本工程特点、施工现场实际情况、施工环境和施工条件四、 施工总体布置为了按质按量按时的完成该项工程。根据该项工程的特点结合我公司自身情况,考虑从以下几方面入手以保证工程的顺利完工。 1、施工前准备:为了能按质按量准时完成工程,必需作好开工前准备,首先是确定以副总经理为首的可靠的项目管理小组,认真学习图纸并仔细考察现场结合自身特点,制定出可行的、全面的、细致的施工方案,组织相应的人力、物具、机具,以保障施工的顺利进行。2、施工进度:能否在规定工期内完成工作,很大程度上取决于设备到场时间是否准时,设备到场时间直接工程进度,只要能对整个施工进度进行有效的控制,就能保证按时完工。3、施工质量:质量仍然是首位,根据 ISO9002 确定的质量管理体系,建立以总经理为首的质量管理小组,参照 GB50254-50259-...
