第 4 讲1K414000 城市给水排水工程1K414010 给水排水厂站施工1K414011 掌握常用降水方法及布置要求此条内容,06 年度、07、09 年度的案例均涉及,请理解记忆其中的( 1)(2)(3)(4)(9)条之内容
给排水管道工程和厂站工程施工中常采用井点、管井、集水井等降水方法降低地下水位

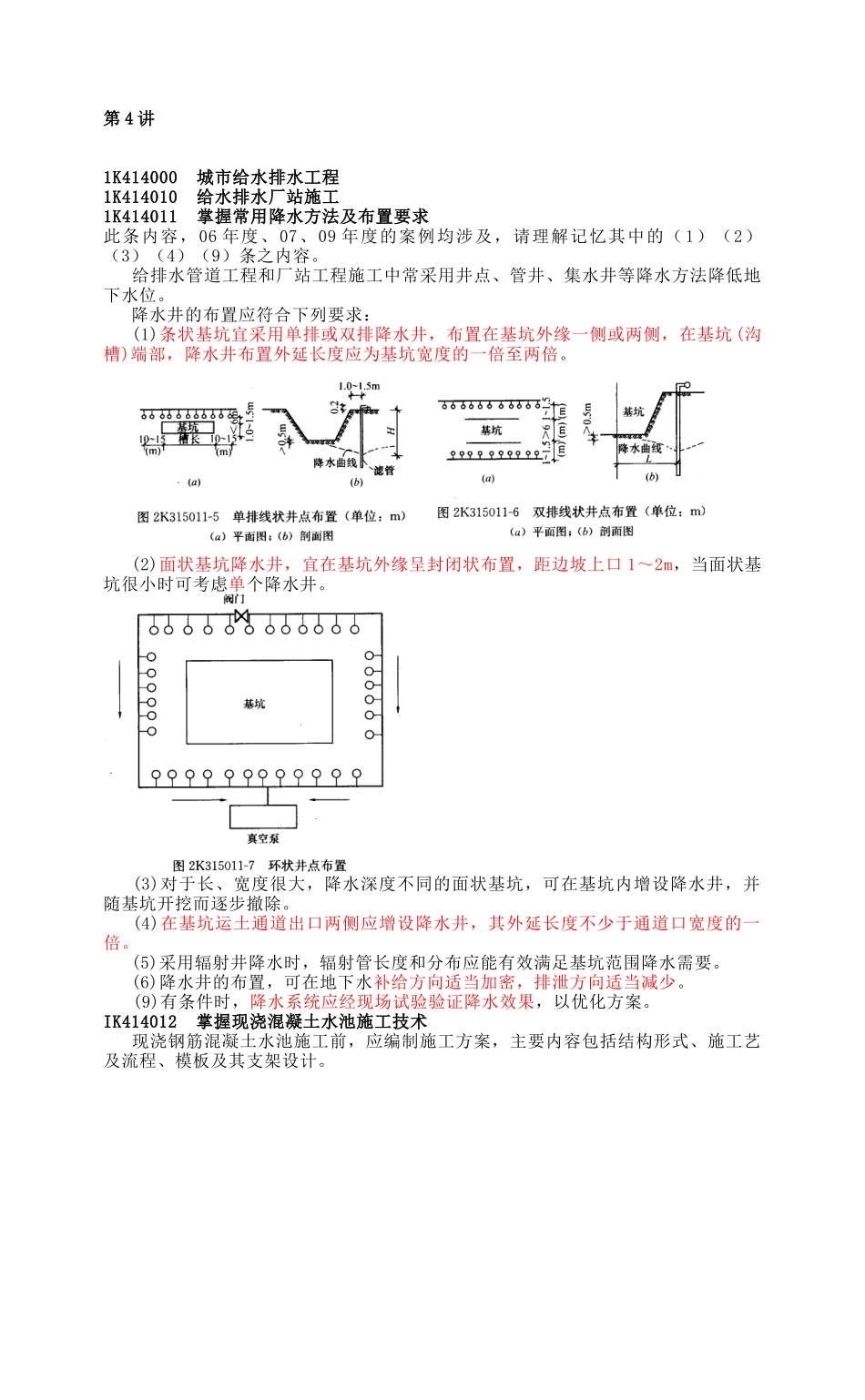

降水井的布置应符合下列要求: (1)条状基坑宜采用单排或双排降水井,布置在基坑外缘一侧或两侧,在基坑 (沟槽)端部,降水井布置外延长度应为基坑宽度的一倍至两倍
(2)面状基坑降水井,宜在基坑外缘呈封闭状布置,距边坡上口 1~2m,当面状基坑很小时可考虑单个降水井
(3)对于长、宽度很大,降水深度不同的面状基坑,可在基坑内增设降水井,并随基坑开挖而逐步撤除
(4)在基坑运土通道出口两侧应增设降水井,其外延长度不少于通道口宽度的一倍
(5)采用辐射井降水时,辐射管长度和分布应能有效满足基坑范围降水需要
(6)降水井的布置,可在地下水补给方向适当加密,排泄方向适当减少
(9)有条件时,降水系统应经现场试验验证降水效果,以优化方案

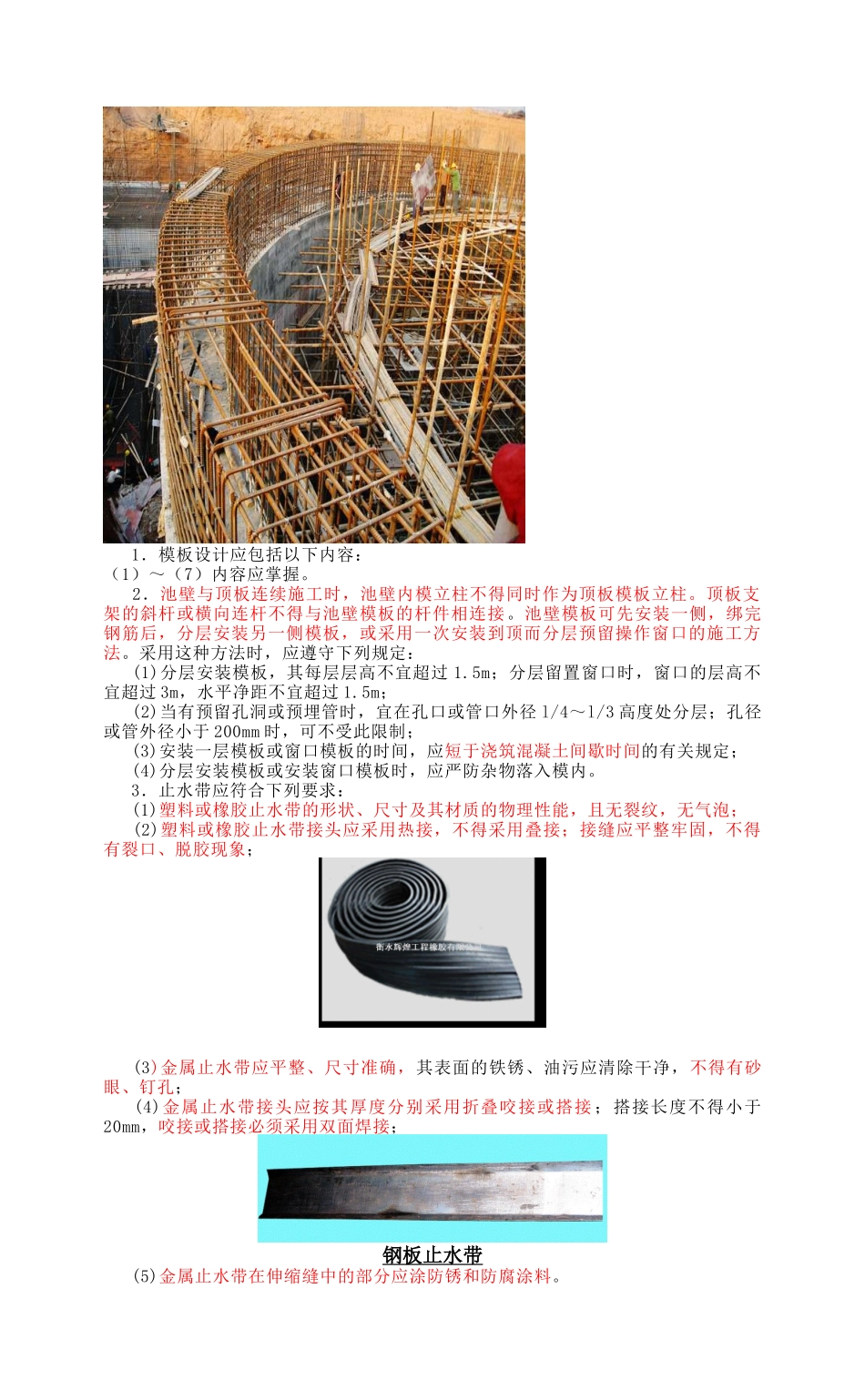

IK414012 掌握现浇混凝土水池施工技术 现浇钢筋混凝土水池施工前,应编制施工方案,主要内容包括结构形式、施工艺及流程、模板及其支架设计
1.模板设计应包括以下内容:(1)~(7)内容应掌握
2.池壁与顶板连续施工时,池壁内模立柱不得同时作为顶板模板立柱
顶板支架的斜杆或横向连杆不得与池壁模板的杆件相连接
池壁模板可先安装一侧,绑完钢筋后,分层安装另一侧模板,或采用一次安装到顶而分层预留操作窗口的施工方法
采用这种方法时,应遵守下列规定: (1)分层安装模板,其每层层高不宜超过 1
5m;分层留置窗口时,窗口的层高不宜超过 3m,水平净距不宜超过 1
5m; (2)当有预留孔洞或预埋管时,宜在孔口或管口外径 l/4~l/3 高度
