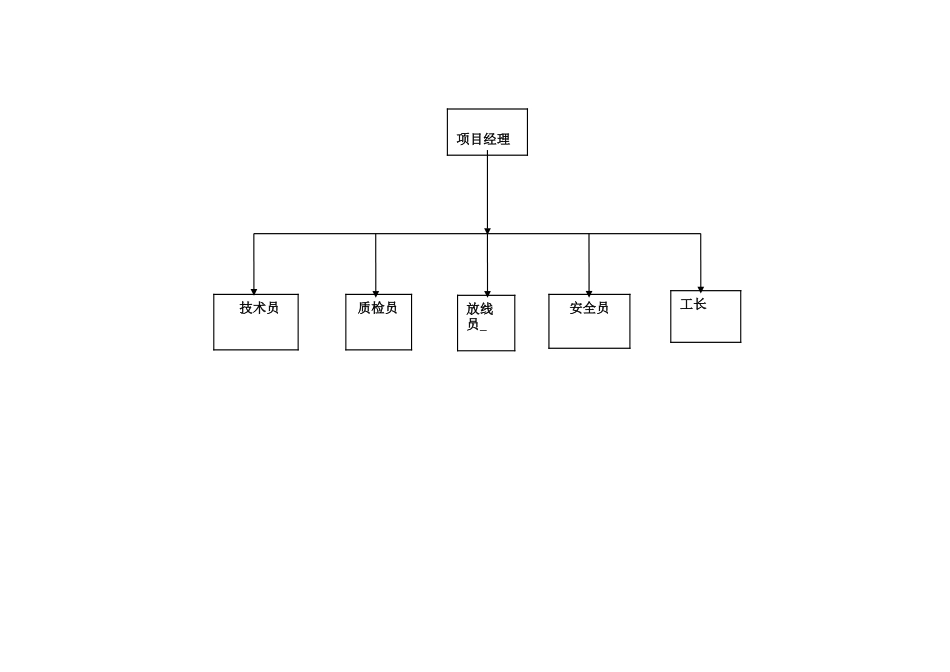

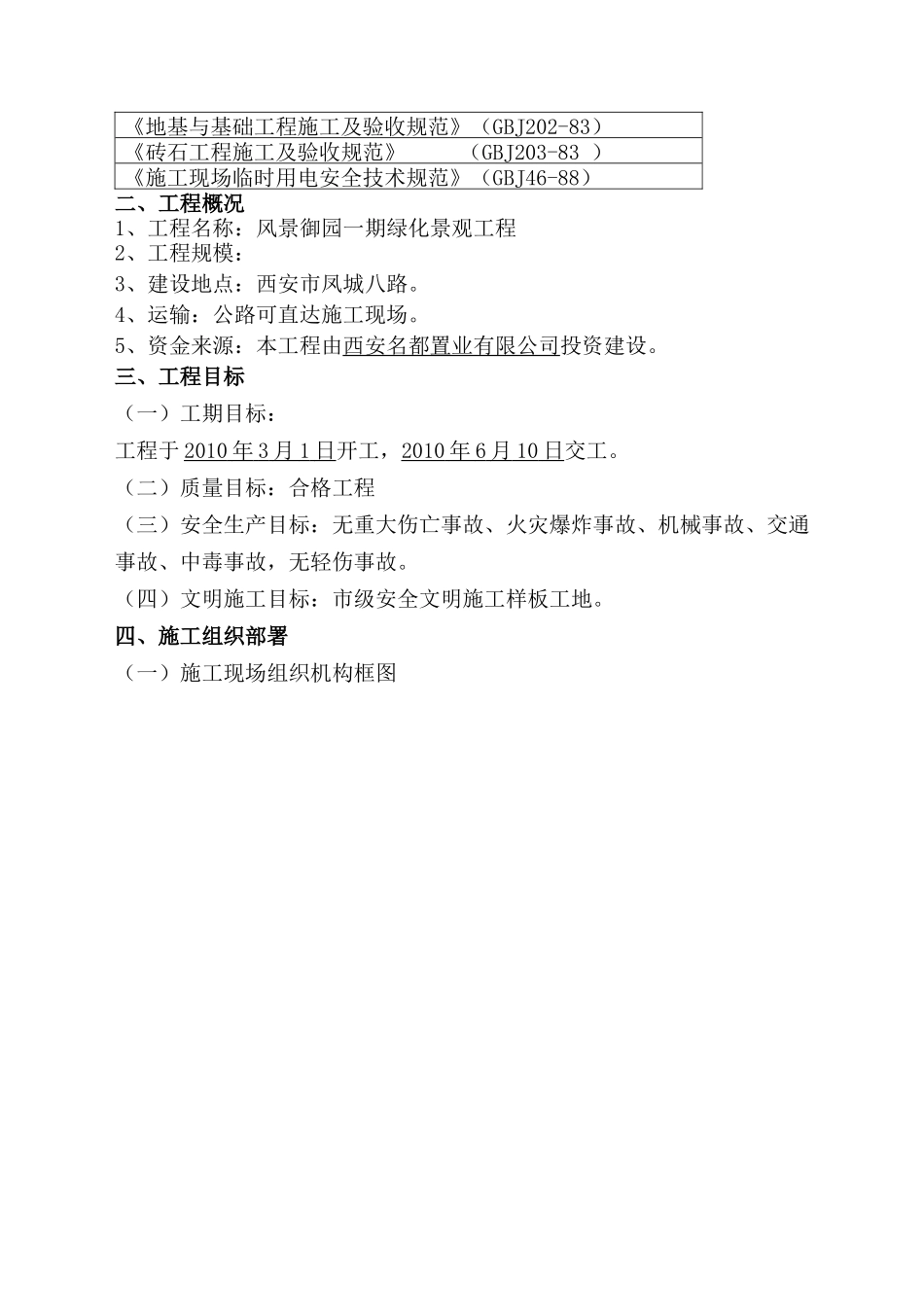

目 录一、编制依据二、工程概况三、工程目标四、施工组织部署五、进度计划控制六、工程定位与测量七、协调场外工作八、试验工作计划九、主要分项工程施工方案及施工方法十、园林电气施工十一、园林设施施工十二、工程验收十三、质量、安全生产目标及保证体系和保证措施十四、主要施工管理措施十五、主要经济技术指标十六、售后服务计划一、编制依据(一)招标文件(二)主要法规名 称《混凝土结构工程施工及验收规范》(GB50204-92)《地基与基础工程施工及验收规范》(GBJ202-83)《砖石工程施工及验收规范》 (GBJ203-83 )《施工现场临时用电安全技术规范》(GBJ46-88)二、工程概况1、工程名称:风景御园一期绿化景观工程2、工程规模:3、建设地点:西安市凤城八路。4、运输:公路可直达施工现场。5、资金来源:本工程由西安名都置业有限公司投资建设。三、工程目标(一)工期目标:工程于 2010 年 3 月 1 日 开工,2010 年 6 月 10 日 交工。(二)质量目标:合格工程(三)安全生产目标:无重大伤亡事故、火灾爆炸事故、机械事故、交通事故、中毒事故,无轻伤事故。(四)文明施工目标:市级安全文明施工样板工地。四、施工组织部署(一)施工现场组织机构框图 项目经理工长 质检员安全员放线员 技术员(二)施工现场准备一、施工道路及场地(1)做好现场三通一平,并进行美化装饰,做好临近建筑物、道路等安全防护工作。(2)根据临水、临电设计方案,搞好施工现场临时用水、用电管线辐敷设工作;搭设办公、生活、生产临时设施,搞好工程通信工作。(三)、现场临时供水方案本工程施工临时设施(办公区及生活区)在业主指定位置搭建,施工现场仅安排施工生产临时设施,故临时施工用水需按照不同区域分别计算。本工砼采用商品砼,施工现场生产用水主要考虑模板冲洗用水、砂浆拌和用水、砼养护用水、砌筑用水、绿化养护用水及现场消防用水等。3.1、施工现场供水计算3.1.1、 施工生产用水施工现场临时供水主要考虑模板冲洗用水、砂浆拌和用水、砼养护用水、砌筑用水、绿化养护用水及现场消防用水等。为计算方便,假定现场施工生产用水为 4.0(L/S)3.1.2、 消防用水施工现场建筑物占地少于 25 公顷(250000m2)消防定额用水按 10~15L/S计算,本工程取 q3 = 11L/s。 q = q1 = 4.0(L/s)< q3 = 11L/s所以总用水量取 Q= q3 = 11L/s3.1.3、供水管径计算 4Q D= —————— π.V.1000 取 V = 1.5...
