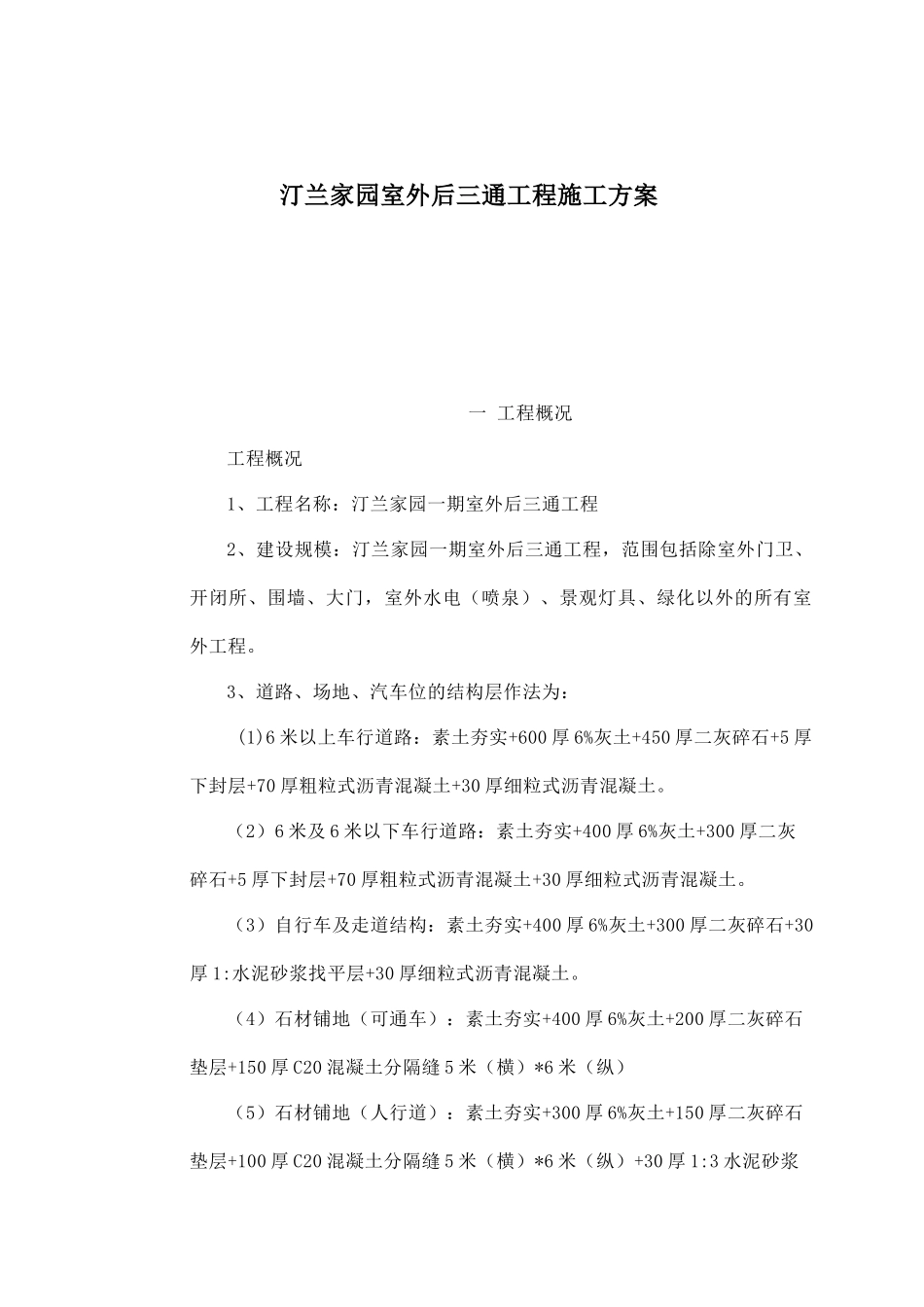

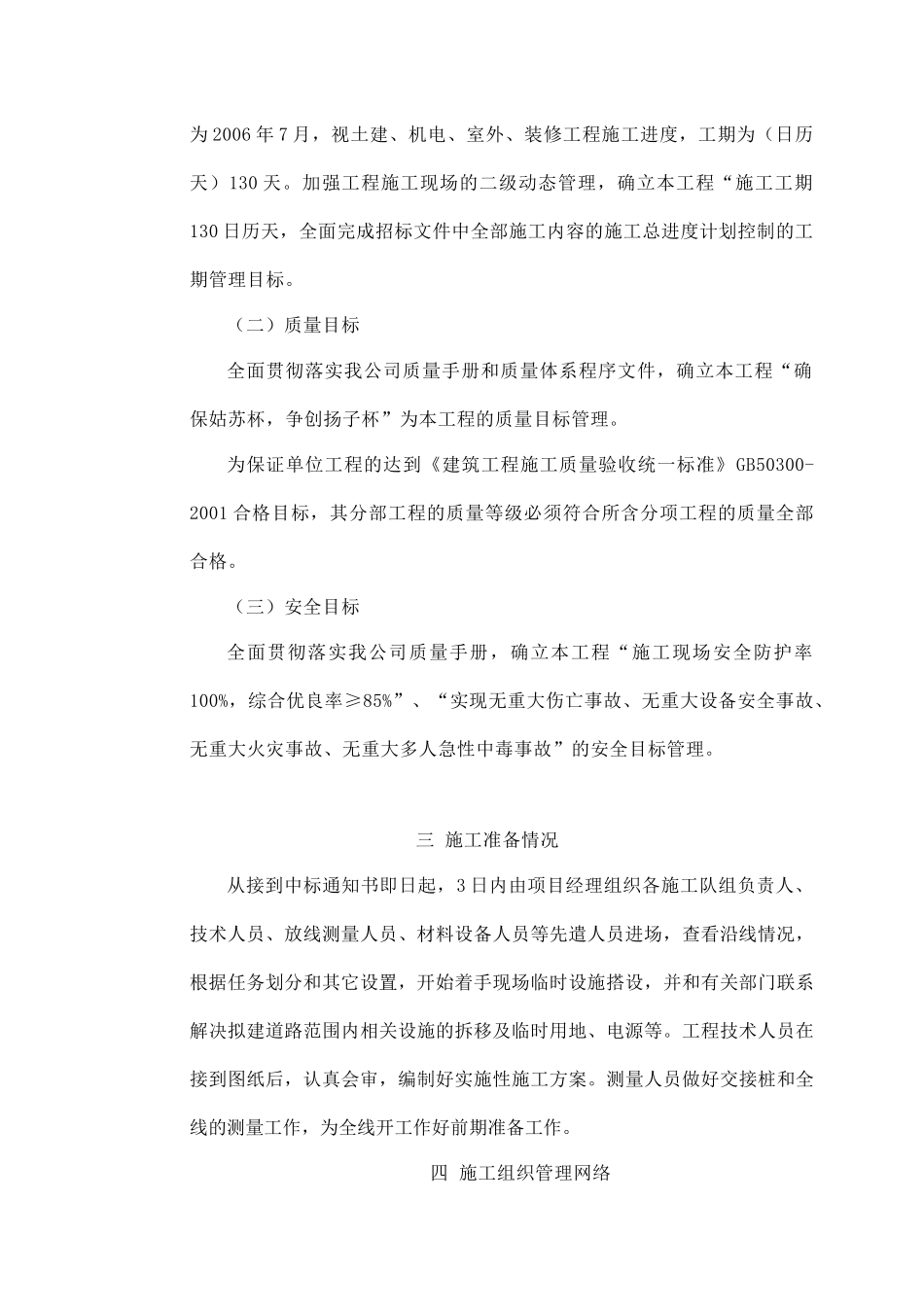

汀兰家园室外后三通工程施工方案一 工程概况工程概况1、工程名称:汀兰家园一期室外后三通工程 2、建设规模:汀兰家园一期室外后三通工程,范围包括除室外门卫、开闭所、围墙、大门,室外水电(喷泉)、景观灯具、绿化以外的所有室外工程
3、道路、场地、汽车位的结构层作法为: (1)6 米以上车行道路:素土夯实+600 厚 6%灰土+450 厚二灰碎石+5 厚下封层+70 厚粗粒式沥青混凝土+30 厚细粒式沥青混凝土
(2)6 米及 6 米以下车行道路:素土夯实+400 厚 6%灰土+300 厚二灰碎石+5 厚下封层+70 厚粗粒式沥青混凝土+30 厚细粒式沥青混凝土
(3)自行车及走道结构:素土夯实+400 厚 6%灰土+300 厚二灰碎石+30厚 1:水泥砂浆找平层+30 厚细粒式沥青混凝土
(4)石材铺地(可通车):素土夯实+400 厚 6%灰土+200 厚二灰碎石垫层+150 厚 C20 混凝土分隔缝 5 米(横)*6 米(纵)(5)石材铺地(人行道):素土夯实+300 厚 6%灰土+150 厚二灰碎石垫层+100 厚 C20 混凝土分隔缝 5 米(横)*6 米(纵)+30 厚 1:3 水泥砂浆粘结层+50 厚灰色石材铺地密铺
(6)汽车通车位(停车场植草砖):400 厚 6%灰土+350 厚二灰碎石+100 厚 C20 混凝土+30 厚粗砂层+80 厚植草砖
(7)小青砖铺地:素土夯实+300 厚 6%灰土+150 厚二灰碎石垫层+100厚 C20 混凝土分隔缝 5 米(横)*6 米(纵)+30 厚 1:3 水泥砂浆粘结层+30厚灰色石材铺地密铺
(8)健身广场(弹性地面):素土夯实+300 厚 6%灰土+300 厚二灰碎石+50 厚中粒式沥青混凝土+30 厚细粒式沥青混凝土+塑胶面层

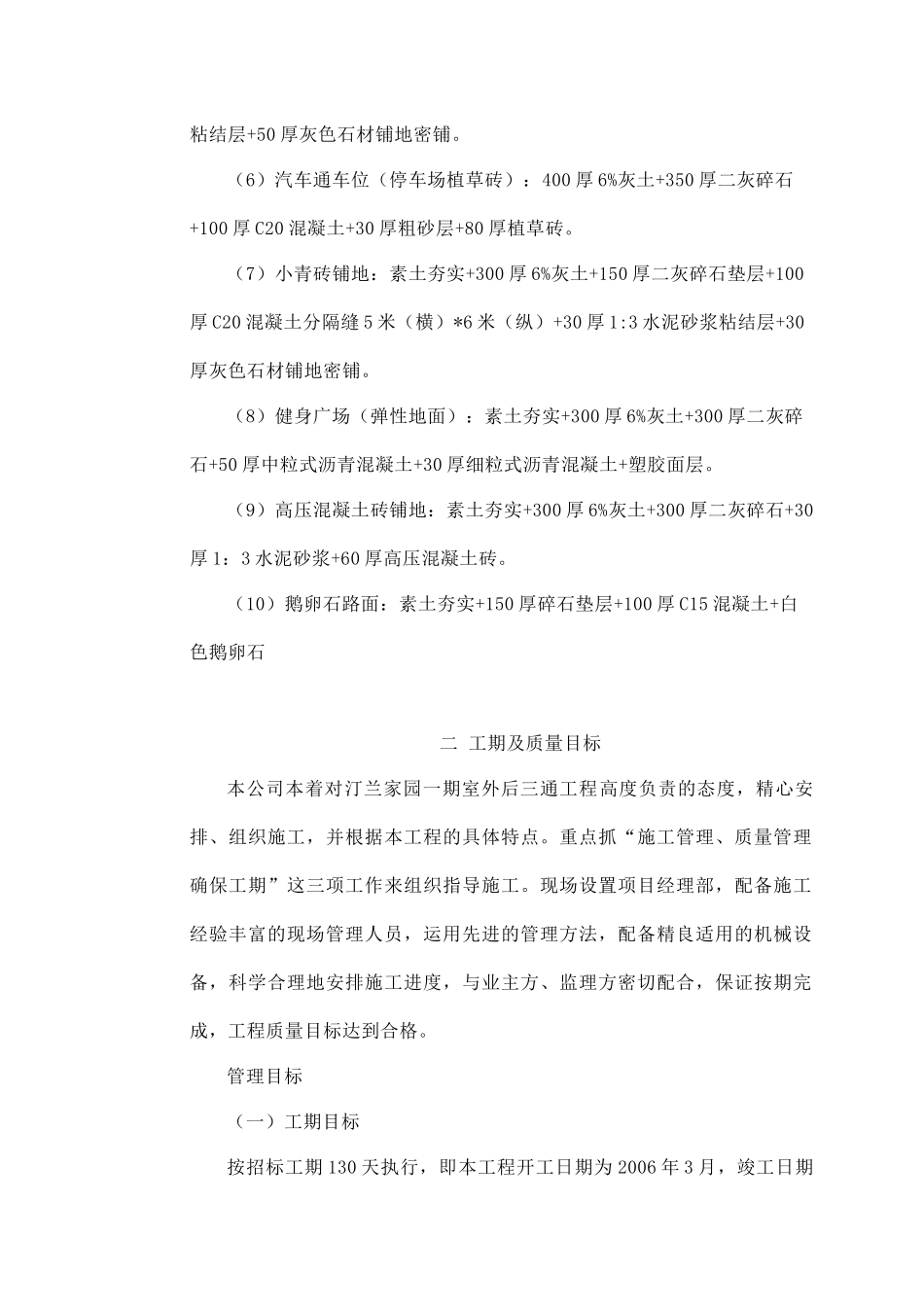

(9)高压混凝土砖铺地:素土夯实+300 厚 6%灰土+300 厚二灰碎石+30厚 1:3
