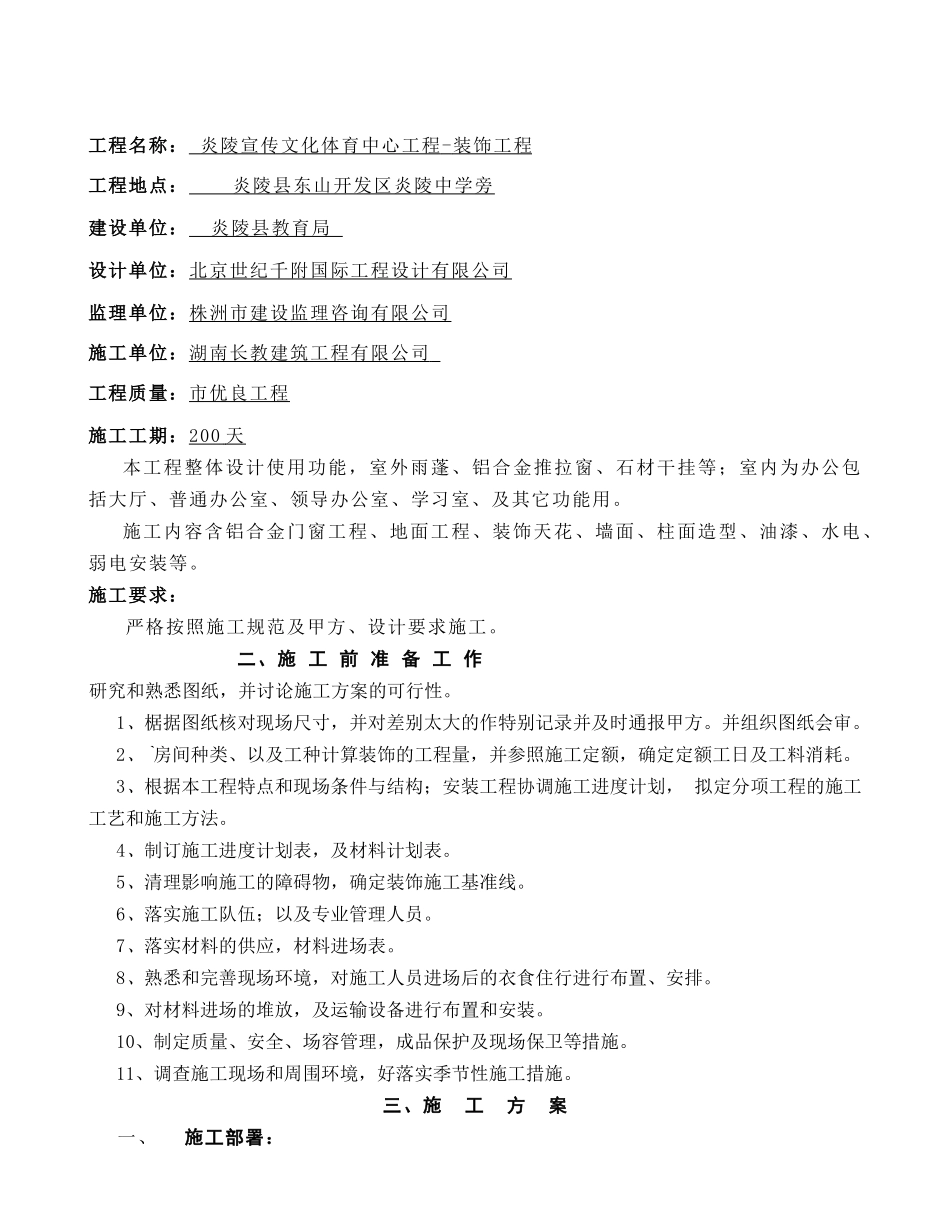

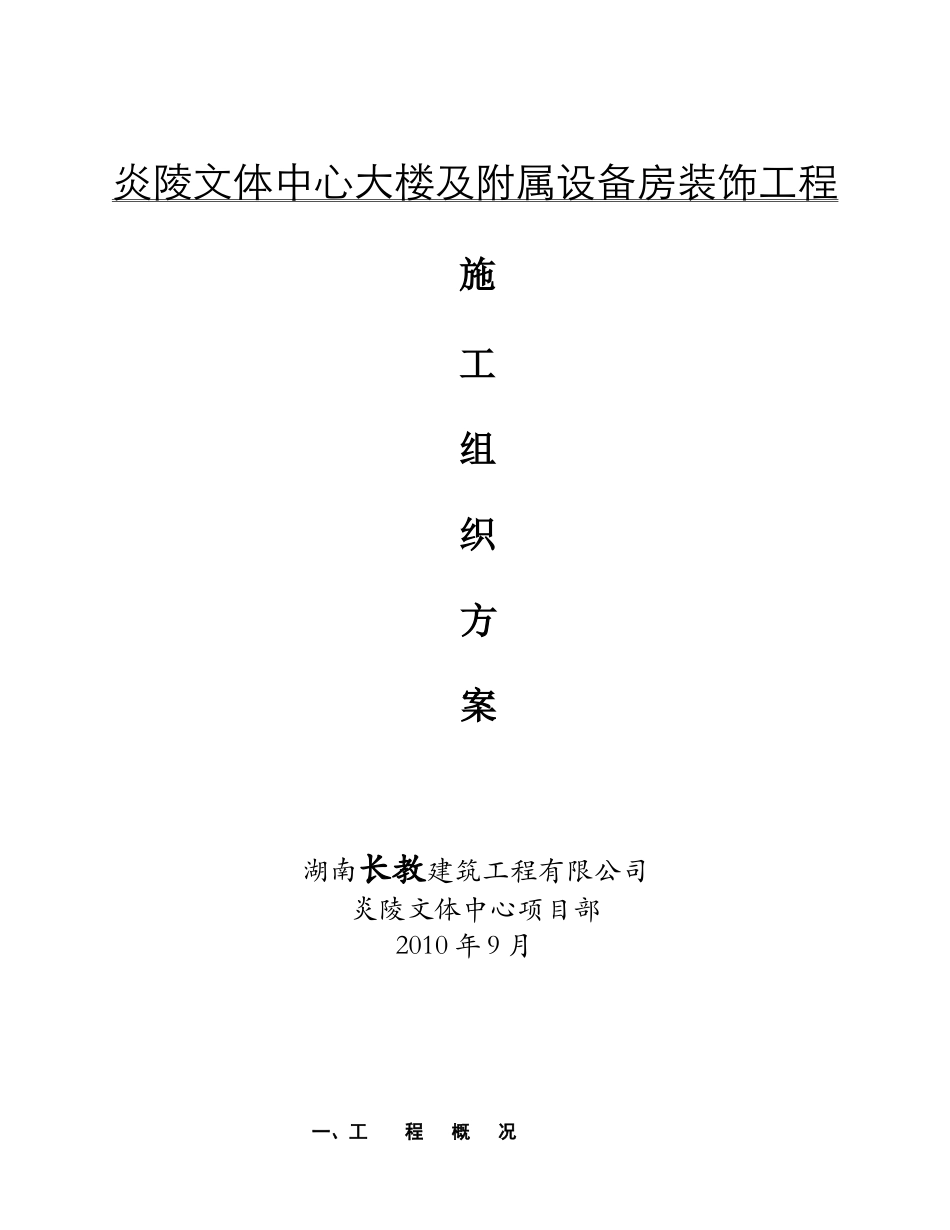

炎陵文体中心大楼及附属设备房装饰工程 施工组织方案湖南长教建筑工程有限公司炎陵文体中心项目部2010 年 9 月一、工 程 概 况工程名称: 炎陵宣传文化体育中心工程 - 装饰工程 工程地点: 炎陵县东山开发区炎陵中学旁建设单位: 炎陵县教育局 设计单位:北京世纪千附国际工程设计有限公司监理单位:株洲市建设监理咨询有限公司 施工单位:湖南长教建筑工程有限公司 工程质量:市优良工程施工工期:200 天 本工程整体设计使用功能,室外雨蓬、铝合金推拉窗、石材干挂等;室内为办公包括大厅、普通办公室、领导办公室、学习室、及其它功能用
施工内容含铝合金门窗工程、地面工程、装饰天花、墙面、柱面造型、油漆、水电、弱电安装等
施工要求:严格按照施工规范及甲方、设计要求施工
二、施 工 前 准 备 工 作研究和熟悉图纸,并讨论施工方案的可行性
1、椐据图纸核对现场尺寸,并对差别太大的作特别记录并及时通报甲方
并组织图纸会审
2、`房间种类、以及工种计算装饰的工程量,并参照施工定额,确定定额工日及工料消耗
3、根据本工程特点和现场条件与结构;安装工程协调施工进度计划, 拟定分项工程的施工工艺和施工方法
4、制订施工进度计划表,及材料计划表
5、清理影响施工的障碍物,确定装饰施工基准线
6、落实施工队伍;以及专业管理人员
7、落实材料的供应,材料进场表
8、熟悉和完善现场环境,对施工人员进场后的衣食住行进行布置、安排
9、对材料进场的堆放,及运输设备进行布置和安装
10、制定质量、安全、场容管理,成品保护及现场保卫等措施
11、调查施工现场和周围环境,好落实季节性施工措施

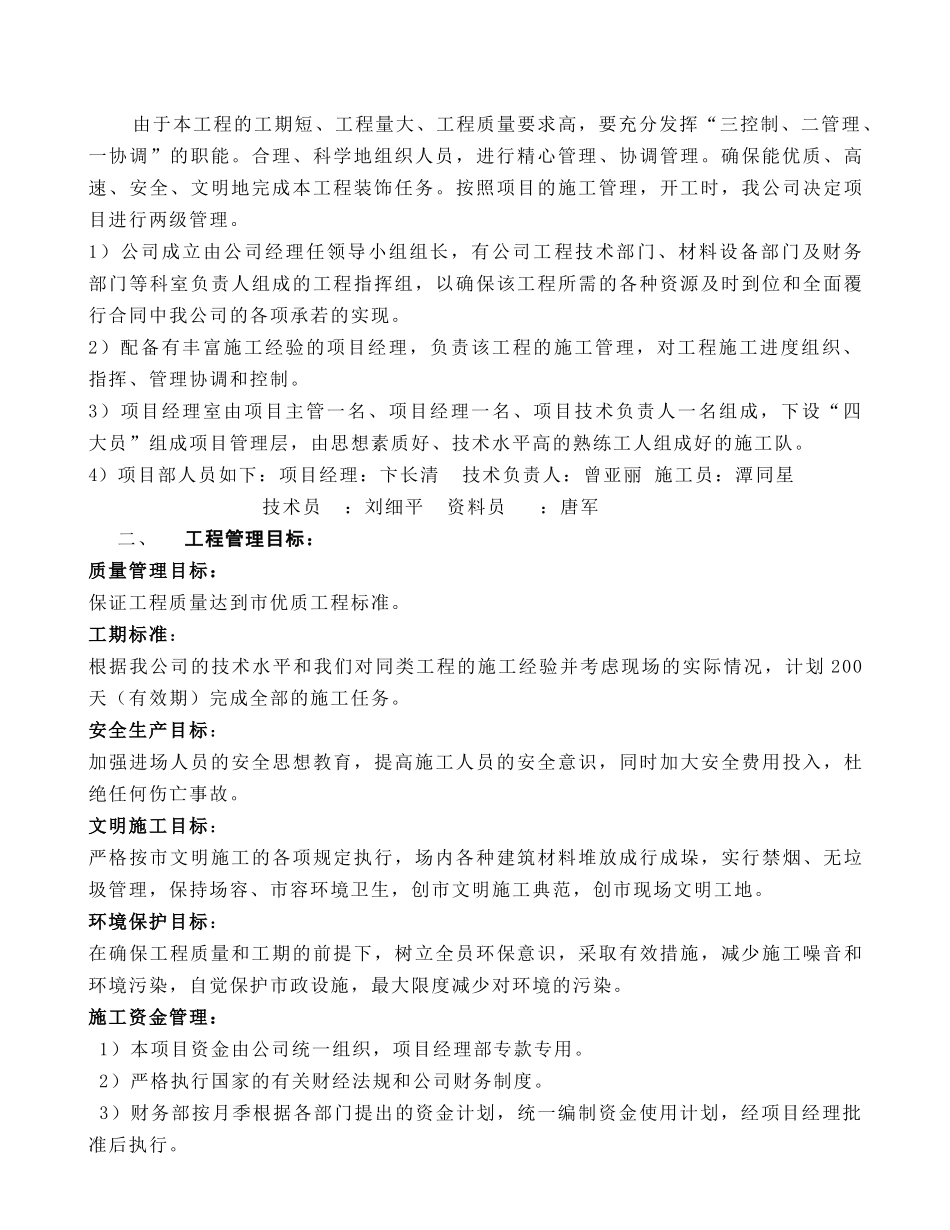

三、施 工 方 案一、施工部署: 由于本工程的工期短、工程量大、工程质量要求高,要充分发挥“三控制、二管理、一协调”的职能
合理、科学地组织人员,进行精心管理、协调管理
确保能优质、高速、安全、文明地完成本工程装饰任务
