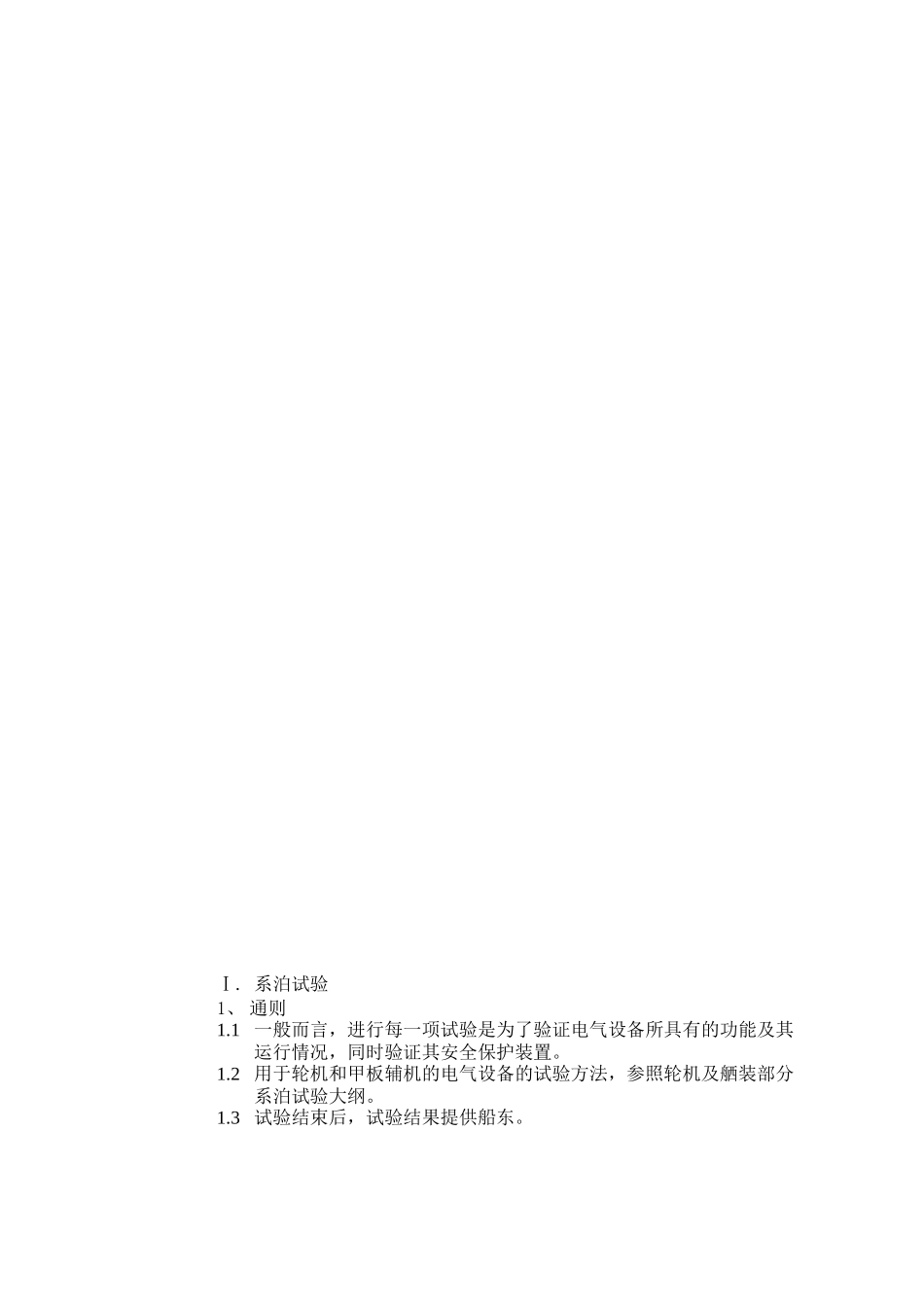

系泊试验1、 通则1
1 一般而言,进行每一项试验是为了验证电气设备所具有的功能及其运行情况,同时验证其安全保护装置
2 用于轮机和甲板辅机的电气设备的试验方法,参照轮机及舾装部分系泊试验大纲
3 试验结束后,试验结果提供船东

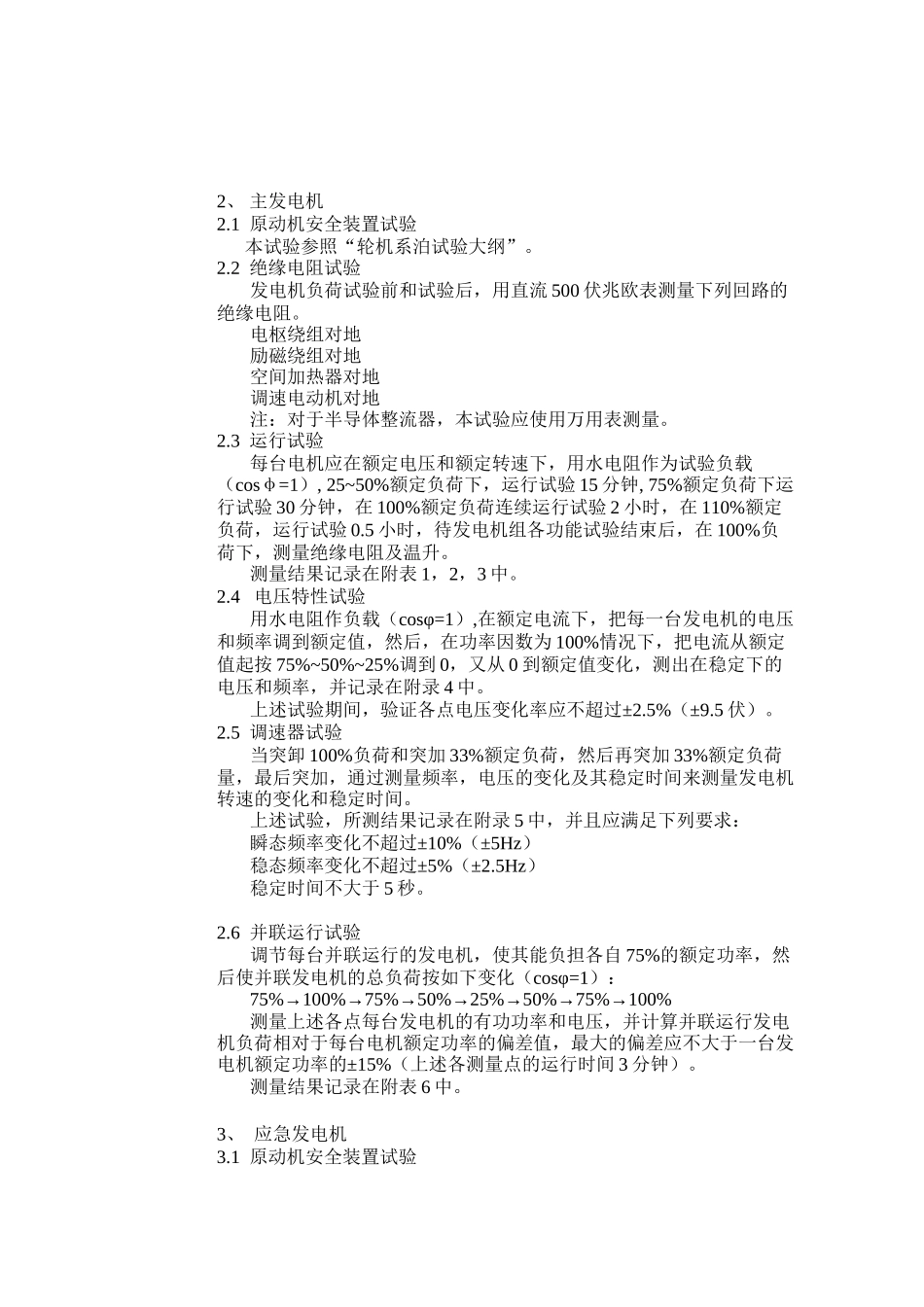

2、 主发电机2
1 原动机安全装置试验 本试验参照“轮机系泊试验大纲”
2 绝缘电阻试验发电机负荷试验前和试验后,用直流 500 伏兆欧表测量下列回路的绝缘电阻
电枢绕组对地励磁绕组对地空间加热器对地调速电动机对地注:对于半导体整流器,本试验应使用万用表测量
3 运行试验每台电机应在额定电压和额定转速下,用水电阻作为试验负载(cosφ=1), 25~50%额定负荷下,运行试验 15 分钟, 75%额定负荷下运行试验 30 分钟,在 100%额定负荷连续运行试验 2 小时,在 110%额定负荷,运行试验 0
5 小时,待发电机组各功能试验结束后,在 100%负荷下,测量绝缘电阻及温升
测量结果记录在附表 1,2,3 中
4 电压特性试验用水电阻作负载(cosφ=1),在额定电流下,把每一台发电机的电压和频率调到额定值,然后,在功率因数为 100%情况下,把电流从额定值起按 75%~50%~25%调到 0,又从 0 到额定值变化,测出在稳定下的电压和频率,并记录在附录 4 中
上述试验期间,验证各点电压变化率应不超过±2
5 调速器试验当突卸 100%负荷和突加 33%额定负荷,然后再突加 33%额定负荷量,最后突加,通过测量频率,电压的变化及其稳定时间来测量发电机转速的变化和稳定时间
上述试验,所测结果记录在附录 5 中,并且应满足下列要求:瞬态频率变化不超过±10%(±5Hz)稳态频率变化不超过±5%(±2
5Hz)稳定时间不大于 5 秒

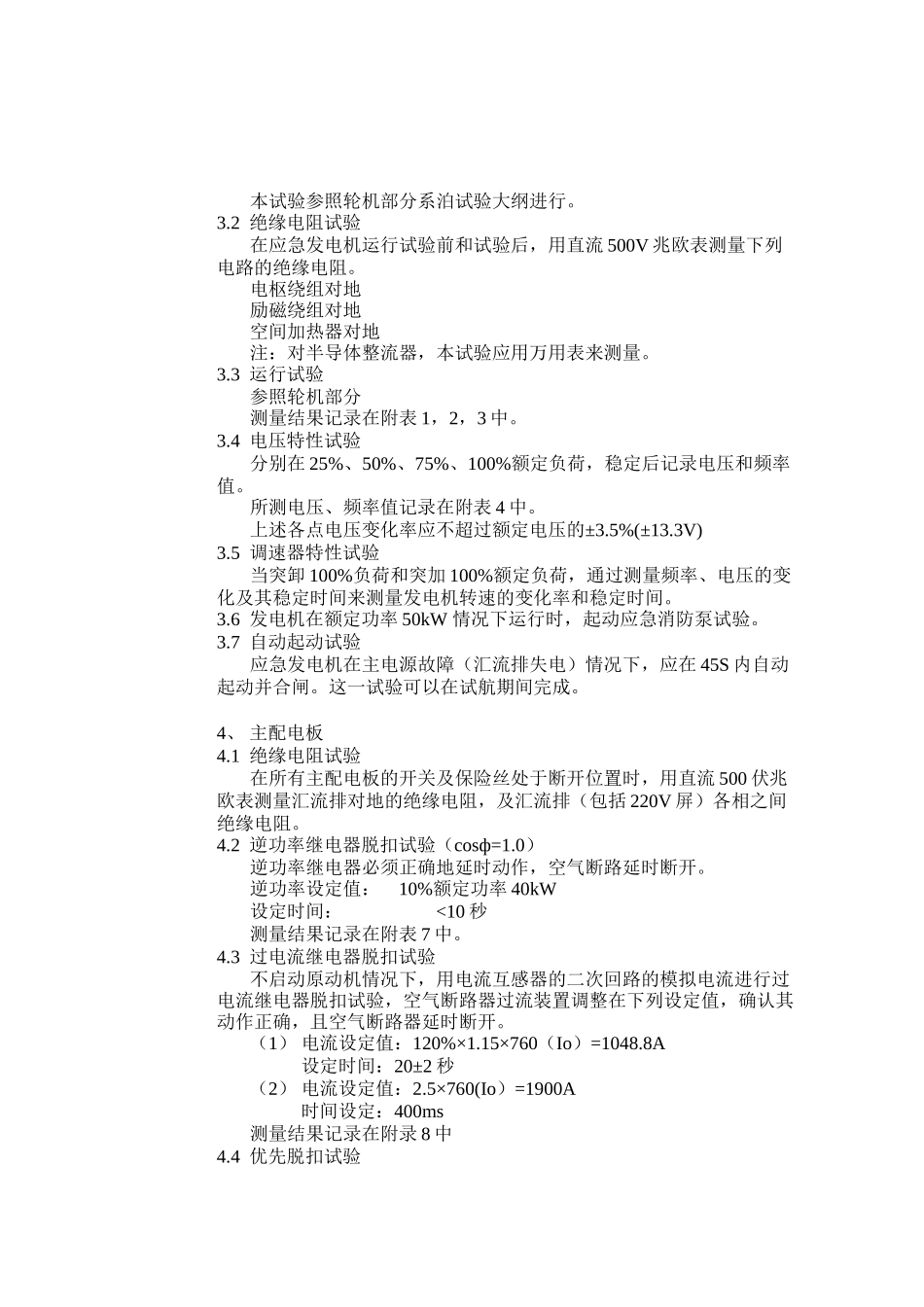

6 并联运行试验调节每台并联运行的发电机,使其能负担各
