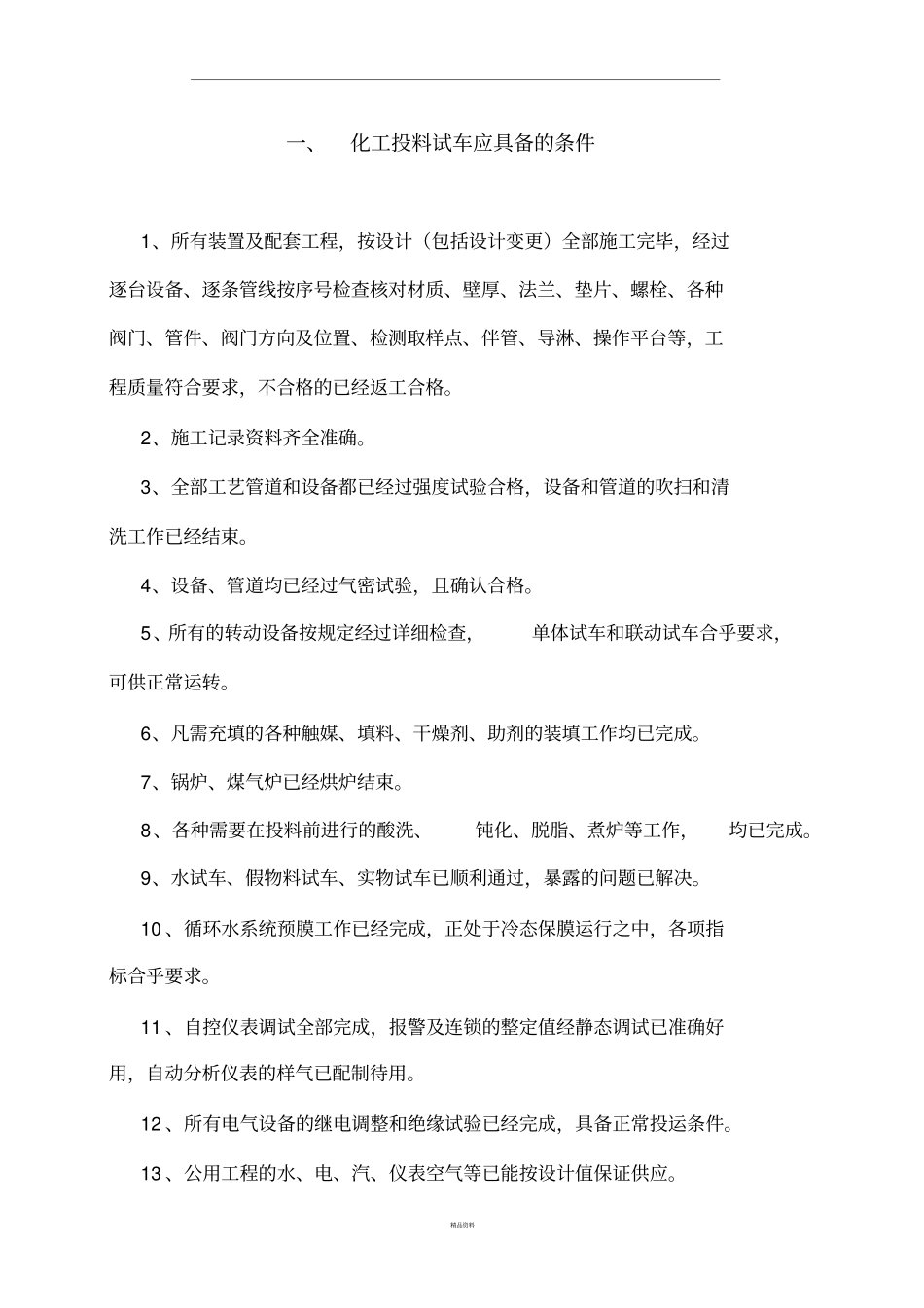

精品资料一、化工投料试车应具备的条件1、所有装置及配套工程,按设计(包括设计变更)全部施工完毕,经过逐台设备、逐条管线按序号检查核对材质、壁厚、法兰、垫片、螺栓、各种阀门、管件、阀门方向及位置、检测取样点、伴管、导淋、操作平台等,工程质量符合要求,不合格的已经返工合格
2、施工记录资料齐全准确
3、全部工艺管道和设备都已经过强度试验合格,设备和管道的吹扫和清洗工作已经结束
4、设备、管道均已经过气密试验,且确认合格
5、所有的转动设备按规定经过详细检查,单体试车和联动试车合乎要求,可供正常运转
6、凡需充填的各种触媒、填料、干燥剂、助剂的装填工作均已完成
7、锅炉、煤气炉已经烘炉结束
8、各种需要在投料前进行的酸洗、钝化、脱脂、煮炉等工作,均已完成
9、水试车、假物料试车、实物试车已顺利通过,暴露的问题已解决
10 、循环水系统预膜工作已经完成,正处于冷态保膜运行之中,各项指标合乎要求
11 、自控仪表调试全部完成,报警及连锁的整定值经静态调试已准确好用,自动分析仪表的样气已配制待用
12 、所有电气设备的继电调整和绝缘试验已经完成,具备正常投运条件
13 、公用工程的水、电、汽、仪表空气等已能按设计值保证供应

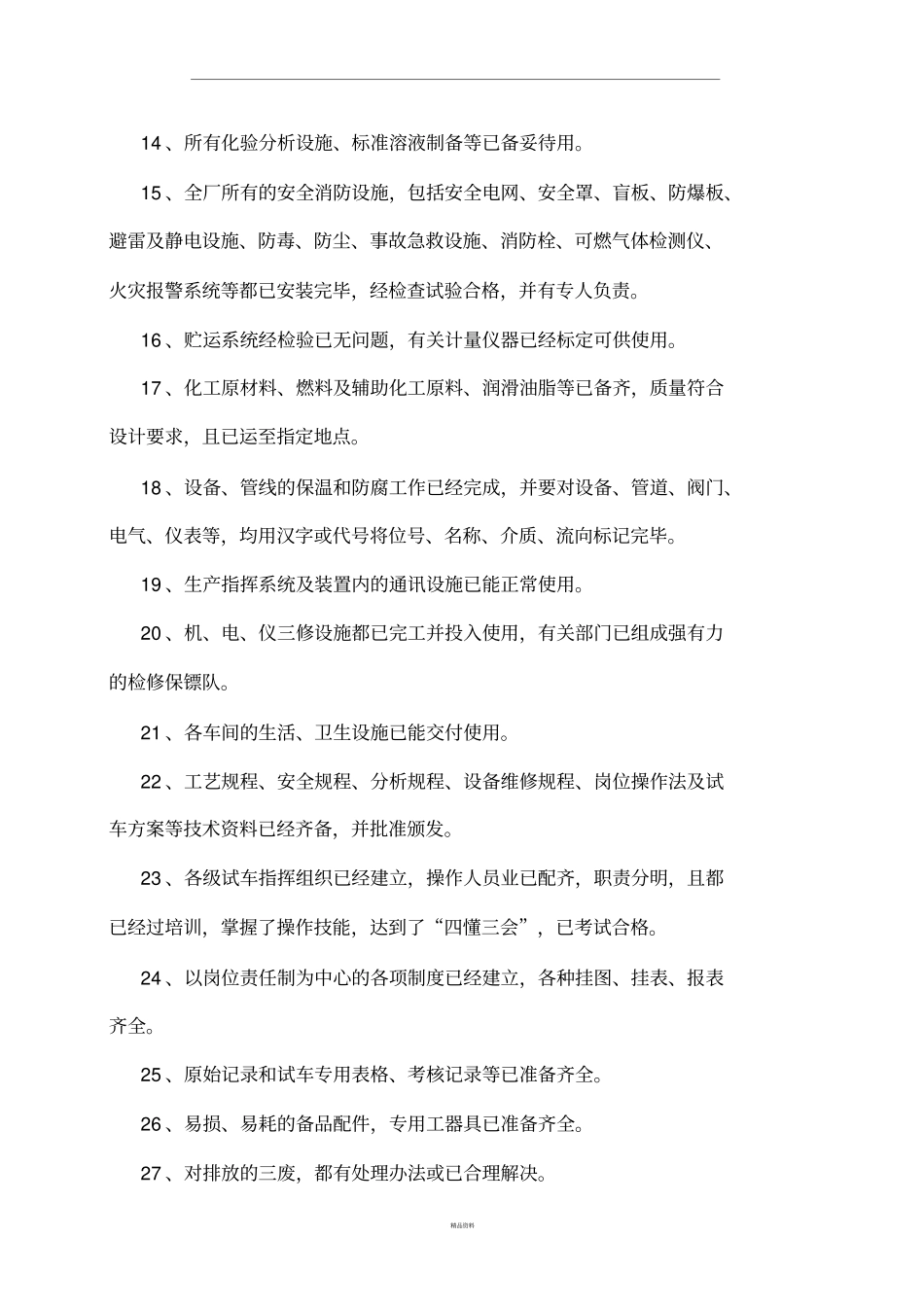

精品资料14 、所有化验分析设施、标准溶液制备等已备妥待用
15 、全厂所有的安全消防设施,包括安全电网、安全罩、盲板、防爆板、避雷及静电设施、防毒、防尘、事故急救设施、消防栓、可燃气体检测仪、火灾报警系统等都已安装完毕,经检查试验合格,并有专人负责
16 、贮运系统经检验已无问题,有关计量仪器已经标定可供使用
17 、化工原材料、燃料及辅助化工原料、润滑油脂等已备齐,质量符合设计要求,且已运至指定地点
18 、设备、管线的保温和防腐工作已经完成,并要对设备、管道、阀门、电气、仪表等,均用汉字或代号将位号、名称、介质、流向标记完毕
19 、生产指挥系统及装置内的通讯
