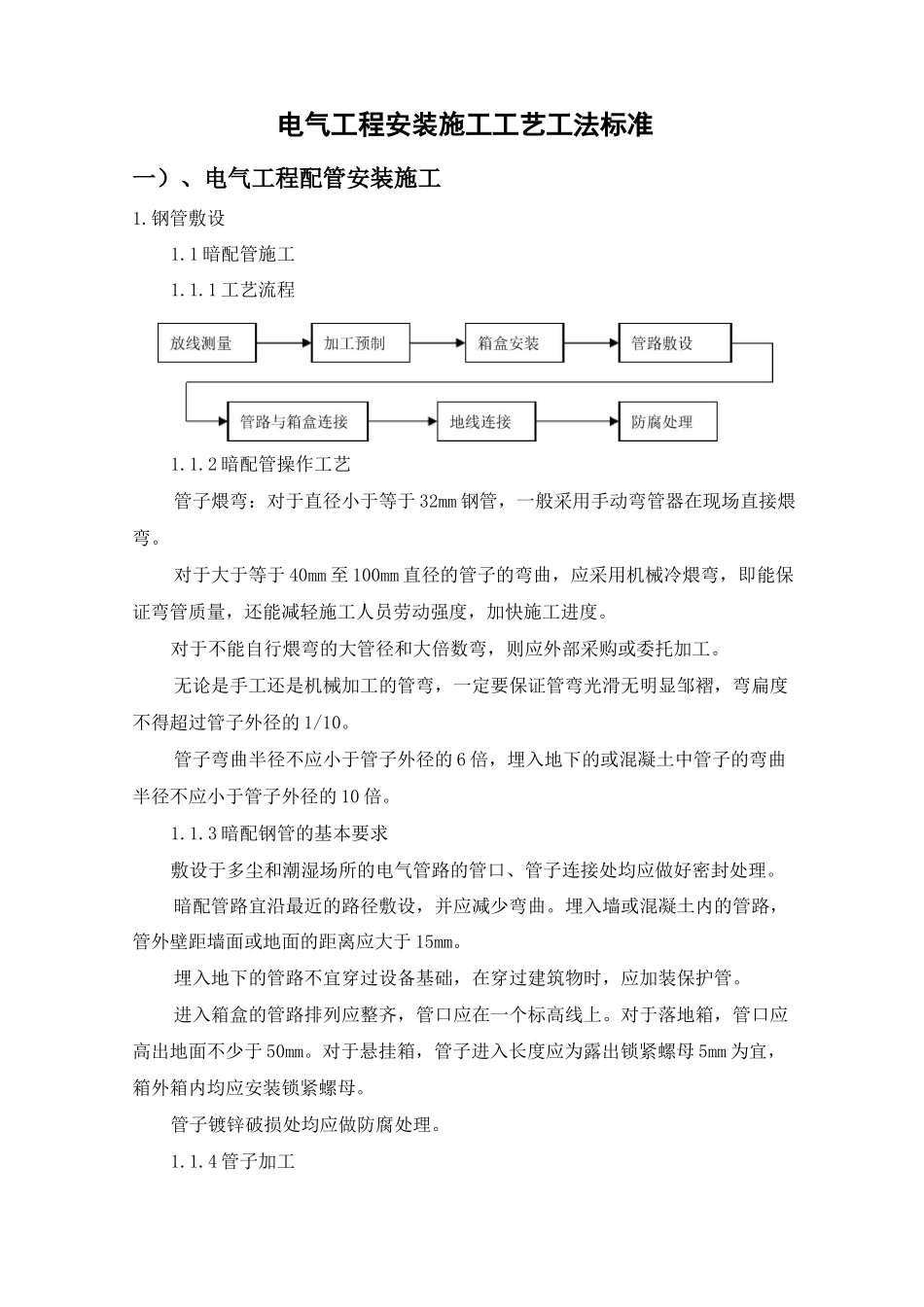

电气工程安装施工工艺工法标准一)、电气工程配管安装施工1
1 暗配管施工1
1 工艺流程1
2 暗配管操作工艺管子煨弯:对于直径小于等于 32mm 钢管,一般采用手动弯管器在现场直接煨弯
对于大于等于 40mm 至 100mm 直径的管子的弯曲,应采用机械冷煨弯,即能保证弯管质量,还能减轻施工人员劳动强度,加快施工进度
对于不能自行煨弯的大管径和大倍数弯,则应外部采购或委托加工
无论是手工还是机械加工的管弯,一定要保证管弯光滑无明显邹褶,弯扁度不得超过管子外径的 1/10
管子弯曲半径不应小于管子外径的 6 倍,埋入地下的或混凝土中管子的弯曲半径不应小于管子外径的 10 倍
3 暗配钢管的基本要求敷设于多尘和潮湿场所的电气管路的管口、管子连接处均应做好密封处理
暗配管路宜沿最近的路径敷设,并应减少弯曲
埋入墙或混凝土内的管路,管外壁距墙面或地面的距离应大于 15mm
埋入地下的管路不宜穿过设备基础,在穿过建筑物时,应加装保护管
进入箱盒的管路排列应整齐,管口应在一个标高线上
对于落地箱,管口应高出地面不少于 50mm
对于悬挂箱,管子进入长度应为露出锁紧螺母 5mm 为宜,箱外箱内均应安装锁紧螺母
管子镀锌破损处均应做防腐处理

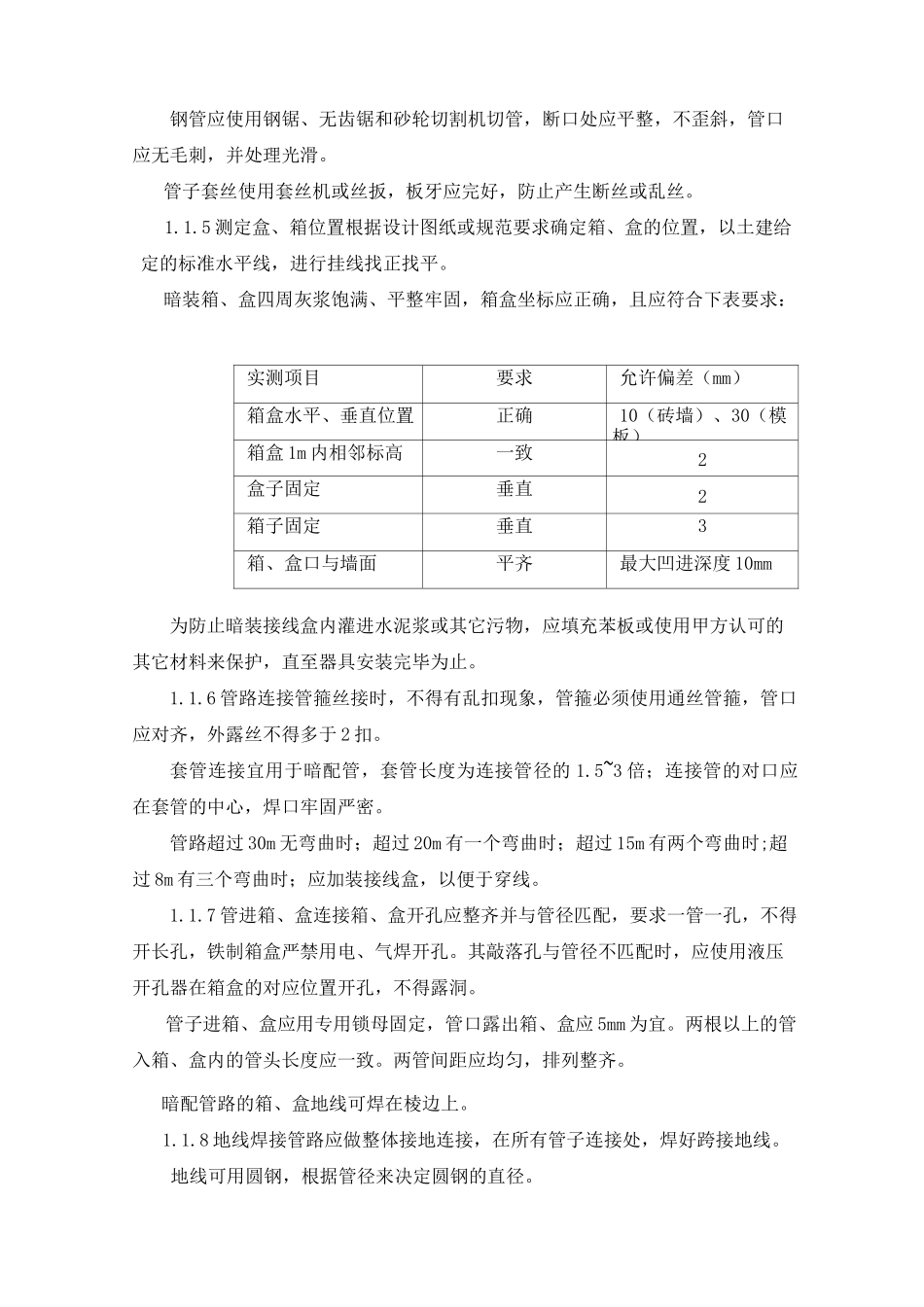

4 管子加工钢管应使用钢锯、无齿锯和砂轮切割机切管,断口处应平整,不歪斜,管口应无毛刺,并处理光滑
管子套丝使用套丝机或丝扳,板牙应完好,防止产生断丝或乱丝
5 测定盒、箱位置根据设计图纸或规范要求确定箱、盒的位置,以土建给定的标准水平线,进行挂线找正找平
暗装箱、盒四周灰浆饱满、平整牢固,箱盒坐标应正确,且应符合下表要求:实测项目要求允许偏差(mm)箱盒水平、垂直位置正确10(砖墙)、30(模板)箱盒 1m 内相邻标高一致2盒子固定垂直2箱子固定垂直3箱、盒口与墙面平齐最大凹进深度 10mm为防止暗装接线
