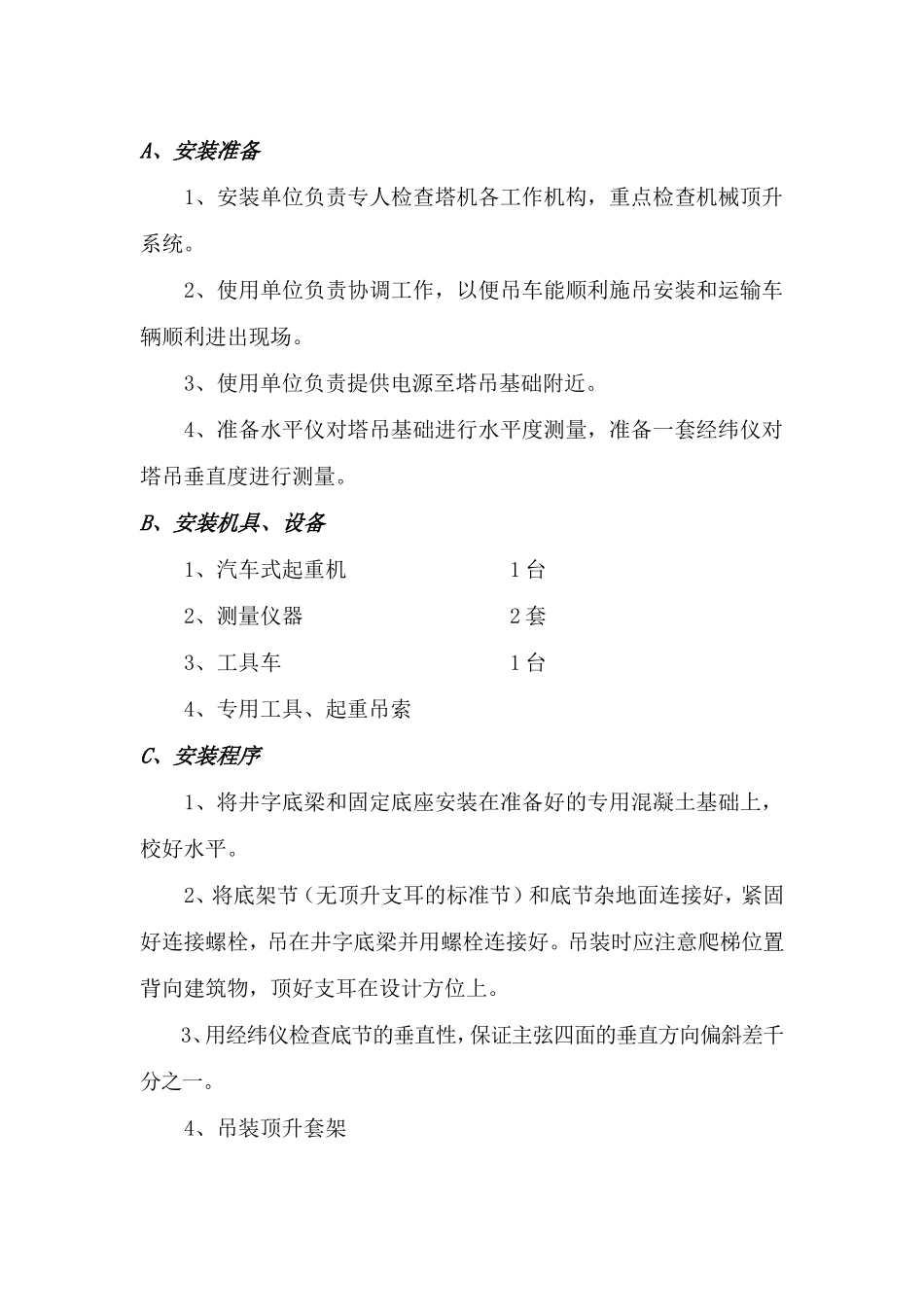

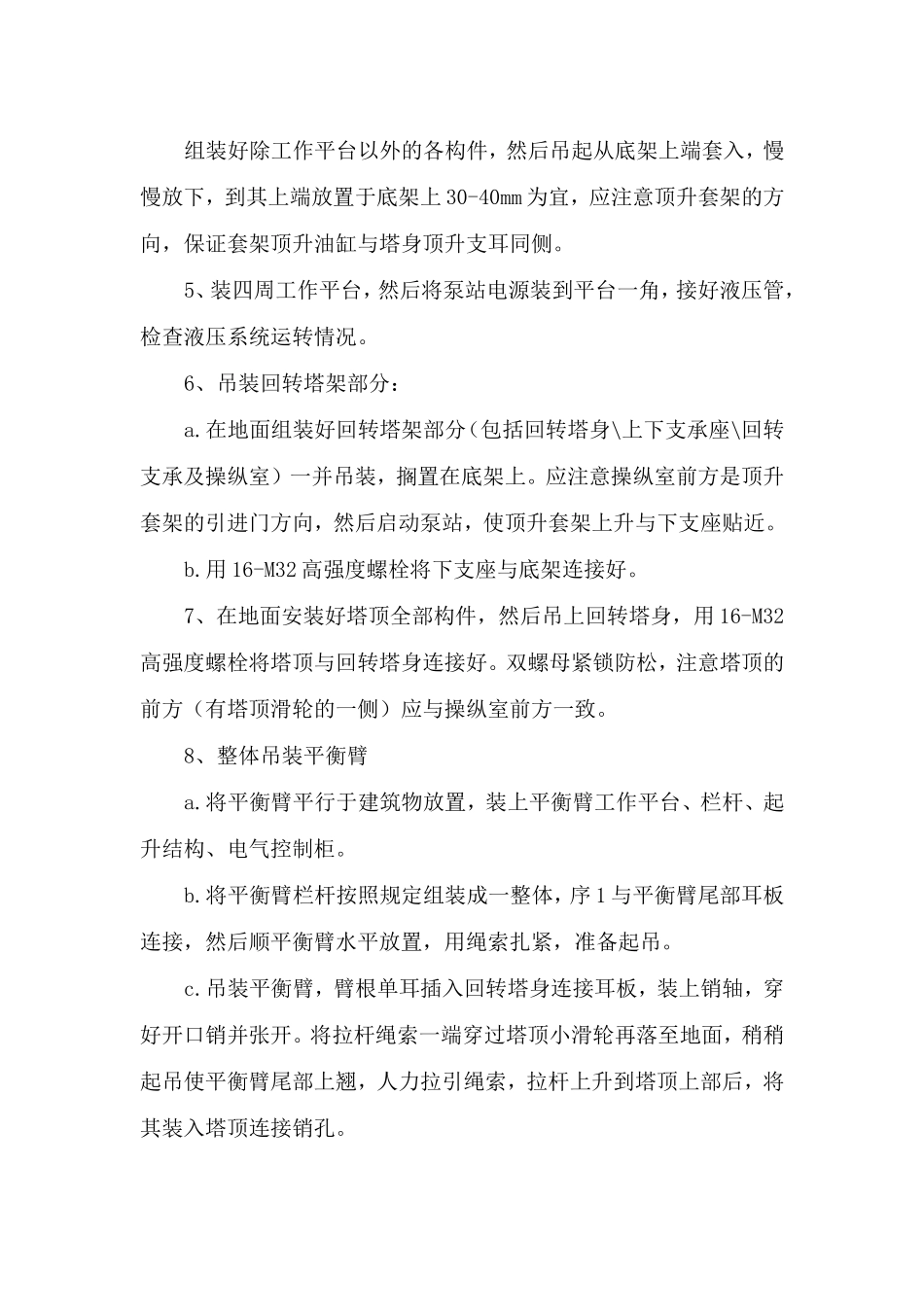

建筑起重机械安装(拆卸)工程塔 式 起 重 机专项施工方案编制人: 审核人: 审批人: 武汉顶天柱建筑机械设备有限公司 二零一五年八月 塔吊的安装A、安装准备 1、安装单位负责专人检查塔机各工作机构,重点检查机械顶升系统。2、使用单位负责协调工作,以便吊车能顺利施吊安装和运输车辆顺利进出现场。3、使用单位负责提供电源至塔吊基础附近。4、准备水平仪对塔吊基础进行水平度测量,准备一套经纬仪对塔吊垂直度进行测量。B、安装机具、设备1、汽车式起重机 1 台2、测量仪器 2 套3、工具车 1 台4、专用工具、起重吊索C、安装程序1、将井字底梁和固定底座安装在准备好的专用混凝土基础上,校好水平。2、将底架节(无顶升支耳的标准节)和底节杂地面连接好,紧固好连接螺栓,吊在井字底梁并用螺栓连接好。吊装时应注意爬梯位置背向建筑物,顶好支耳在设计方位上。3、用经纬仪检查底节的垂直性,保证主弦四面的垂直方向偏斜差千分之一。4、吊装顶升套架组装好除工作平台以外的各构件,然后吊起从底架上端套入,慢慢放下,到其上端放置于底架上 30-40mm 为宜,应注意顶升套架的方向,保证套架顶升油缸与塔身顶升支耳同侧。5、装四周工作平台,然后将泵站电源装到平台一角,接好液压管,检查液压系统运转情况。6、吊装回转塔架部分:a.在地面组装好回转塔架部分(包括回转塔身\上下支承座\回转支承及操纵室)一并吊装,搁置在底架上。应注意操纵室前方是顶升套架的引进门方向,然后启动泵站,使顶升套架上升与下支座贴近。b.用 16-M32 高强度螺栓将下支座与底架连接好。7、在地面安装好塔顶全部构件,然后吊上回转塔身,用 16-M32高强度螺栓将塔顶与回转塔身连接好。双螺母紧锁防松,注意塔顶的前方(有塔顶滑轮的一侧)应与操纵室前方一致。8、整体吊装平衡臂a.将平衡臂平行于建筑物放置,装上平衡臂工作平台、栏杆、起升结构、电气控制柜。b.将平衡臂栏杆按照规定组装成一整体,序 1 与平衡臂尾部耳板连接,然后顺平衡臂水平放置,用绳索扎紧,准备起吊。c.吊装平衡臂,臂根单耳插入回转塔身连接耳板,装上销轴,穿好开口销并张开。将拉杆绳索一端穿过塔顶小滑轮再落至地面,稍稍起吊使平衡臂尾部上翘,人力拉引绳索,拉杆上升到塔顶上部后,将其装入塔顶连接销孔。d.慢慢放下平衡臂,拉杆逐步拉直而受张力,直到平衡臂接近水平,起吊钢丝绳松弛。e.吊装配重 1 块,便于吊装起重臂时保持两臂平衡。9、安装起重臂a.将起...
