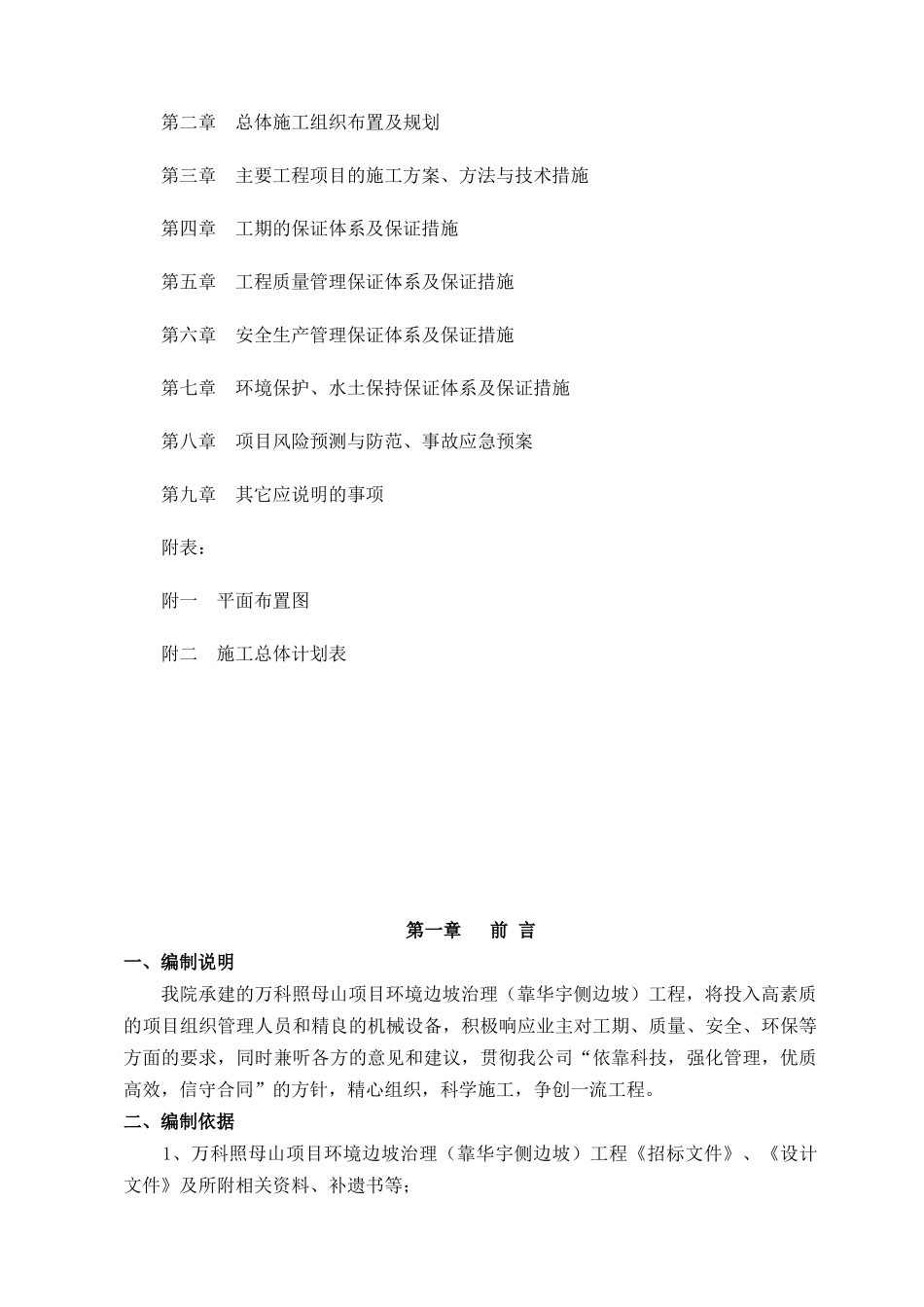

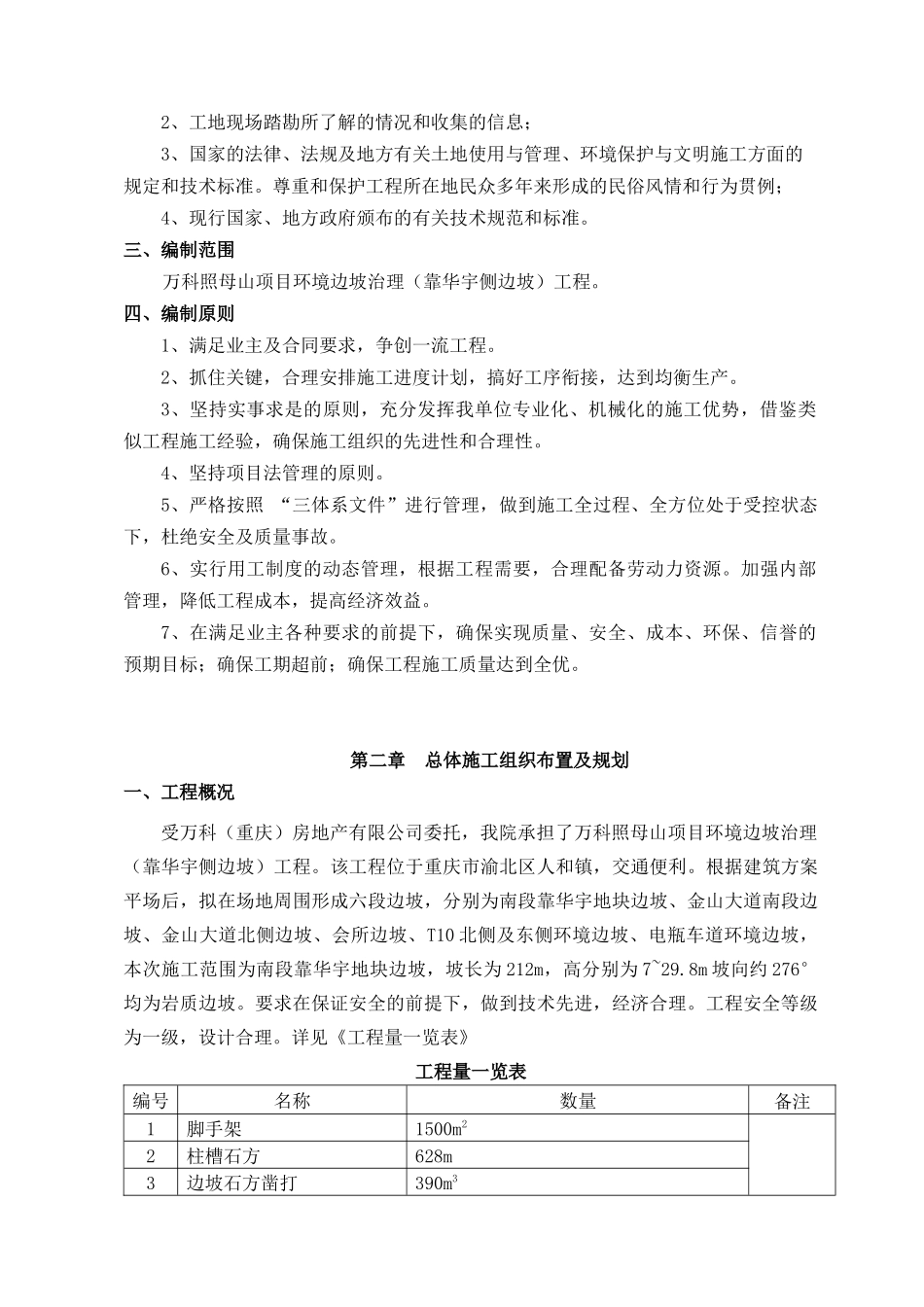

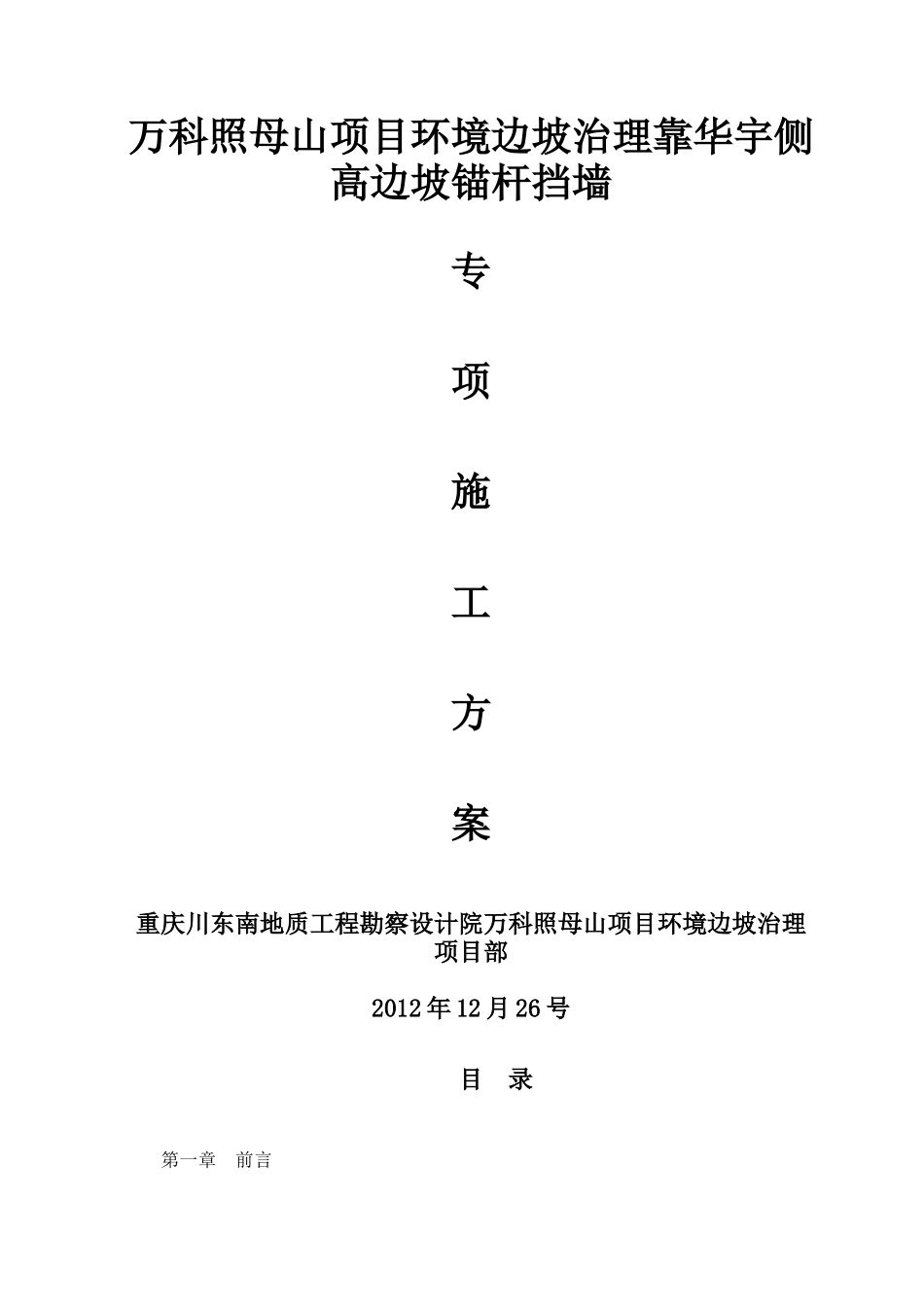

万科照母山项目环境边坡治理靠华宇侧高边坡锚杆挡墙专项施工方案重庆川东南地质工程勘察设计院万科照母山项目环境边坡治理项目部2012 年 12 月 26 号目 录第一章 前言第二章 总体施工组织布置及规划第三章 主要工程项目的施工方案、方法与技术措施第四章 工期的保证体系及保证措施第五章 工程质量管理保证体系及保证措施第六章 安全生产管理保证体系及保证措施第七章 环境保护、水土保持保证体系及保证措施第八章 项目风险预测与防范、事故应急预案第九章 其它应说明的事项附表:附一 平面布置图附二 施工总体计划表第一章 前 言一、编制说明我院承建的万科照母山项目环境边坡治理(靠华宇侧边坡)工程,将投入高素质的项目组织管理人员和精良的机械设备,积极响应业主对工期、质量、安全、环保等方面的要求,同时兼听各方的意见和建议,贯彻我公司“依靠科技,强化管理,优质高效,信守合同”的方针,精心组织,科学施工,争创一流工程。二、编制依据 1、万科照母山项目环境边坡治理(靠华宇侧边坡)工程《招标文件》、《设计文件》及所附相关资料、补遗书等;2、工地现场踏勘所了解的情况和收集的信息;3、国家的法律、法规及地方有关土地使用与管理、环境保护与文明施工方面的规定和技术标准。尊重和保护工程所在地民众多年来形成的民俗风情和行为贯例;4、现行国家、地方政府颁布的有关技术规范和标准。三、编制范围万科照母山项目环境边坡治理(靠华宇侧边坡)工程。四、编制原则 1、满足业主及合同要求,争创一流工程。2、抓住关键,合理安排施工进度计划,搞好工序衔接,达到均衡生产。3、坚持实事求是的原则,充分发挥我单位专业化、机械化的施工优势,借鉴类似工程施工经验,确保施工组织的先进性和合理性。4、坚持项目法管理的原则。5、严格按照 “三体系文件”进行管理,做到施工全过程、全方位处于受控状态下,杜绝安全及质量事故。6、实行用工制度的动态管理,根据工程需要,合理配备劳动力资源。加强内部管理,降低工程成本,提高经济效益。7、在满足业主各种要求的前提下,确保实现质量、安全、成本、环保、信誉的预期目标;确保工期超前;确保工程施工质量达到全优。第二章 总体施工组织布置及规划一、工程概况受万科(重庆)房地产有限公司委托,我院承担了万科照母山项目环境边坡治理(靠华宇侧边坡)工程。该工程位于重庆市渝北区人和镇,交通便利。根据建筑方案平场后,拟在场地周围形成六段边坡,分别...
