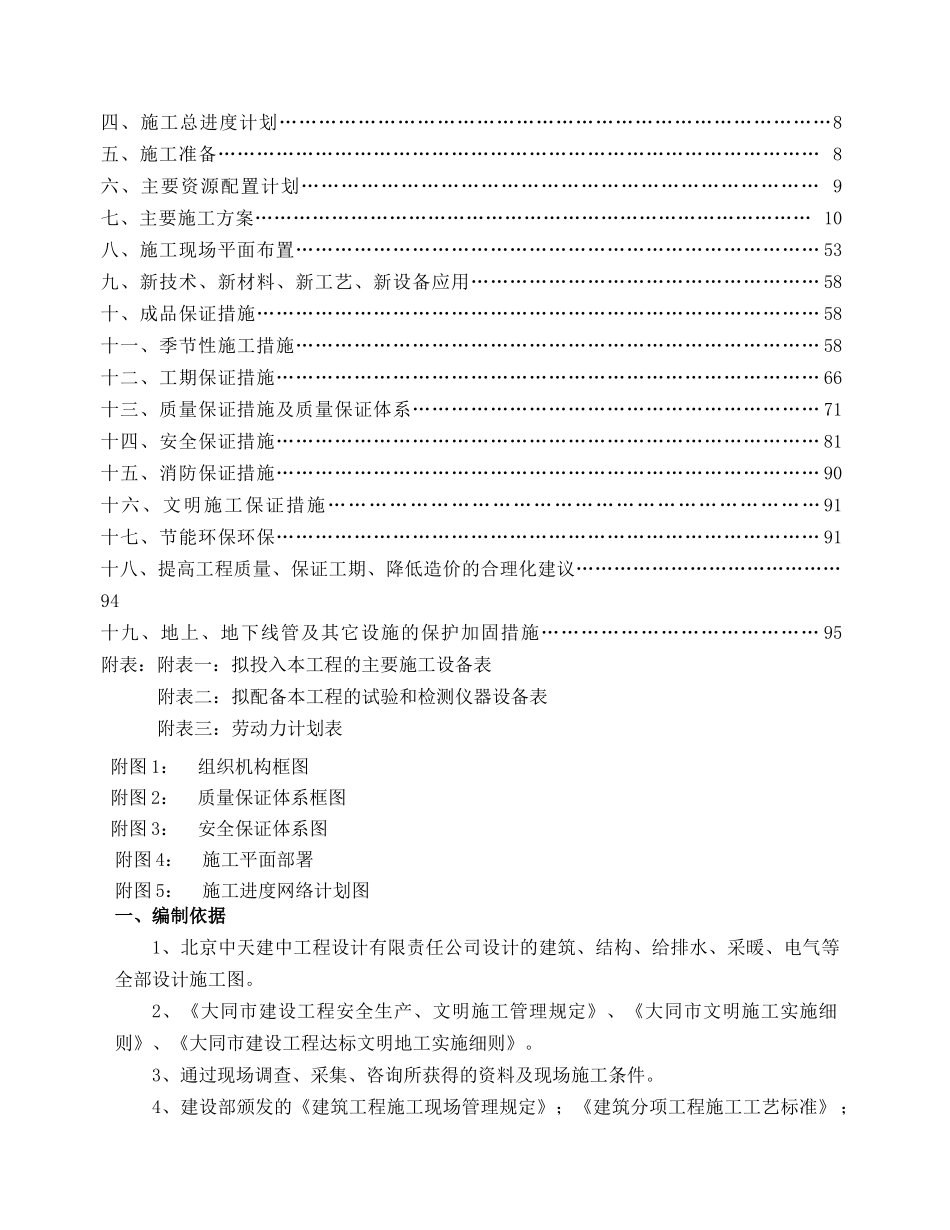

大同市凯德世家住宅小区二期项目 21#楼工程施工组织设计 编制:审核:审批:山西省第五建筑工程公司二〇一四年六月十日目 录一、编制依据…………………………………………………………………………………2二、工程概况……………………………………………………………………………… 2三、施工部署…………………………………………………………………………………6山西省第五建筑工程公司2014 年度优秀施工组织设计评审材料四、施工总进度计划…………………………………………………………………………8五、施工准备………………………………………………………………………………… 8六、主要资源配置计划…………………………………………………………………… 9七、主要施工方案…………………………………………………………………………… 10八、施工现场平面布置……………………………………………………………………… 53九、新技术、新材料、新工艺、新设备应用……………………………………………… 58十、成品保证措施…………………………………………………………………………… 58十一、季节性施工措施……………………………………………………………………… 58十二、工期保证措施………………………………………………………………………… 66十三、质量保证措施及质量保证体系……………………………………………………… 71十四、安全保证措施………………………………………………………………………… 81十五、消防保证措施………………………………………………………………………… 90十六、文明施工保证措施……………………………………………………………… 91十七、节能环保环保………………………………………………………………………… 91十八、提高工程质量、保证工期、降低造价的合理化建议……………………………………94十九、地上、地下线管及其它设施的保护加固措施…………………………………… 95附表:附表一:拟投入本工程的主要施工设备表附表二:拟配备本工程的试验和检测仪器设备表附表三:劳动力计划表 附图 1: 组织机构框图 附图 2: 质量保证体系框图 附图 3: 安全保证体系图附图 4: 施工平面部署附图 5: 施工进度网络计划图一、编制依据1、北京中天建中工程设计有限责任公司设计的建筑、结构、给排水、采暖、电气等全部设计施工图。2、《大同市建设工程安...
