一期工程住宅烟道安装施工方案住宅烟道安装施工方案一、工程概况:1
1工程名称:一期项目建设单位:西安置业有限公司监理单位:建设监理公司设计单位:中国设计公司施工单位:中国工程技术公司1
2工程设计概况:本工程为34层高层住宅层高3m,共有10条排气道,卫生间6条,管壁厚15mm、截面尺寸为380mm×150mm,共计140根;厨房间4条,管壁厚15mm、截面尺寸为500mm×250mm,共计172根
二、编制依据1
《工程建筑标准强制性条文》(房屋建筑部分);2
《建筑工程施工质量验收统一标准》(GB50300-2002);3
《通风与空调工程施工质量验收规范》(GBGB50243-2002);4
住宅排气道选用陕2007J14-3;厨房间烟道型号BYC36,卫生间烟道型号BYW36;5
一期工程施工图;三、施工准备及计划安排1
安装机具准备:电钻、钢筋、线垂、沥青油膏、锤子、凿子、楼梯、模板、木枋、钉子、铁丝等
施工计划安排:一期工程施工图中涉及要求,选用合格的成品排气道进行安装,排气道安装在二次围护结构完成后,在抹灰工程施工前从下往上顺序逐层进行安装固定工作
人员暂计划6人次进行安装施工作业
人员安排以满足施工现场施工进度要求为准
四、工艺流程及主要施工方法1

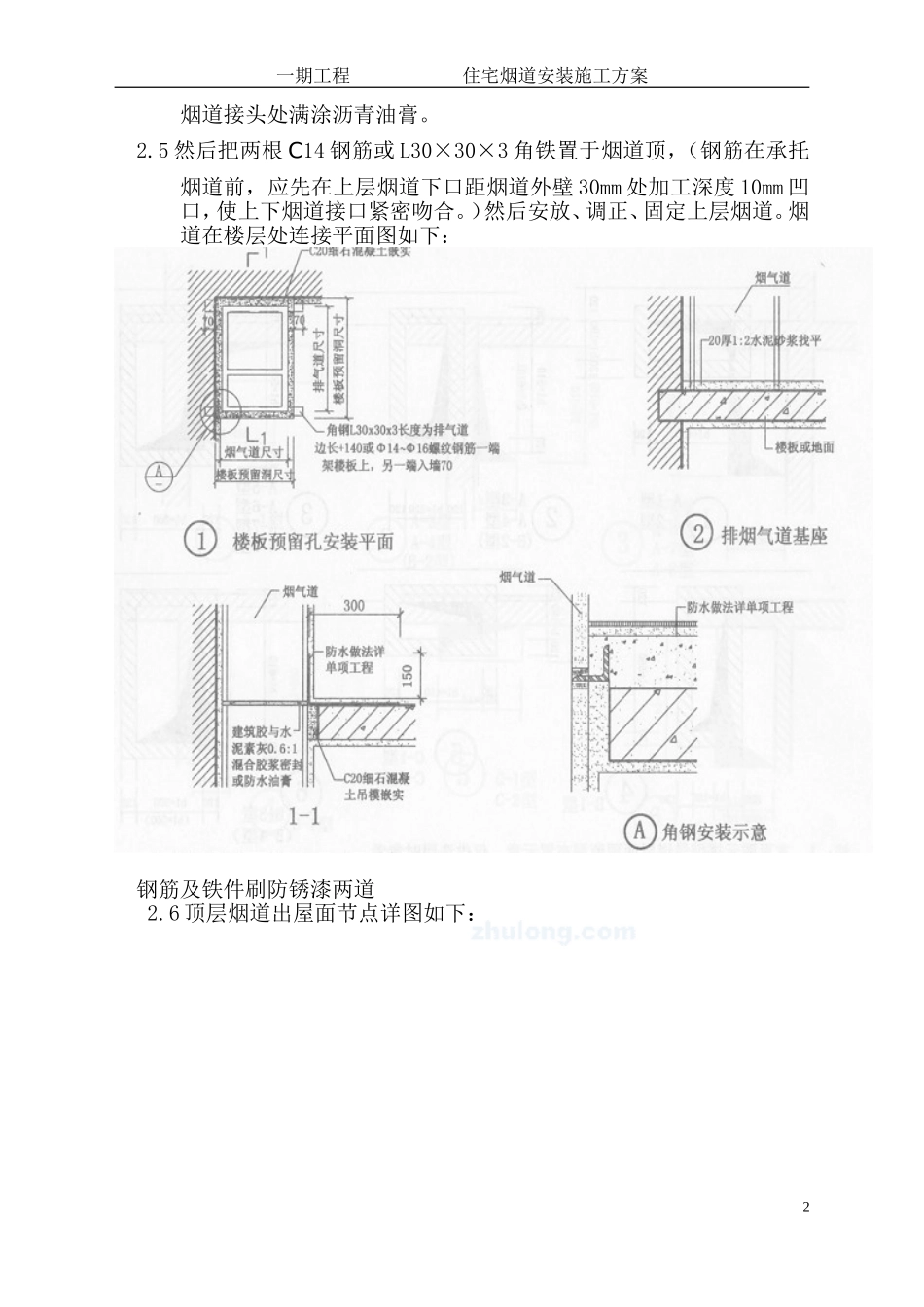

工艺流程:排气道洞口尺寸位置校正及清理→首层砂浆找平→首层排气道就位→复核标高和校正排气道垂直度→烟道洞口封堵→安放排气道钢筋→接口处涂抹沥青油膏→上层排气道就位
主要施工方法:2
1安装前首先检查烟道,校对型号,清理管道毛边
然后用吊垂通线校正预留孔洞位置是否准确,清理预留空洞大小必须符合设计要求
若预留洞口有所偏移,将洞口剔打至满足烟道安装需要为止
2烟道安装顺序从下至上安装,首层安装时,先用1:2的水泥浆找平地面

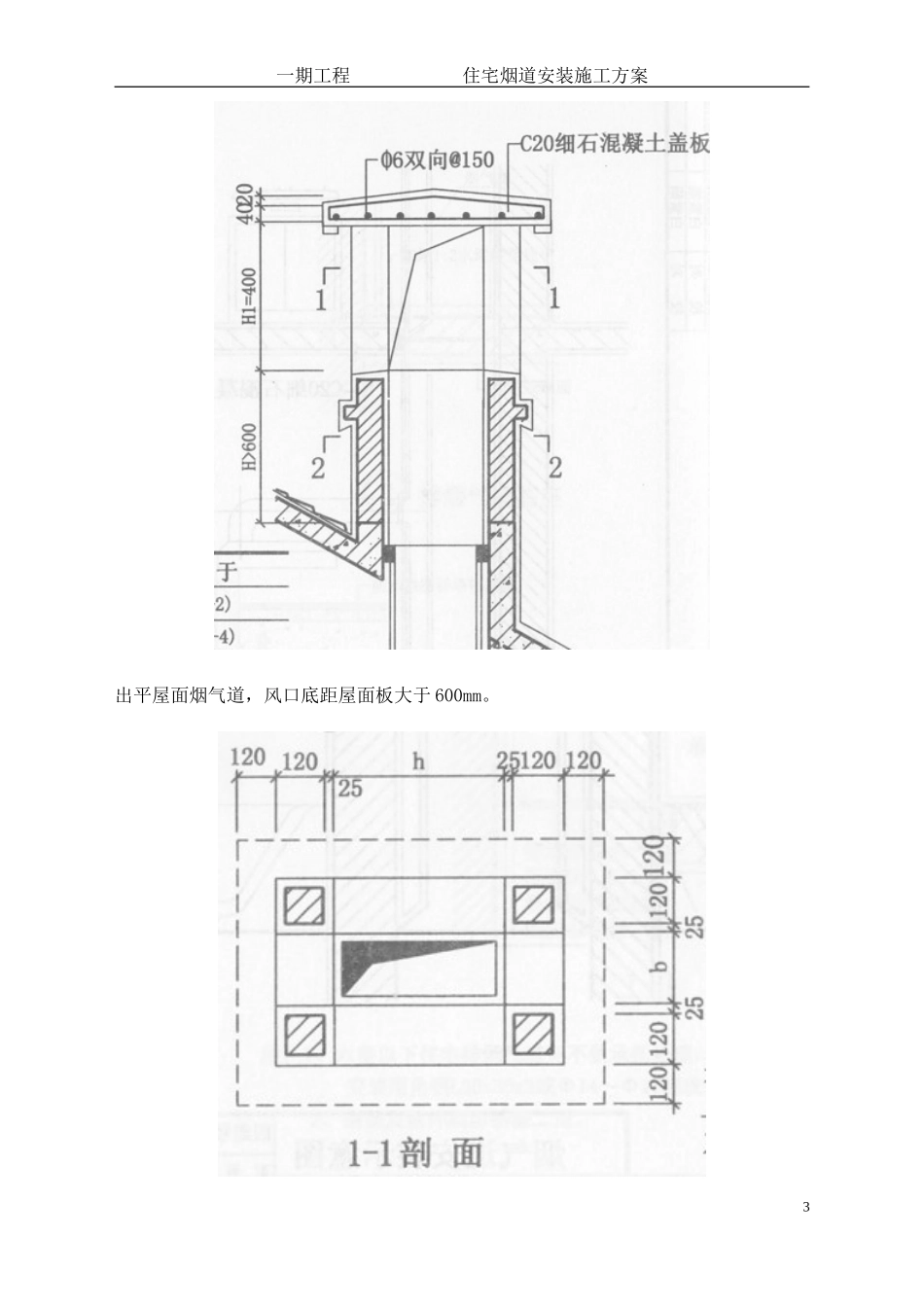

3首层烟道安装就位后,复核烟道标高和垂直度,位置调正后用木楔暂时固定四边
