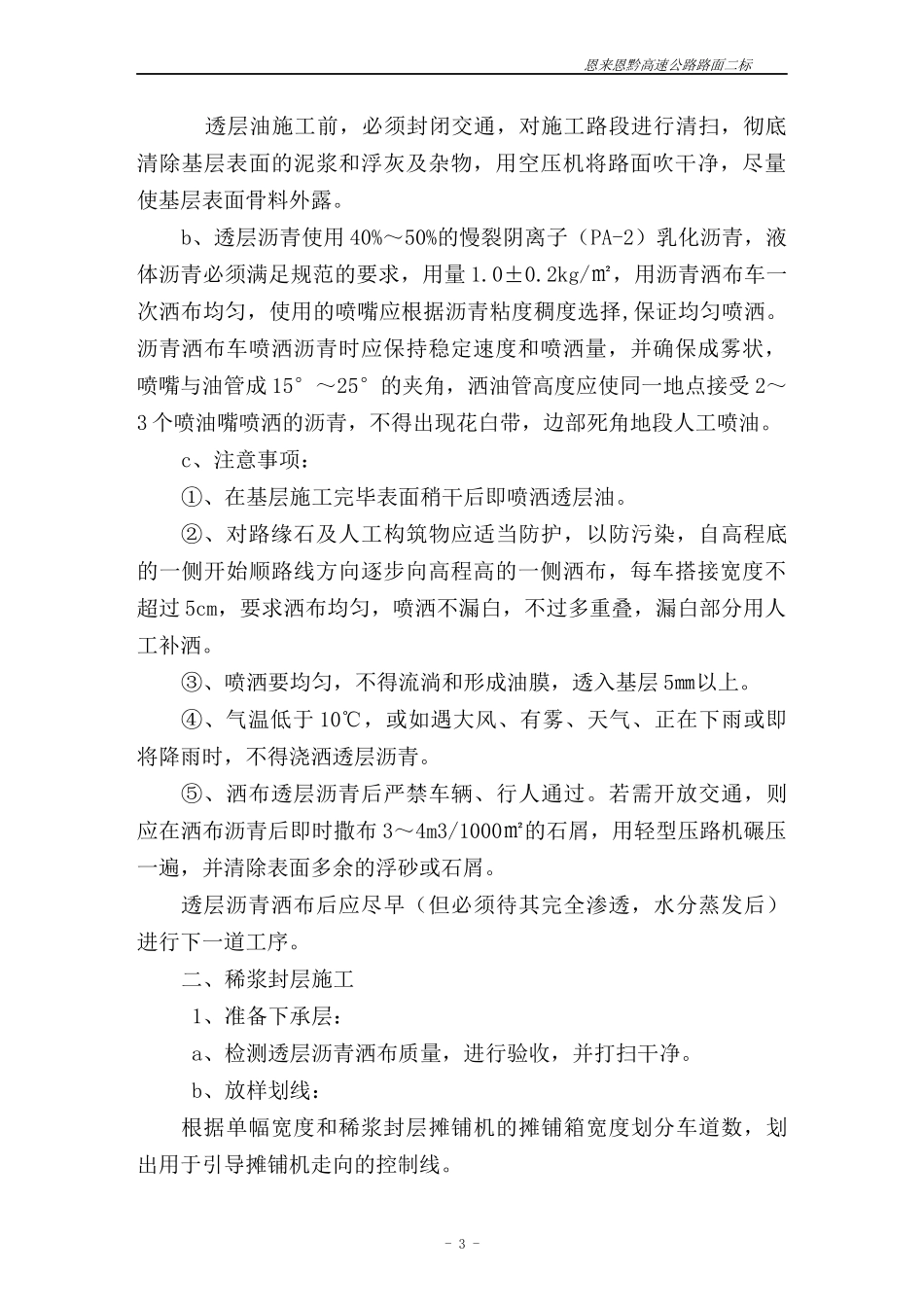

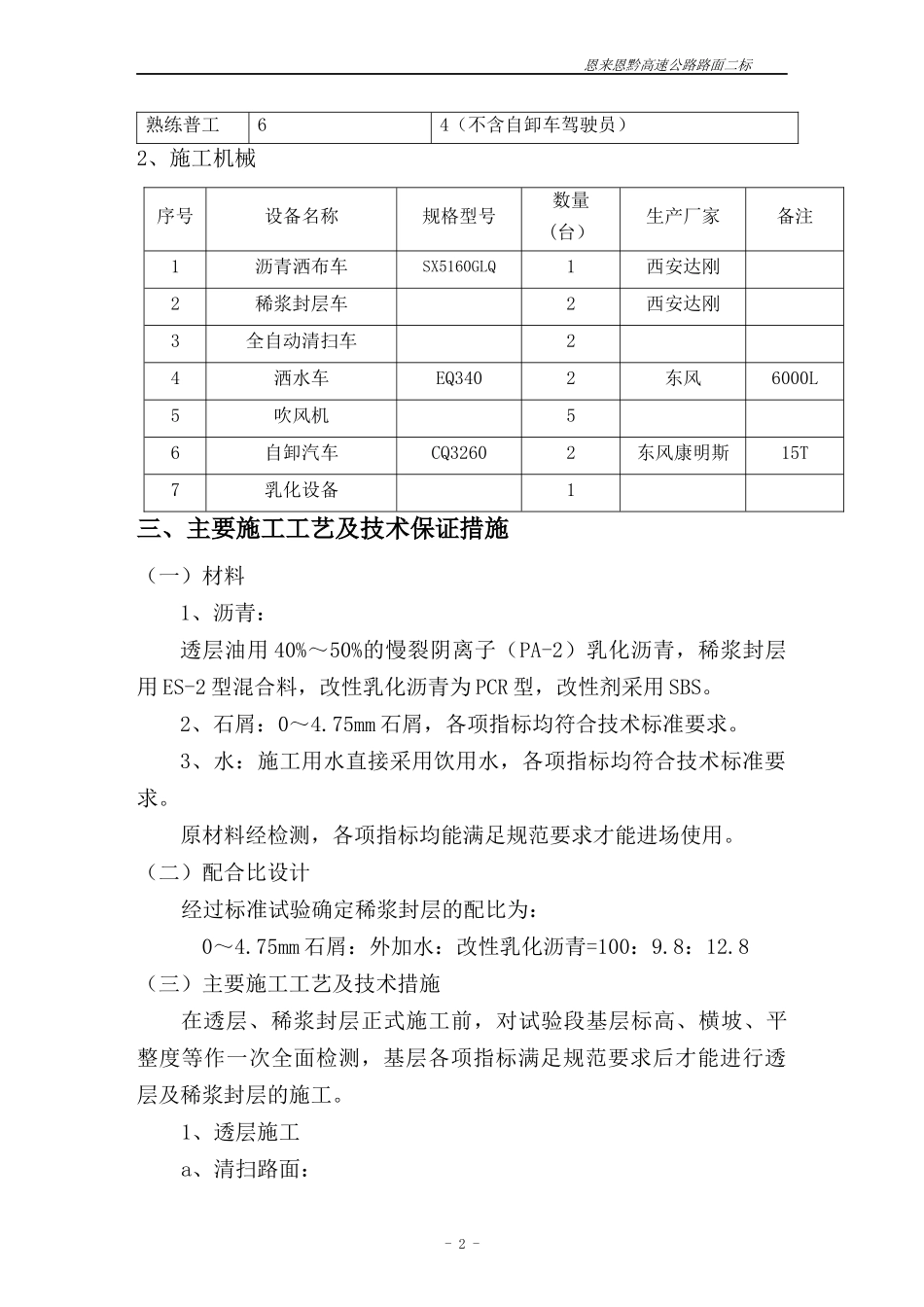

恩来恩黔高速公路路面二标路面透层、稀浆封层施工方案一、工程概述恩 来 恩 黔 高 速 公 路 路 面 二 标 起 讫 桩 号 为 K34+375 ~K86+033.346,全长 51.6km。全线采用双向四车道高速公路标准建设,设计速度采用 80 公里 / 小时,路基宽度 24.5 米(分离式路基12.25m)。全线桥涵设计汽车荷载等级采用公路-Ⅰ级。全线有透层 710906 m2、0.6cm 稀浆封层 684007 m2。二、施工部署1、主要管理人员表一.管理人员姓名职务、部门主要职责魏遵广经理工程总指挥汪海生副经理负责协调蒋兵总工负责技术管理陈超安全总监负责安全管理周远东工区长负责面层工区生产管理李俊峰工程技术部部长负责施工方案制定,现场技术管理袁文质量管理部部长负责工程质量检测张力工地实验室主任负责现场试验检测周朋工地实验室技术负责负责现场试验检测朱雷设备物资部部长负责机械设备和材料供应杨维国安全环保部负责安全环保管理樊中华综合办公室主任负责后勤保障工作贺俊波测量组组长负责测量詹志武施工现场负责人负责施工现场管理董开晨机械调度负责人负责试验段施工现场机械调度二.工人工种级别人数测量工42试验工42机驾工54- 1 - 恩来恩黔高速公路路面二标熟练普工64(不含自卸车驾驶员)2、施工机械序号设备名称规格型号数量 (台)生产厂家备注1沥青洒布车SX5160GLQ1西安达刚2稀浆封层车2西安达刚3全自动清扫车24洒水车EQ3402东风6000L5吹风机56自卸汽车CQ32602东风康明斯15T7乳化设备1三、主要施工工艺及技术保证措施(一)材料 1、沥青:透层油用 40%~50%的慢裂阴离子(PA-2)乳化沥青,稀浆封层用 ES-2 型混合料,改性乳化沥青为 PCR 型,改性剂采用 SBS。2、石屑:0~4.75mm 石屑,各项指标均符合技术标准要求。3、水:施工用水直接采用饮用水,各项指标均符合技术标准要求。原材料经检测,各项指标均能满足规范要求才能进场使用。(二)配合比设计经过标准试验确定稀浆封层的配比为:0~4.75mm 石屑:外加水:改性乳化沥青=100:9.8:12.8(三)主要施工工艺及技术措施在透层、稀浆封层正式施工前,对试验段基层标高、横坡、平整度等作一次全面检测,基层各项指标满足规范要求后才能进行透层及稀浆封层的施工。1、透层施工a、清扫路面:- 2 - 恩来恩黔高速公路路面二标 透层油施工前,必须封闭交通,对施工路段进行清扫,彻底清除基层表面的泥浆和浮灰及杂物,用空压机将路面吹干净,尽量使基层表面骨料外露。...
