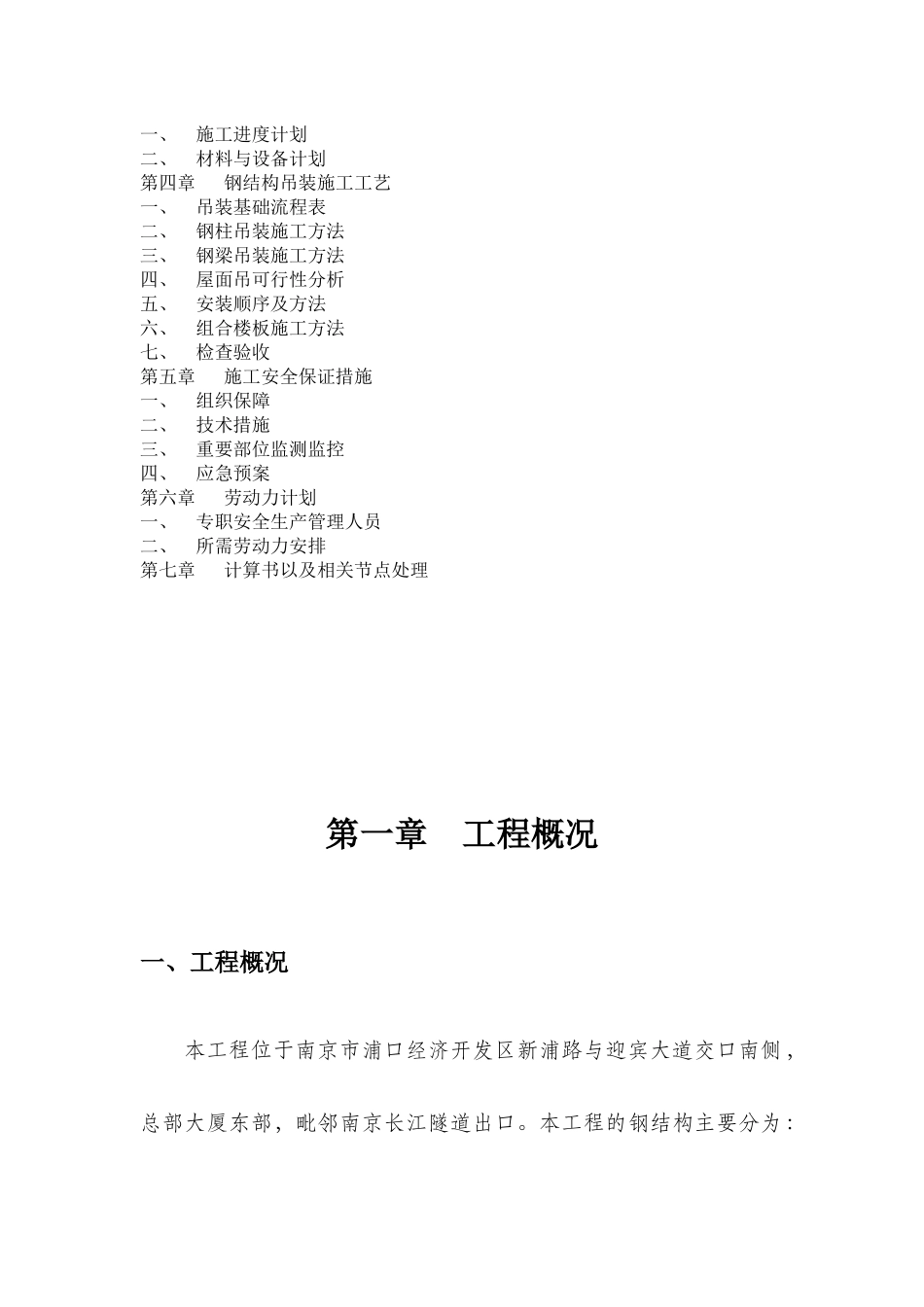

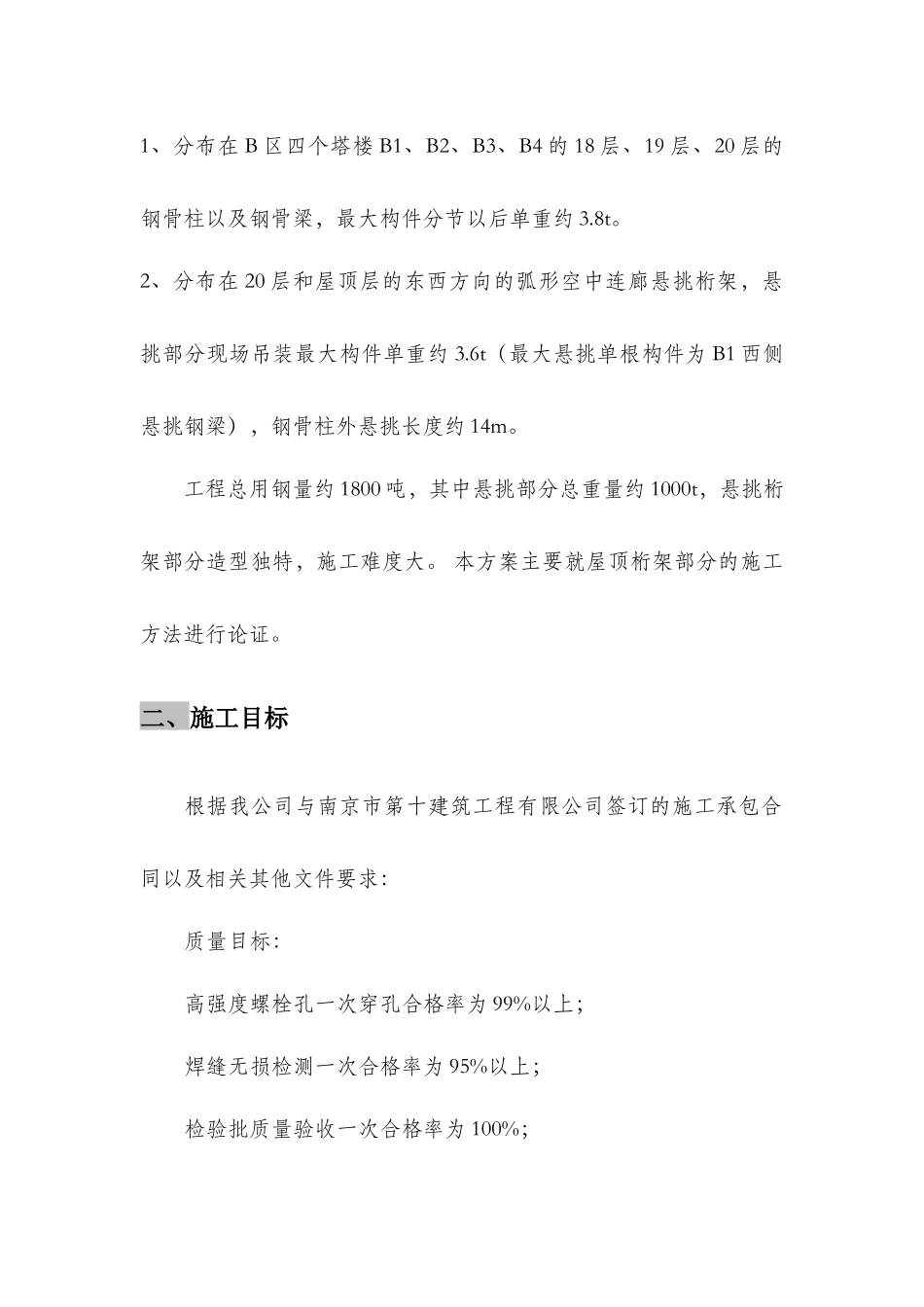

南京明发新城金融中心钢结构吊装方案合肥瑶海轻型建材有限责任公司2015 年 5 月 28 日目 录第一章 工程概况一、工程概况二、施工目标三、技术保证措施第二章 编制依据第三章 施工计划一、施工进度计划二、材料与设备计划第四章 钢结构吊装施工工艺一、吊装基础流程表二、钢柱吊装施工方法三、钢梁吊装施工方法四、屋面吊可行性分析五、安装顺序及方法六、组合楼板施工方法七、检查验收第五章 施工安全保证措施一、组织保障二、技术措施三、重要部位监测监控四、应急预案第六章 劳动力计划一、专职安全生产管理人员二、所需劳动力安排第七章 计算书以及相关节点处理第一章 工程概况一、工程概况本工程位于南京市浦口经济开发区新浦路与迎宾大道交口南侧,总部大厦东部,毗邻南京长江隧道出口。本工程的钢结构主要分为:1、分布在 B 区四个塔楼 B1、B2、B3、B4 的 18 层、19 层、20 层的钢骨柱以及钢骨梁,最大构件分节以后单重约 3.8t。2、分布在 20 层和屋顶层的东西方向的弧形空中连廊悬挑桁架,悬挑部分现场吊装最大构件单重约 3.6t(最大悬挑单根构件为 B1 西侧悬挑钢梁),钢骨柱外悬挑长度约 14m。工程总用钢量约 1800 吨,其中悬挑部分总重量约 1000t,悬挑桁架部分造型独特,施工难度大。 本方案主要就屋顶桁架部分的施工方法进行论证。二、施工目标根据我公司与南京市第十建筑工程有限公司签订的施工承包合同以及相关其他文件要求:质量目标:高强度螺栓孔一次穿孔合格率为 99%以上;焊缝无损检测一次合格率为 95%以上;检验批质量验收一次合格率为 100%;分项工程验收一次合格率为 100%;分部(子分部)工程验收一次合格率为 100%;配合总包创建省文明工地标准。进度目标:以实现施工合同约定的竣工日期为最终目标。安全目标:重大伤亡事故为零,重大设备事故为零。三、 技术保证措施1、严格控制制作构件精度,本工程除了独立柱以外所有杆件在工厂进行预拼装,经本项目部驻场人员验收合格后方可出厂。2、现场焊接作业人员进场之后由监理见证进行统一的焊接考试,焊件送甲方批准的检测单位进行检测。检测合格后方可施焊;焊接作业前,组织相关技术人员对焊接作业人员进行技术交底,对于不能达到熔透要求的一、二级焊缝组装要求的构件不予施焊。3、在正式验收之前,组织本公司质检部门对本工程检验批和分项工程进行严格的预验收,保证现场总包、监理以及相关部门验收一次合格。4、严格按照江苏省文...
