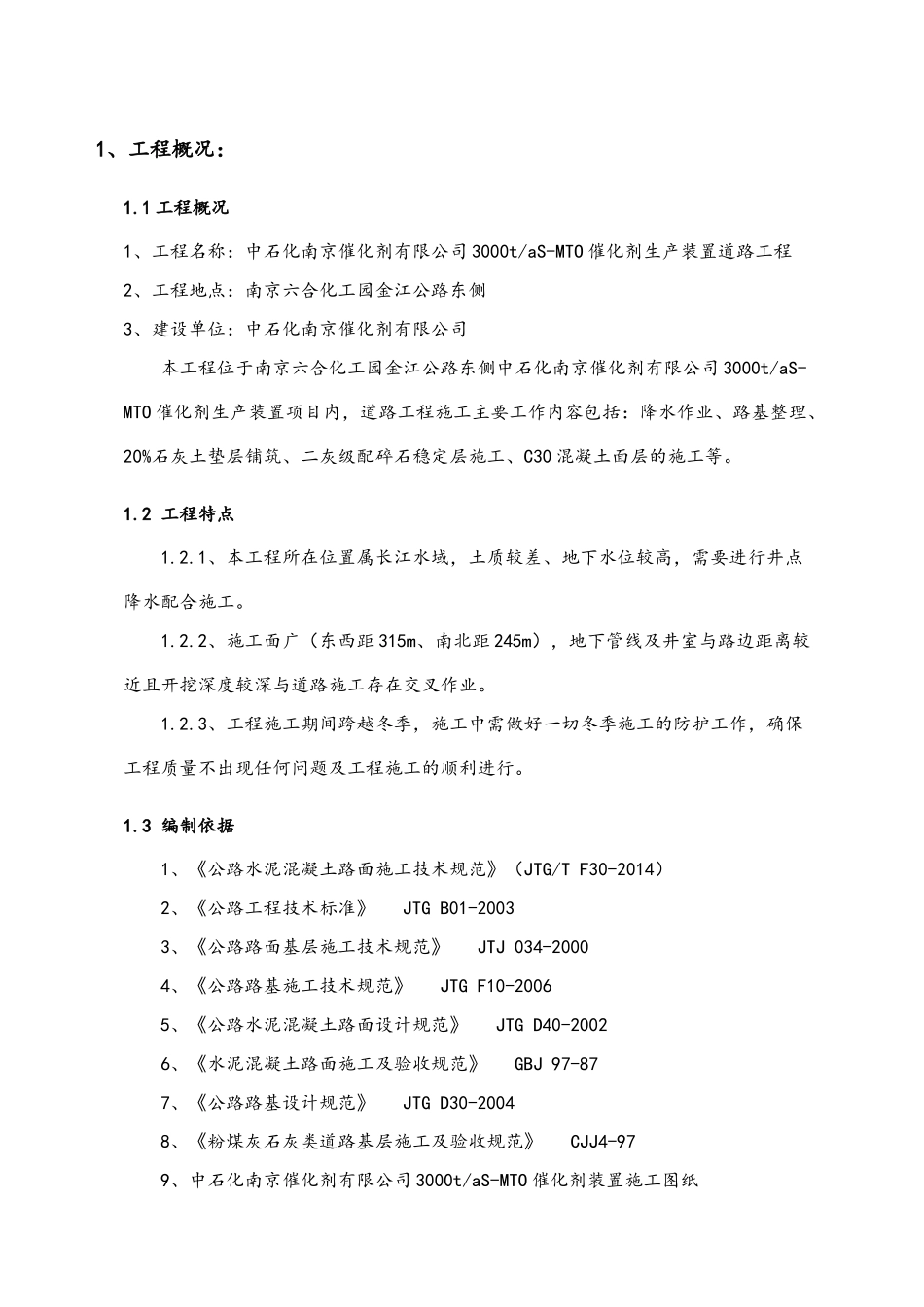

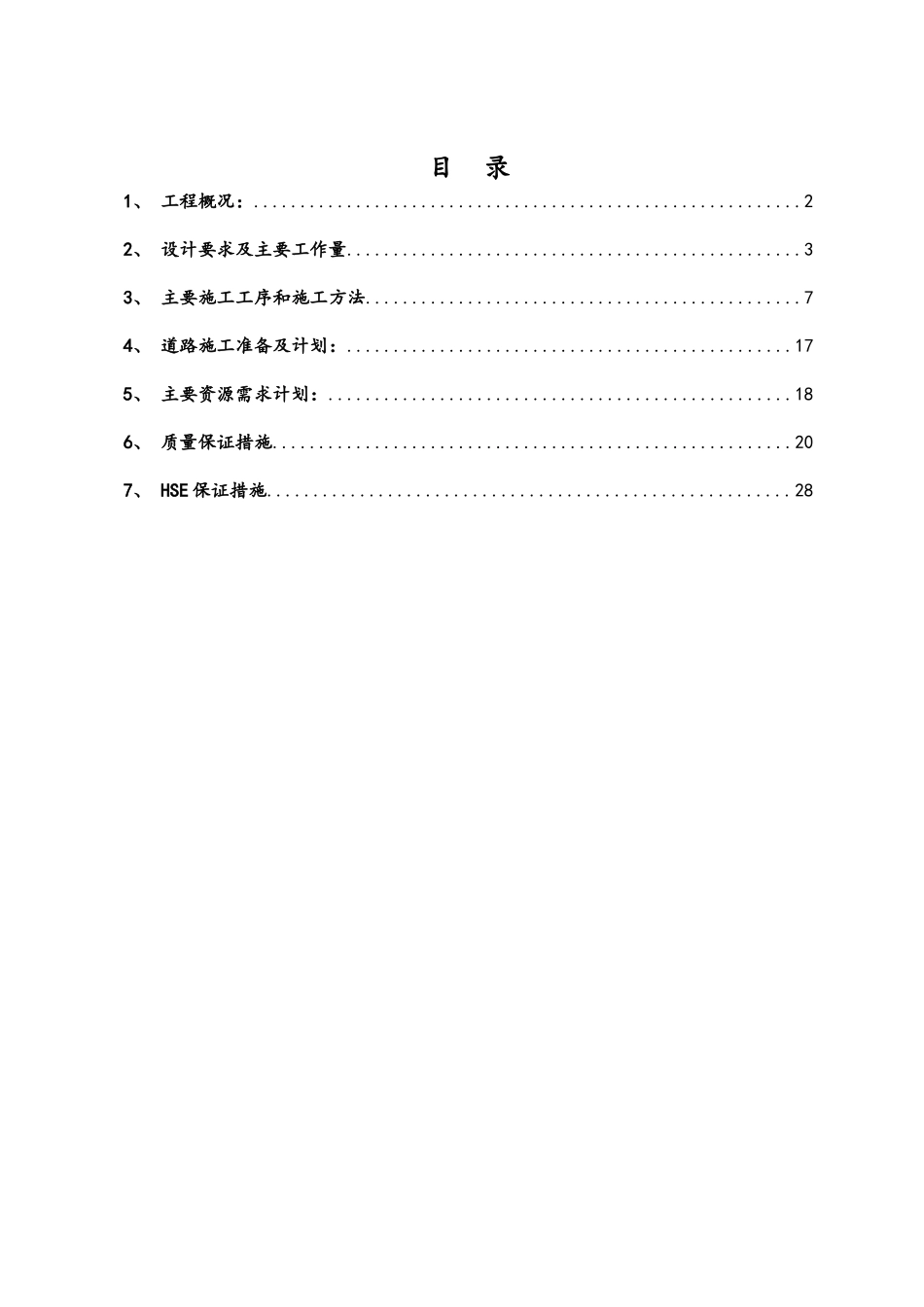

目 录1、 工程概况:
22、 设计要求及主要工作量
33、 主要施工工序和施工方法
74、 道路施工准备及计划:
175、 主要资源需求计划:
186、 质量保证措施
207、 HSE 保证措施
281、工程概况:1

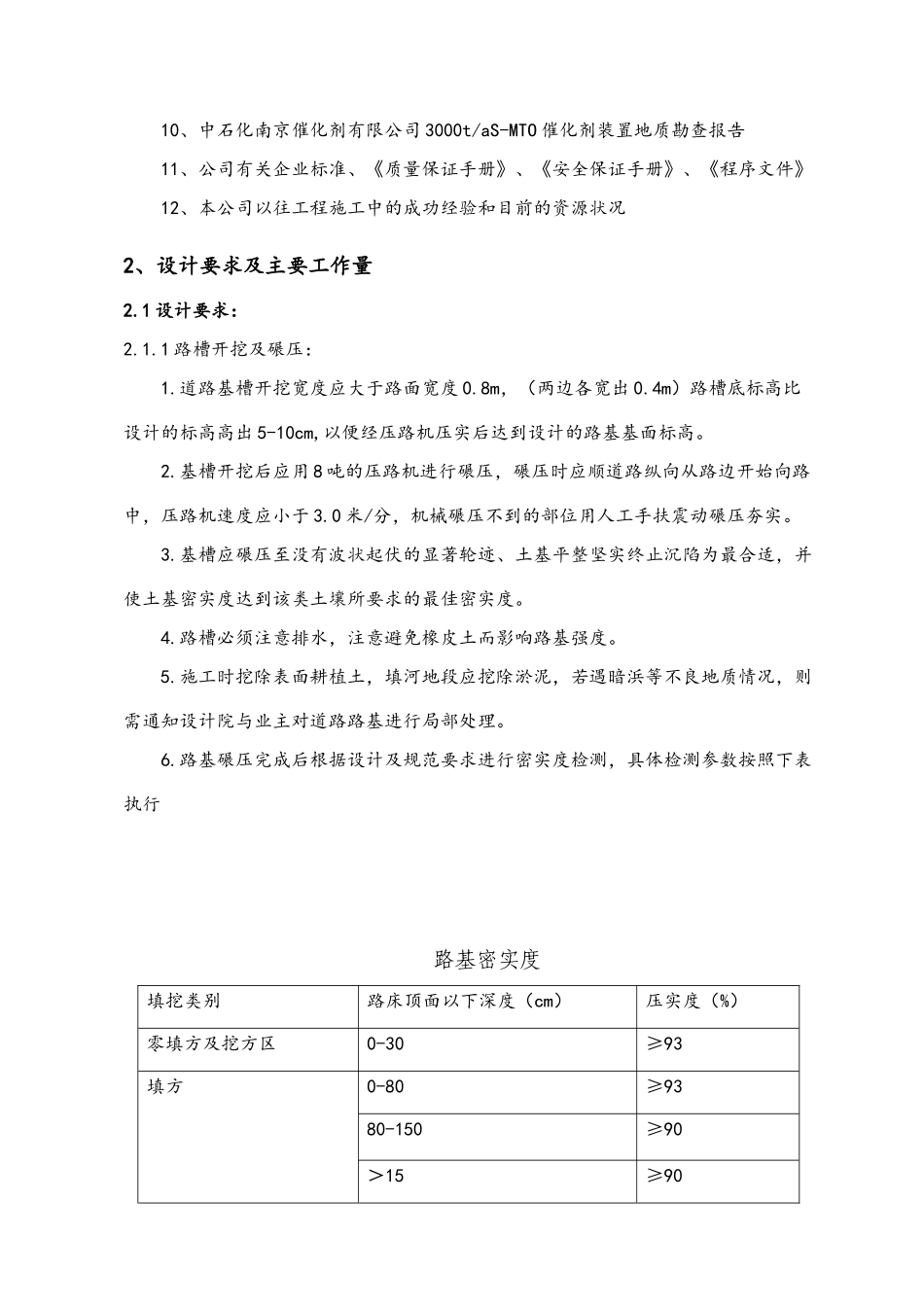

1 工程概况1、工程名称:中石化南京催化剂有限公司 3000t/aS-MTO 催化剂生产装置道路工程2、工程地点:南京六合化工园金江公路东侧3、建设单位:中石化南京催化剂有限公司本工程位于南京六合化工园金江公路东侧中石化南京催化剂有限公司 3000t/aS-MTO 催化剂生产装置项目内,道路工程施工主要工作内容包括:降水作业、路基整理、20%石灰土垫层铺筑、二灰级配碎石稳定层施工、C30 混凝土面层的施工等
2 工程特点1
1、本工程所在位置属长江水域,土质较差、地下水位较高,需要进行井点降水配合施工
2、施工面广(东西距 315m、南北距 245m),地下管线及井室与路边距离较近且开挖深度较深与道路施工存在交叉作业
3、工程施工期
