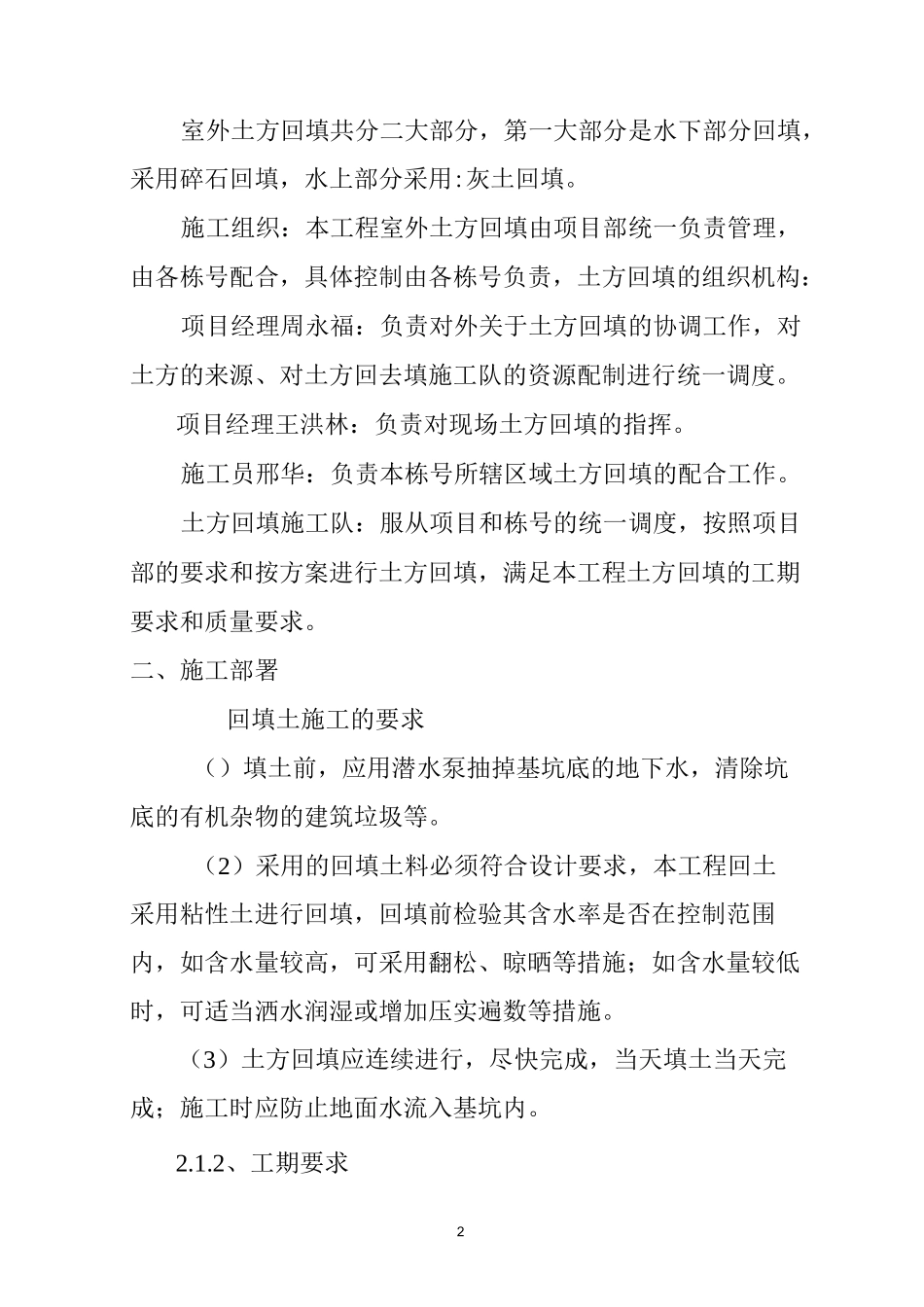

1DOODOODDODDODDOODOODDDDD编制人:审批人:编制时间:二 0一五年五月二十日河南省宏岩建设有限公司室外土方回填施工方案一、施工概况:1 土方回填范围:2室外土方回填共分二大部分,第一大部分是水下部分回填,采用碎石回填,水上部分采用:灰土回填
施工组织:本工程室外土方回填由项目部统一负责管理,由各栋号配合,具体控制由各栋号负责,土方回填的组织机构:项目经理周永福:负责对外关于土方回填的协调工作,对土方的来源、对土方回去填施工队的资源配制进行统一调度
项目经理王洪林:负责对现场土方回填的指挥
施工员邢华:负责本栋号所辖区域土方回填的配合工作
土方回填施工队:服从项目和栋号的统一调度,按照项目部的要求和按方案进行土方回填,满足本工程土方回填的工期要求和质量要求
二、施工部署回填土施工的要求()填土前,应用潜水泵抽掉基坑底的地下水,清除坑底的有机杂物的建筑垃圾等
(2)采用的回填土料必须符合设计要求,本工程回土采用粘性土进行回填,回填前检验其含水率是否在控制范围内,如含水量较高,可采用翻松、晾晒等措施;如含水量较低时,可适当洒水润湿或增加压实遍数等措施
(3)土方回填应连续进行,尽快完成,当天填土当天完成;施工时应防止地面水流入基坑内

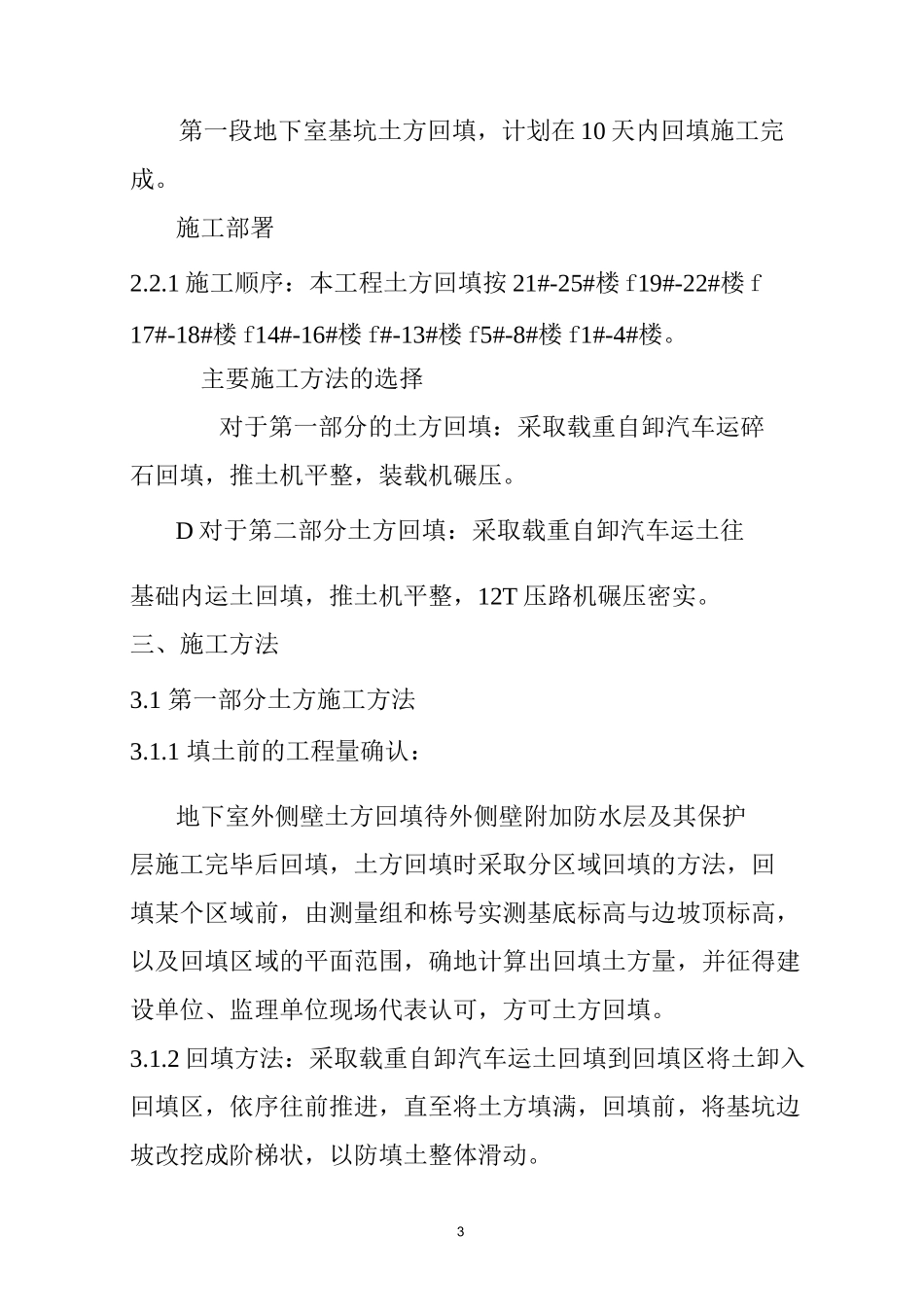

2、工期要求3第一段地下室基坑土方回填,计划在 10 天内回填施工完成
1 施工顺序:本工程土方回填按 21#-25#楼 f19#-22#楼 f17#-18#楼 f14#-16#楼 f#-13#楼 f5#-8#楼 f1#-4#楼
主要施工方法的选择对于第一部分的土方回填:采取载重自卸汽车运碎石回填,推土机平整,装载机碾压
D 对于第二部分土方回填:采取载重自卸汽车运土往基础内运土回填,推土机平整,12T 压路机碾压密实
三、施工方法3
1 第一部分土方施工方法3
1 填土前的工程量确认:地下室外侧壁土
