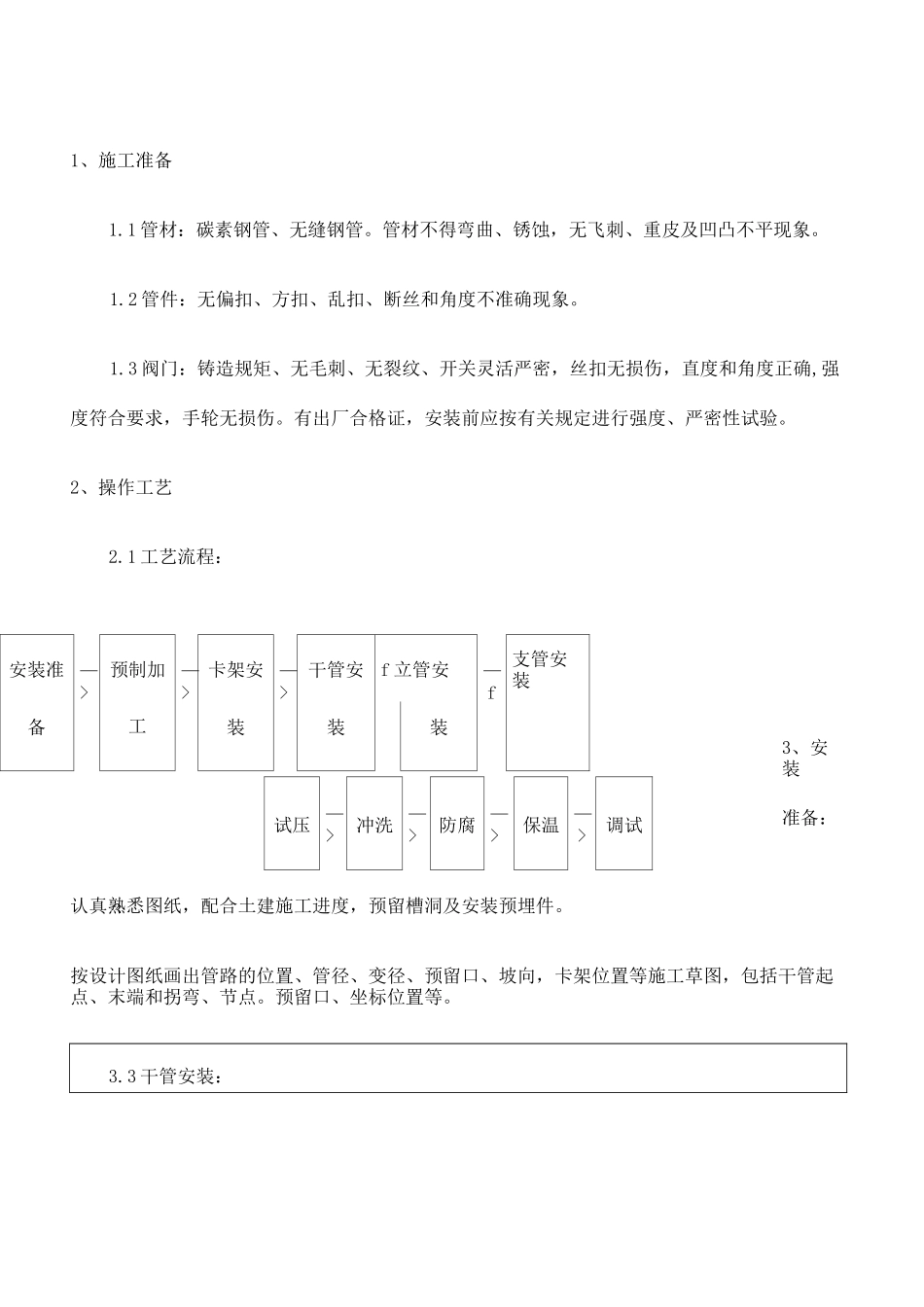

技术交底记录工程名称刘南村城中村改造项目(C)区 3#楼安装工程施工单位中国华西企业有限公司交底日期交底的分部、分项工程室内采暖管安装安装准—>预制加—>卡架安—>干管安f 立管安—f支管安装备工装装装3、安装准备:3
1、施工准备1
1 管材:碳素钢管、无缝钢管
管材不得弯曲、锈蚀,无飞刺、重皮及凹凸不平现象
2 管件:无偏扣、方扣、乱扣、断丝和角度不准确现象
3 阀门:铸造规矩、无毛刺、无裂纹、开关灵活严密,丝扣无损伤,直度和角度正确,强度符合要求,手轮无损伤
有出厂合格证,安装前应按有关规定进行强度、严密性试验
2、操作工艺2
1 工艺流程:试压 —>冲洗 —>防腐 —>保温 —>调试认真熟悉图纸,配合土建施工进度,预留槽洞及安装预埋件
按设计图纸画出管路的位置、管径、变径、预留口、坡向,卡架位置等施工草图,包括干管起点、末端和拐弯、节点
预留口、坐标位置等
3 干管安装:3

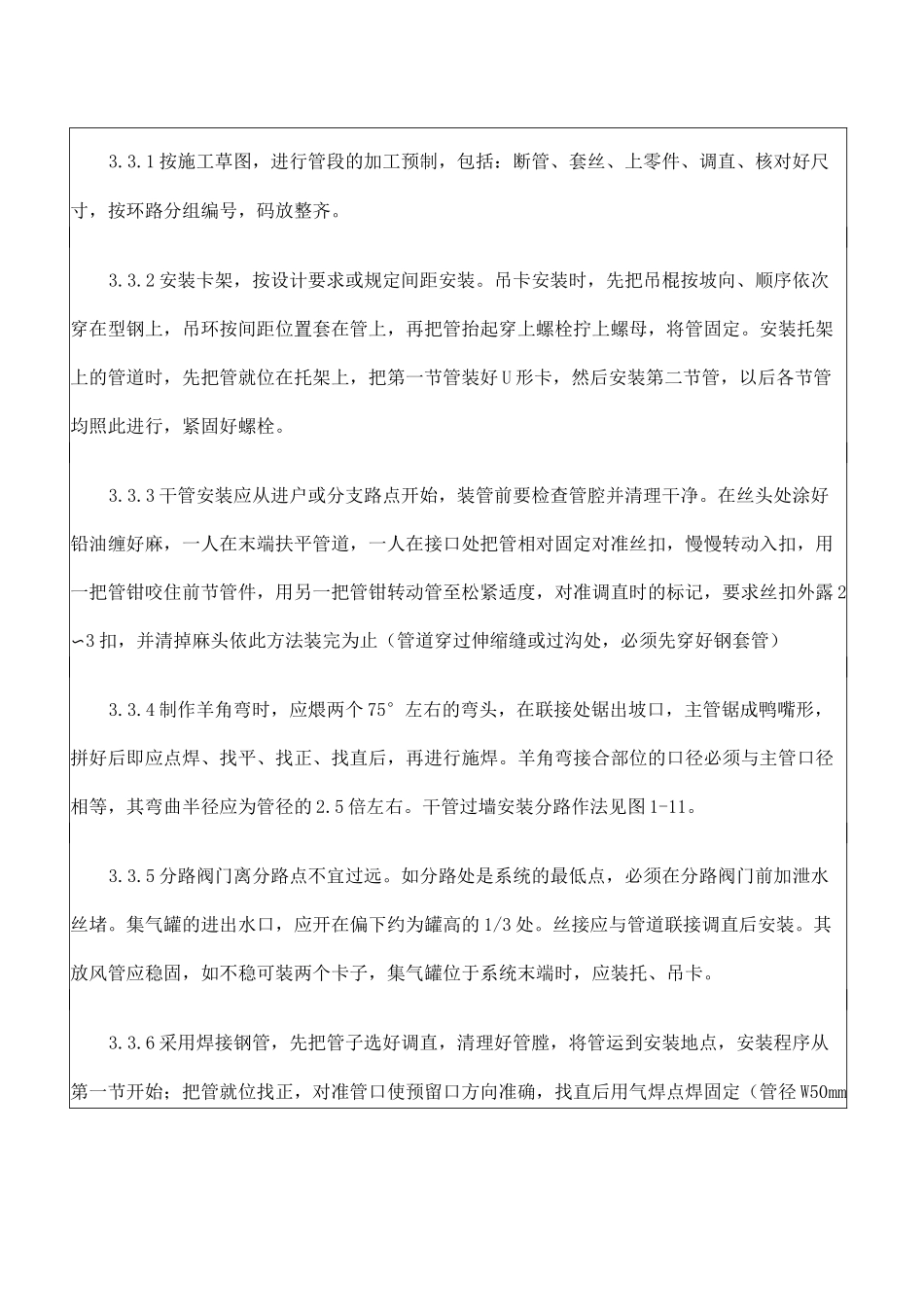

1 按施工草图,进行管段的加工预制,包括:断管、套丝、上零件、调直、核对好尺寸,按环路分组编号,码放整齐
2 安装卡架,按设计要求或规定间距安装
吊卡安装时,先把吊棍按坡向、顺序依次穿在型钢上,吊环按间距位置套在管上,再把管抬起穿上螺栓拧上螺母,将管固定
安装托架上的管道时,先把管就位在托架上,把第一节管装好 U 形卡,然后安装第二节管,以后各节管均照此进行,紧固好螺栓
3 干管安装应从进户或分支路点开始,装管前要检查管腔并清理干净
在丝头处涂好铅油缠好麻,一人在末端扶平管道,一人在接口处把管相对固定对准丝扣,慢慢转动入扣,用一把管钳咬住前节管件,用另一把管钳转动管至松紧适度,对准调直时的标记,要求丝扣外露 2〜3 扣,并清掉麻头依此方法装完为止(管道穿过伸缩缝或过沟处,必须先穿好钢套管)3
4 制作羊角弯时,应煨两个 75°左右的弯头,在联接处锯出坡口,主管
