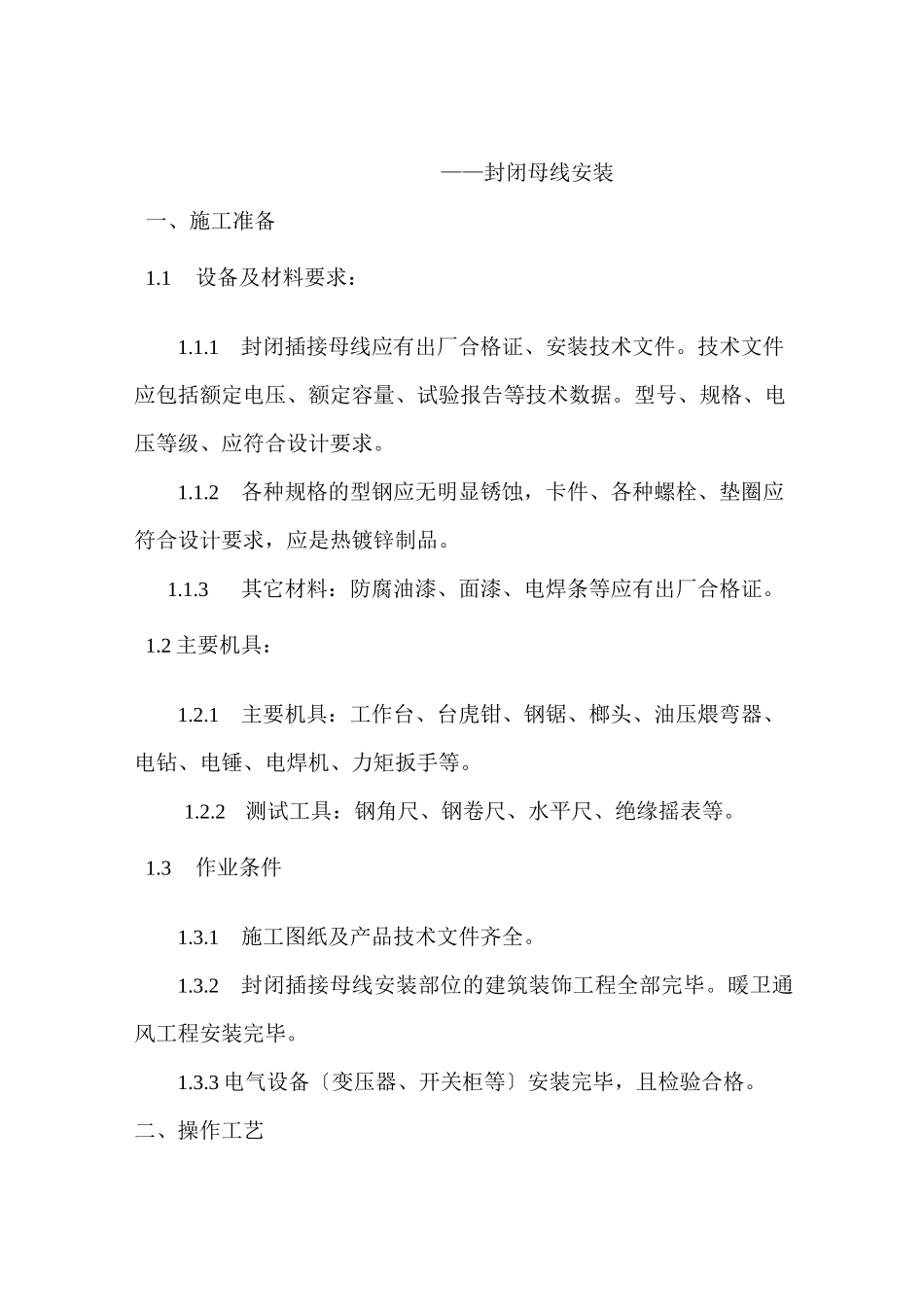

——封闭母线安装一、施工准备1
1设备及材料要求:1
1封闭插接母线应有出厂合格证、安装技术文件
技术文件应包括额定电压、额定容量、试验报告等技术数据
型号、规格、电压等级、应符合设计要求
2各种规格的型钢应无明显锈蚀,卡件、各种螺栓、垫圈应符合设计要求,应是热镀锌制品
3其它材料:防腐油漆、面漆、电焊条等应有出厂合格证
2 主要机具:1
1主要机具:工作台、台虎钳、钢锯、榔头、油压煨弯器、电钻、电锤、电焊机、力矩扳手等
2测试工具:钢角尺、钢卷尺、水平尺、绝缘摇表等
3作业条件1
1施工图纸及产品技术文件齐全
2封闭插接母线安装部位的建筑装饰工程全部完毕
暖卫通风工程安装完毕
3 电气设备〔变压器、开关柜等〕安装完毕,且检验合格
二、操作工艺2

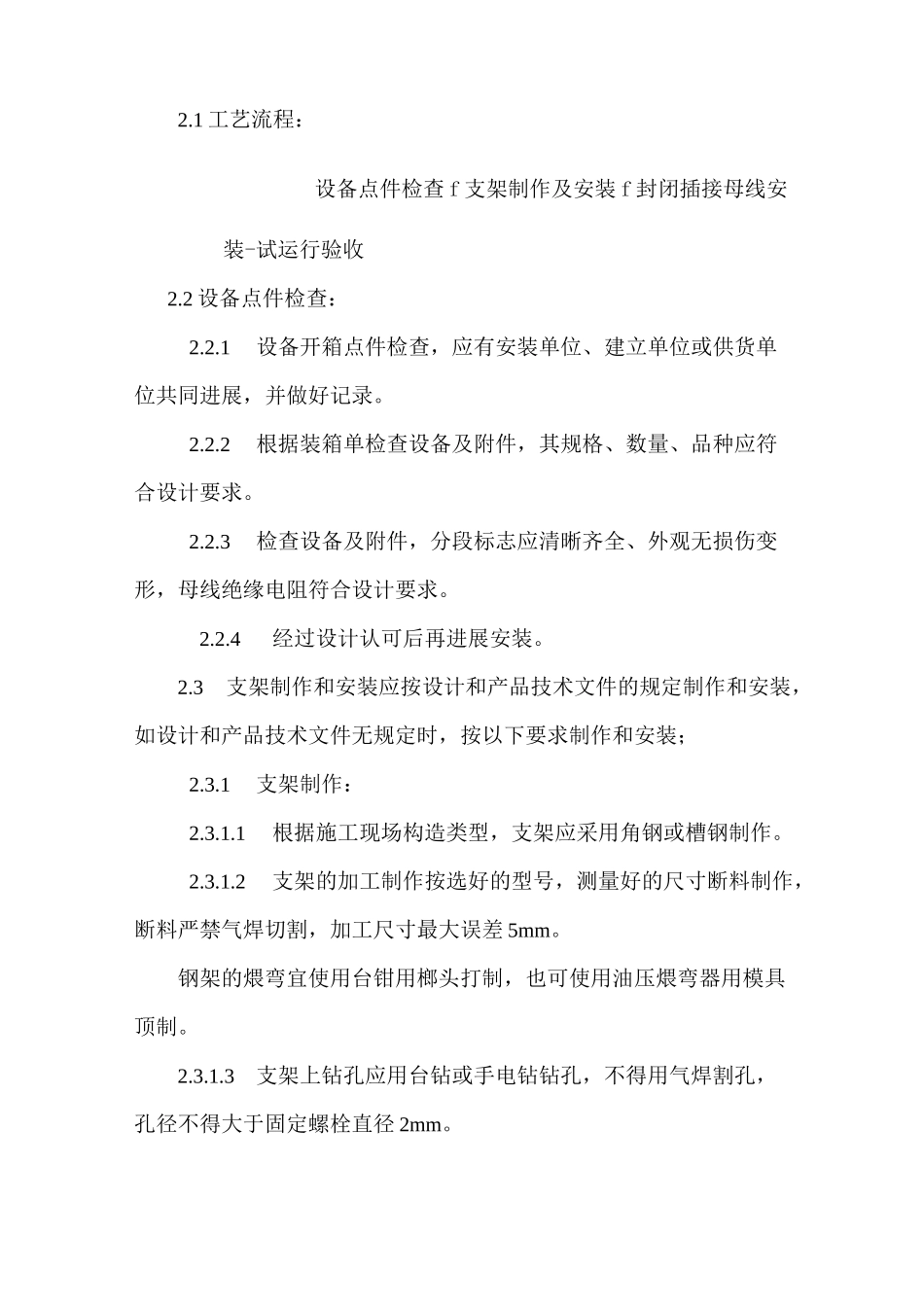

1 工艺流程:设备点件检查 f 支架制作及安装 f 封闭插接母线安装-试运行验收2
2 设备点件检查:2
1设备开箱点件检查,应有安装单位、建立单位或供货单位共同进展,并做好记录
2根据装箱单检查设备及附件,其规格、数量、品种应符合设计要求
3检查设备及附件,分段标志应清晰齐全、外观无损伤变形,母线绝缘电阻符合设计要求
4经过设计认可后再进展安装
3支架制作和安装应按设计和产品技术文件的规定制作和安装,如设计和产品技术文件无规定时,按以下要求制作和安装;2

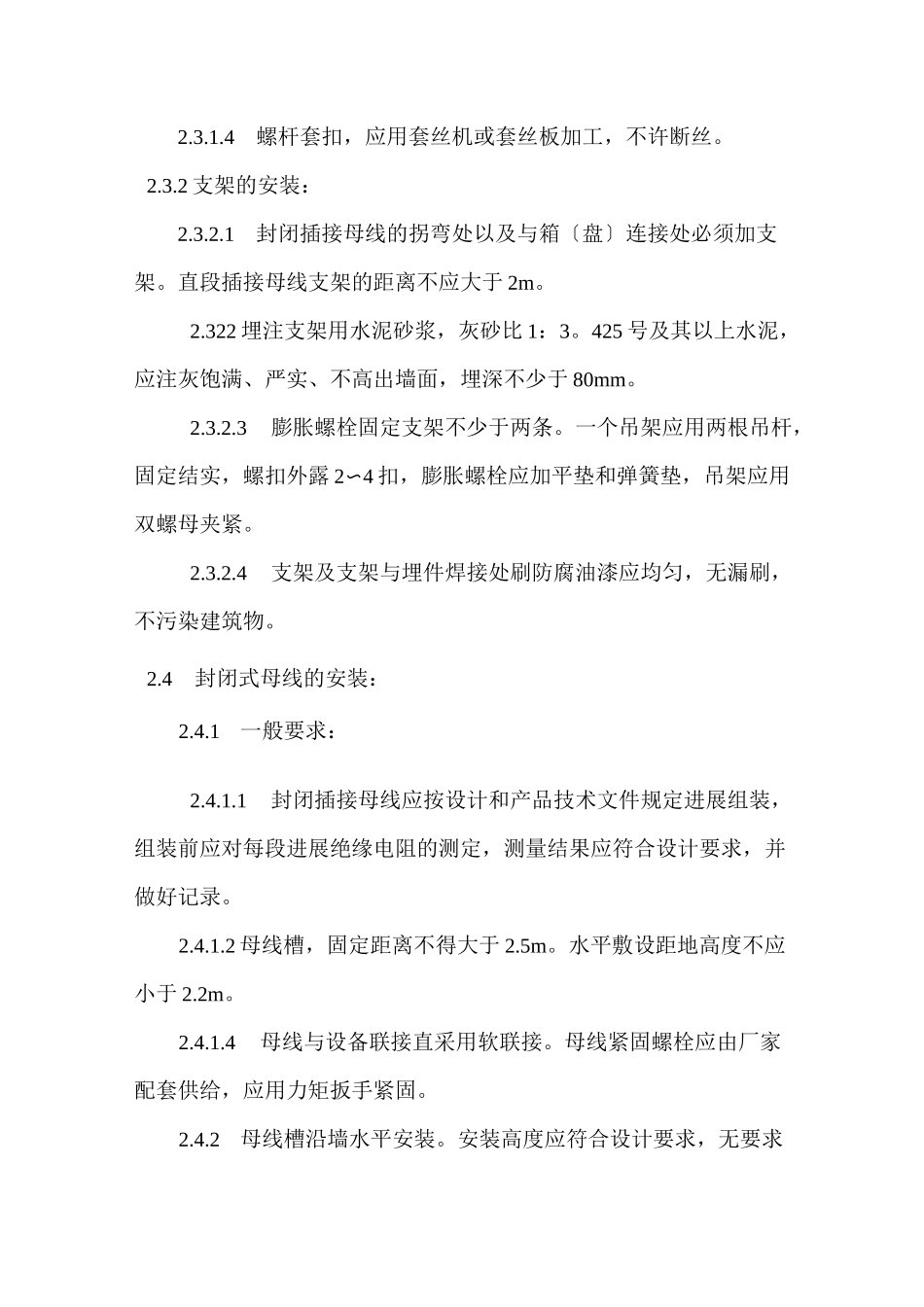

1支架制作:2
1根据施工现场构造类型,支架应采用角钢或槽钢制作
2支架的加工制作按选好的型号,测量好的尺寸断料制作,断料严禁气焊切割,加工尺寸最大误差 5mm
钢架的煨弯宜使用台钳用榔头打制,也可使用油压煨弯器用模具顶制
3支架上钻孔应用台钻或手电钻钻孔,不得用气焊割孔,孔径不得大于固定螺栓直径 2mm
4螺杆套扣,应用套丝机或套丝板加工
