一)砂垫层和砂石垫层施工工艺标准1、施工准备(1) 技术准备(1) 砂垫层或砂石垫层下的基土(层)应已按设计要求施工并验收合格;(2) 砂石应选用天然级配材料;颗粒级配应良好;铺设时不应有粗细颗粒分离现象
虚铺厚度、压实遍数等参数应通过压实实验确定
(3)砂垫层厚度不应小于 60mm;砂石垫层厚度不应小于 100mm
(2)材料要求(1) 宜采用质地坚硬的中砂、粗砂、砾砂、碎(卵)石、石屑或其他工业废粒料;(2) 级配砂石材料中不得含有有机杂物,碎石或卵石最大粒径不得大于垫层或厚度的 2/3,并不宜大于 50mm;(3) 在缺少中砂、粗砂的地区,可以用细砂代替,但宜同时掺人一定数量的碎石或卵石,其掺量应符合设计要求
(3)主要机具设备(1) 根据砂石和施工条件,应合理选用适当的摊铺、平整、碾压、夯实机具设备和辅助用具,以能达到设计要求为基本原则,兼顾进度、经济要求
(2)常用机具设备有:蛙式打夯机、柴油式打夯机,手推车、筛子、木耙、铁锹、小线、钢尺、胶皮管等;工程量较大时,大型机械有:自卸汽车、推土机、压路机及翻斗车等

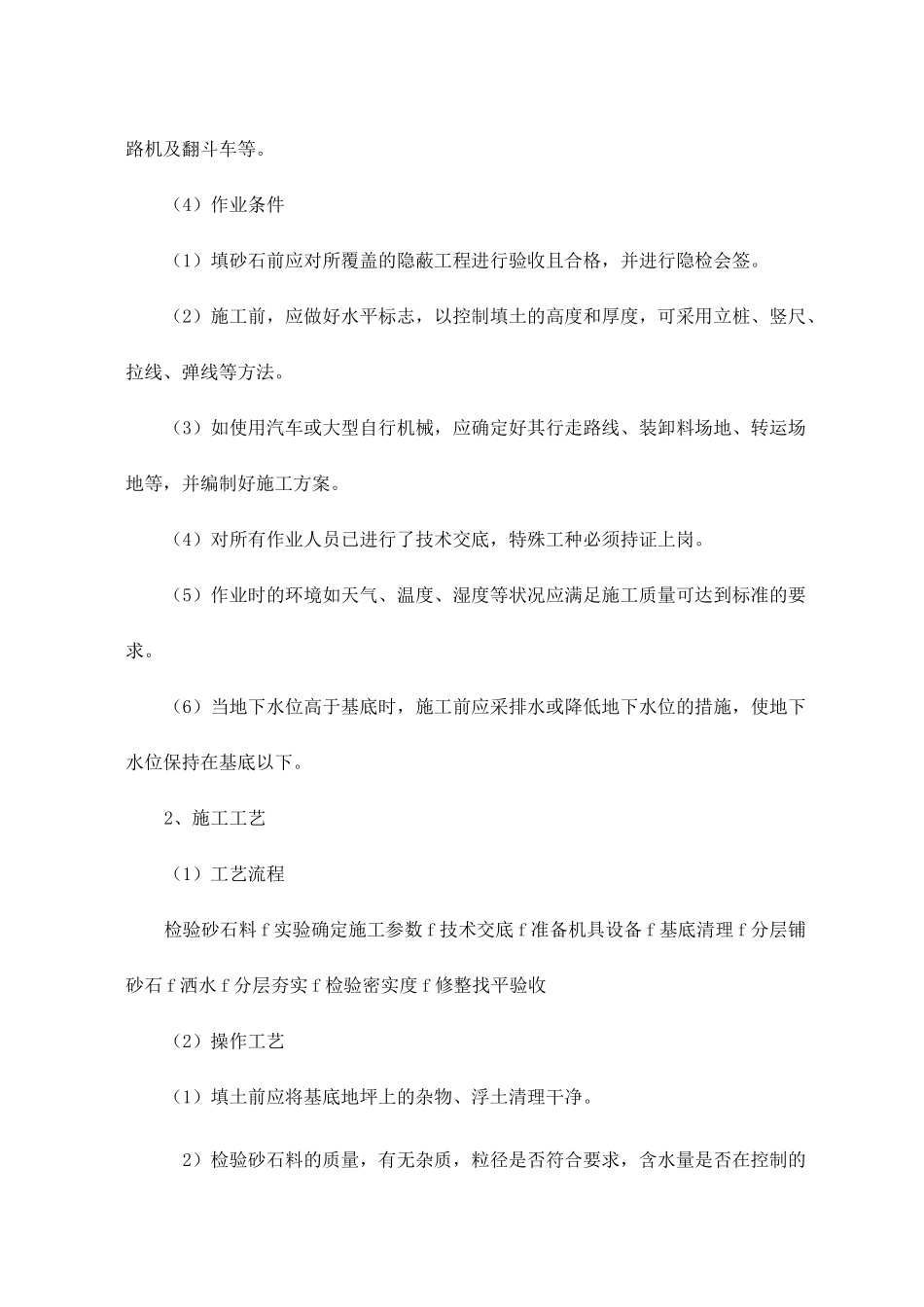

(4)作业条件(1)填砂石前应对所覆盖的隐蔽工程进行验收且合格,并进行隐检会签
(2)施工前,应做好水平标志,以控制填土的高度和厚度,可采用立桩、竖尺、拉线、弹线等方法
(3)如使用汽车或大型自行机械,应确定好其行走路线、装卸料场地、转运场地等,并编制好施工方案
(4)对所有作业人员已进行了技术交底,特殊工种必须持证上岗
(5)作业时的环境如天气、温度、湿度等状况应满足施工质量可达到标准的要求
(6)当地下水位高于基底时,施工前应采排水或降低地下水位的措施,使地下水位保持在基底以下
2、施工工艺(1)工艺流程检验砂石料 f 实验确定施工参数 f 技术交底 f 准备机具设备 f 基底清理 f 分层铺砂石 f 洒水 f 分层夯实 f 检验密实度 f 修整找平验收
