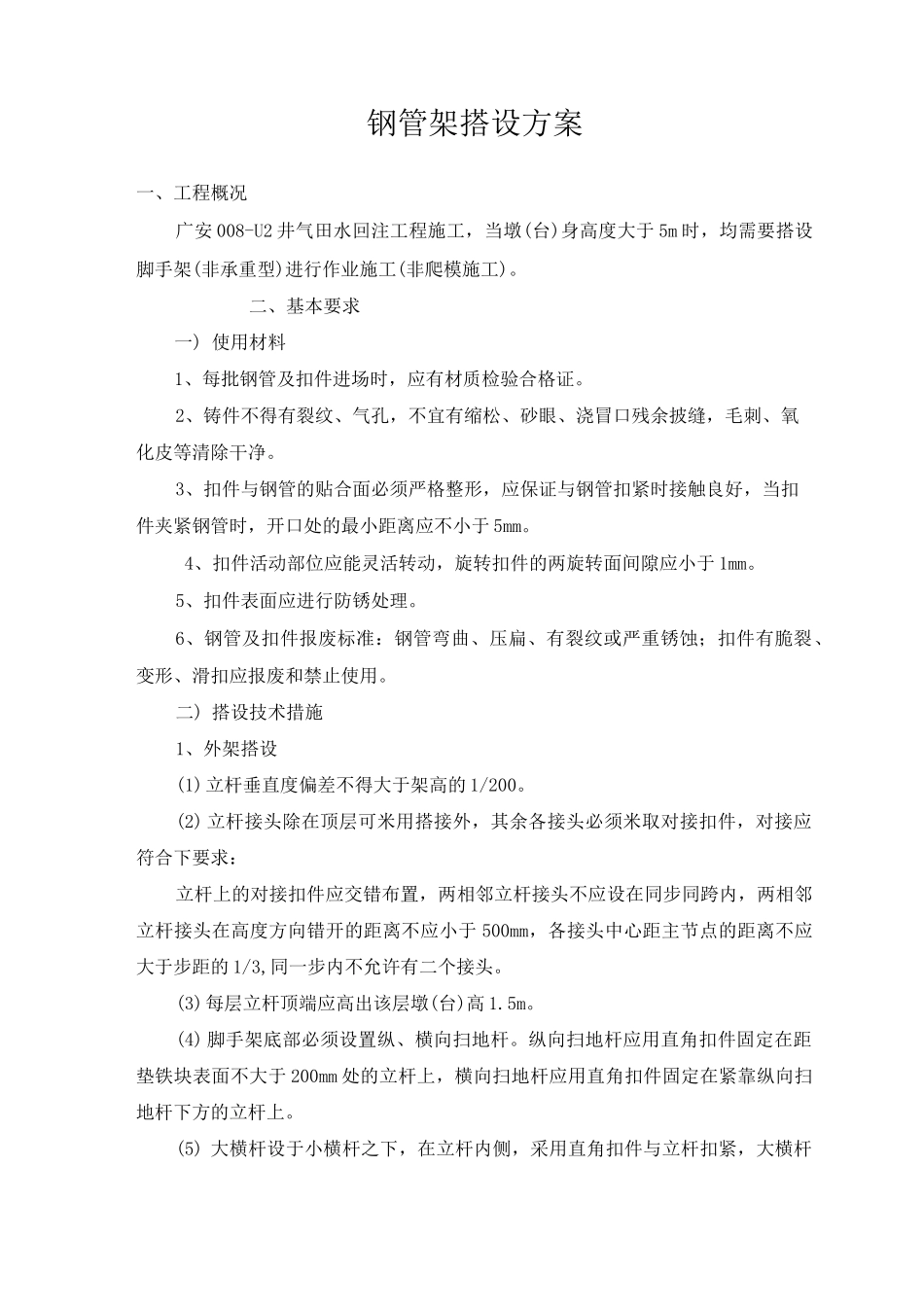

钢管架搭设方案一、工程概况广安 008-U2 井气田水回注工程施工,当墩(台)身高度大于 5m 时,均需要搭设脚手架(非承重型)进行作业施工(非爬模施工)
二、基本要求一) 使用材料1、每批钢管及扣件进场时,应有材质检验合格证
2、铸件不得有裂纹、气孔,不宜有缩松、砂眼、浇冒口残余披缝,毛刺、氧化皮等清除干净
3、扣件与钢管的贴合面必须严格整形,应保证与钢管扣紧时接触良好,当扣件夹紧钢管时,开口处的最小距离应不小于 5mm
4、扣件活动部位应能灵活转动,旋转扣件的两旋转面间隙应小于 1mm
5、扣件表面应进行防锈处理
6、钢管及扣件报废标准:钢管弯曲、压扁、有裂纹或严重锈蚀;扣件有脆裂、变形、滑扣应报废和禁止使用
二) 搭设技术措施1、外架搭设(1)立杆垂直度偏差不得大于架高的 1/200
(2) 立杆接头除在顶层可米用搭接外,其余各接头必须米取对接扣件,对接应符合下要求:立杆上的对接扣件应交错布置,两相邻立杆接头不应设在同步同跨内,两相邻立杆接头在高度方向错开的距离不应小于 500mm,各接头中心距主节点的距离不应大于步距的 1/3,同一步内不允许有二个接头
(3)每层立杆顶端应高出该层墩(台)高 1
(4) 脚手架底部必须设置纵、横向扫地杆
纵向扫地杆应用直角扣件固定在距垫铁块表面不大于 200mm 处的立杆上,横向扫地杆应用直角扣件固定在紧靠纵向扫地杆下方的立杆上

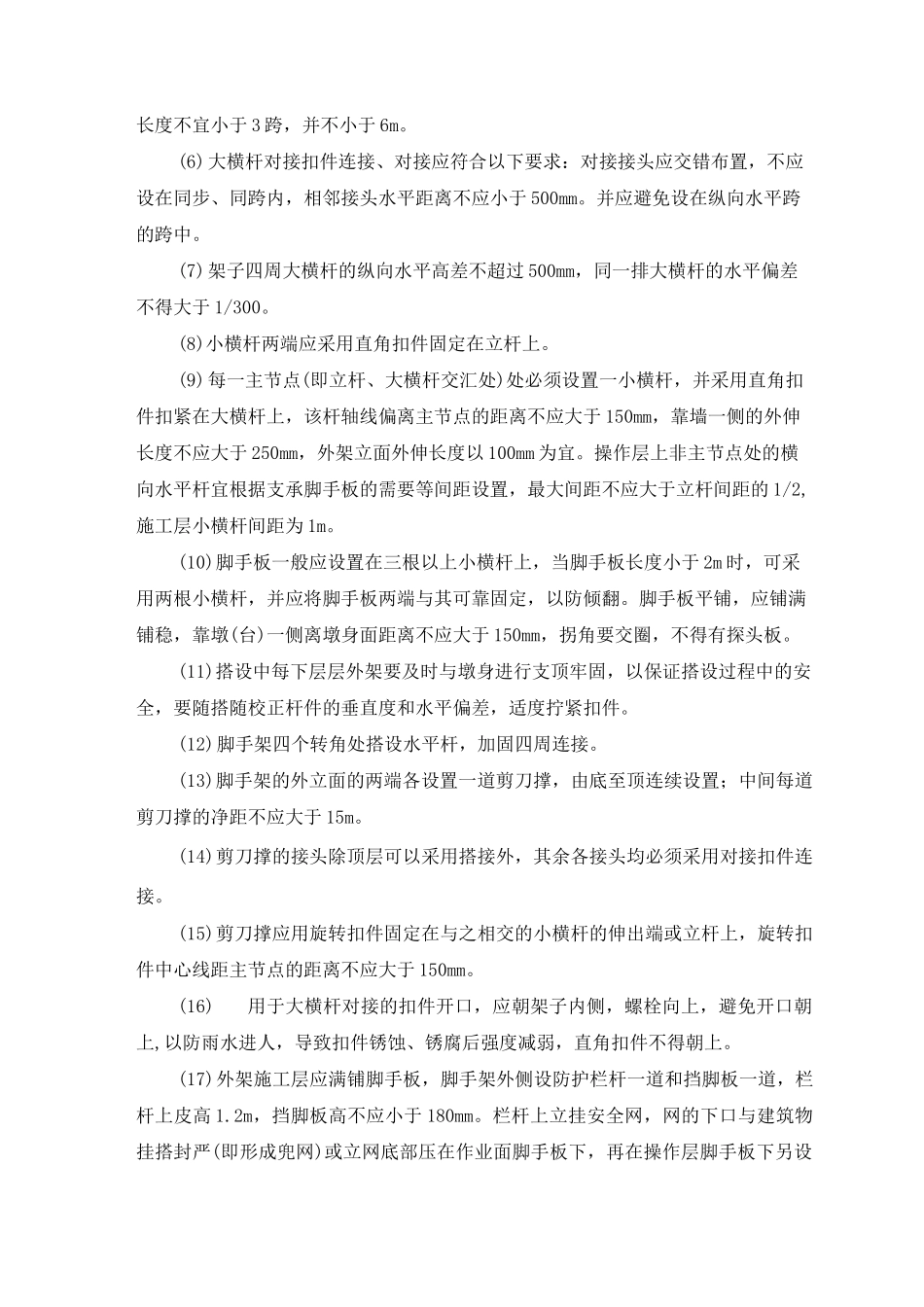

(5) 大横杆设于小横杆之下,在立杆内侧,采用直角扣件与立杆扣紧,大横杆长度不宜小于 3 跨,并不小于 6m
(6)大横杆对接扣件连接、对接应符合以下要求:对接接头应交错布置,不应设在同步、同跨内,相邻接头水平距离不应小于 500mm
并应避免设在纵向水平跨的跨中
(7)架子四周大横杆的纵向水平高差不超过 500mm,同一排大横杆的水平偏差不得大于 1/300
(8)小横杆两端应采用直角扣件固定在立杆
