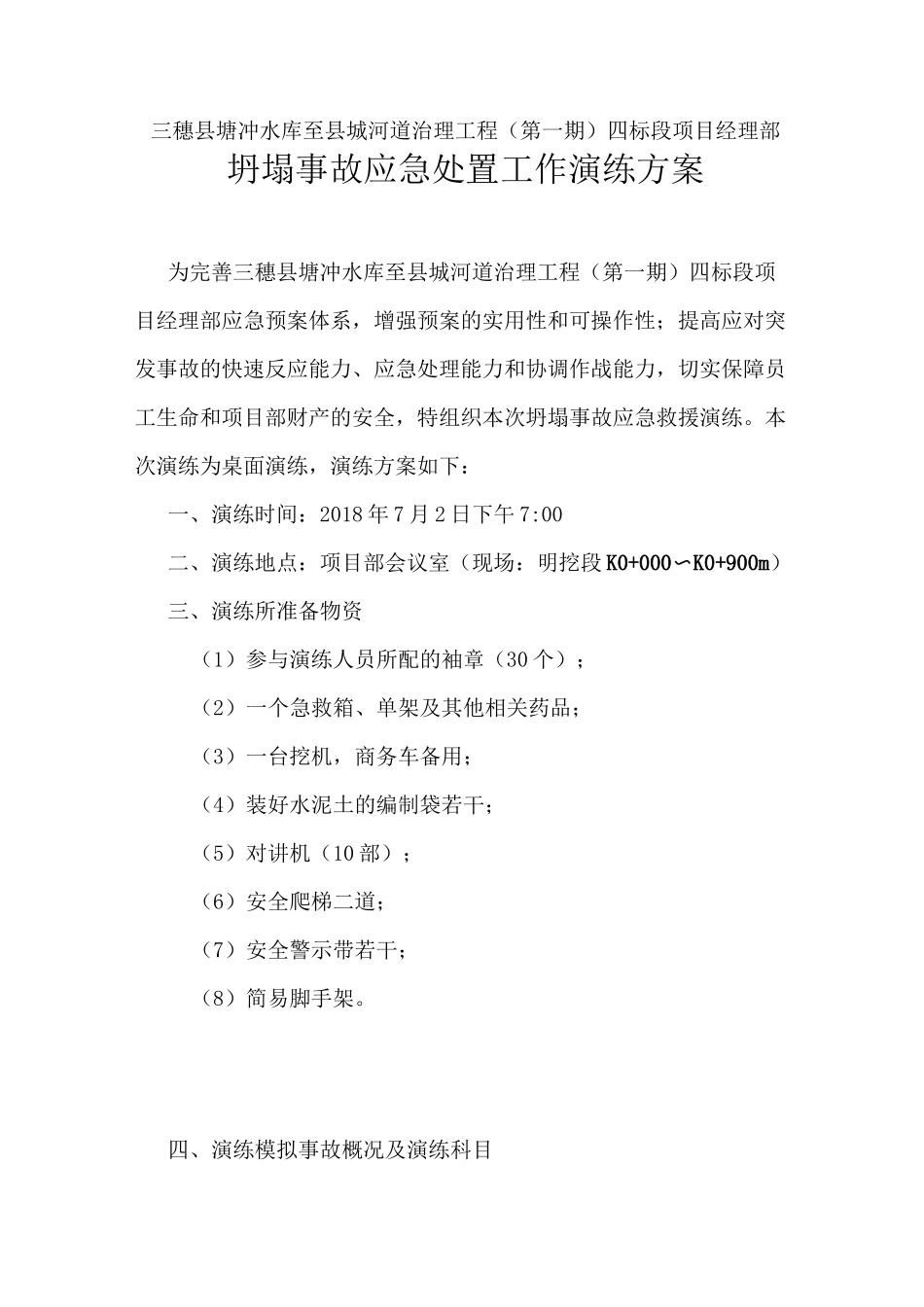

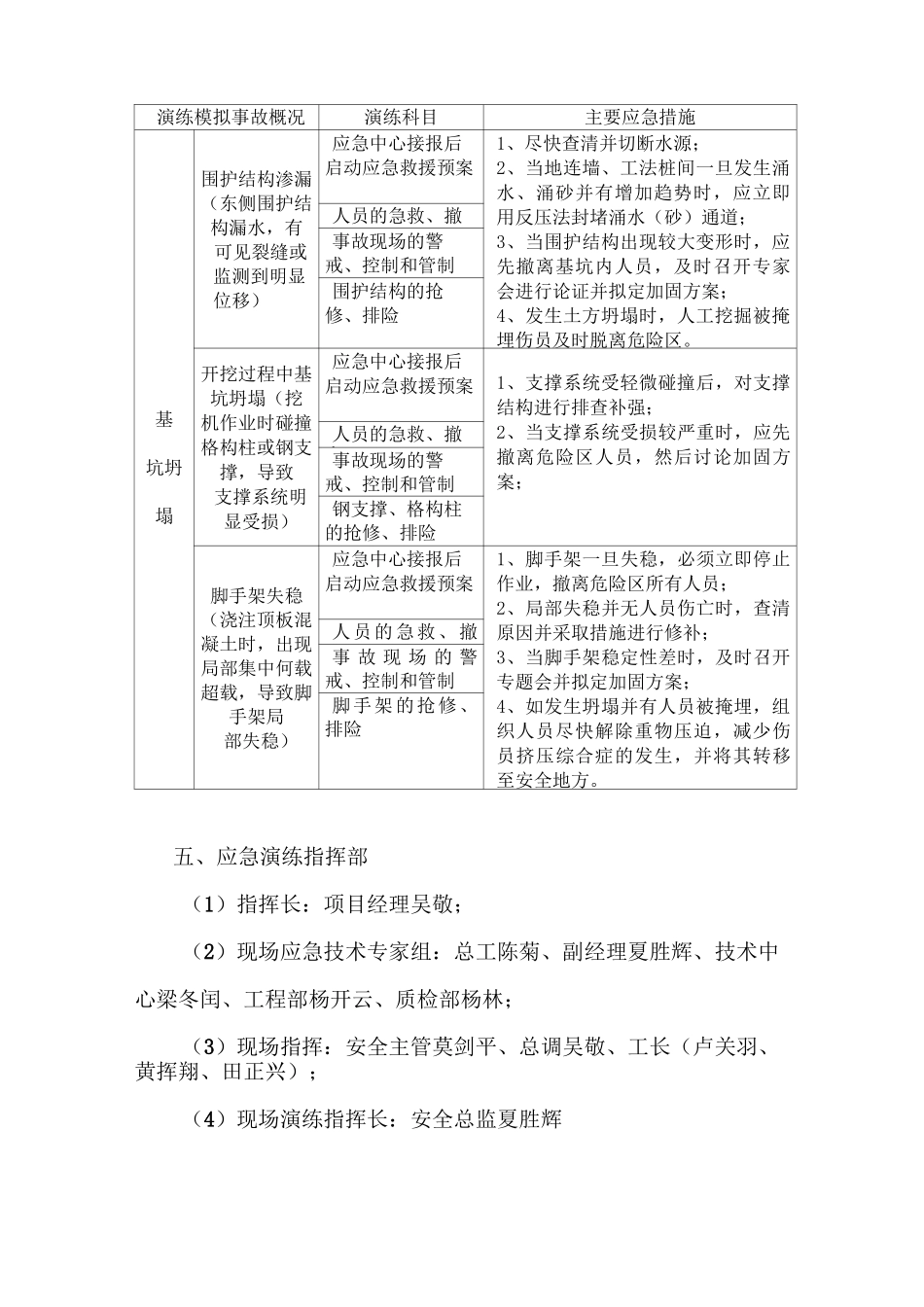

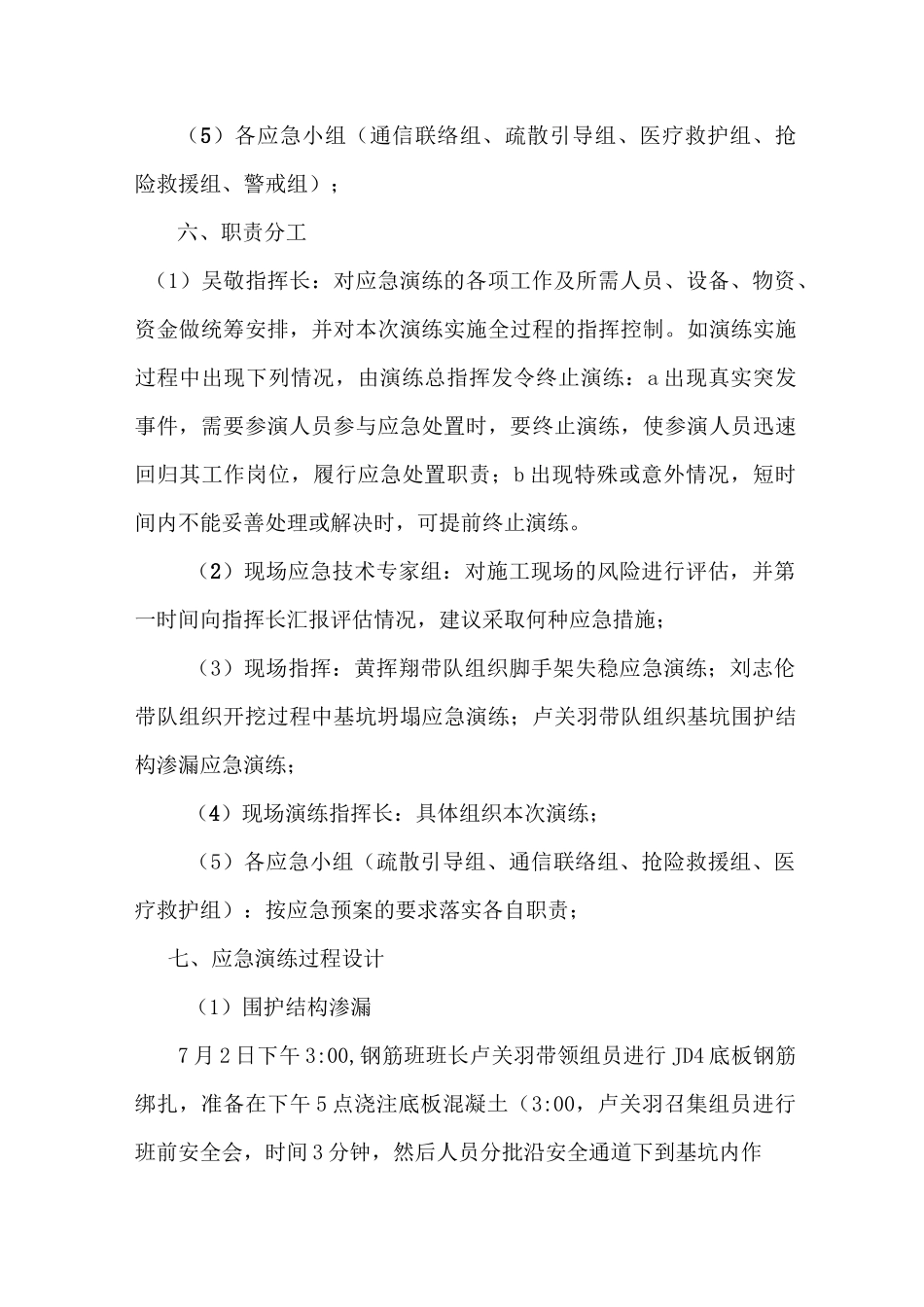

三穗县塘冲水库至县城河道治理工程(第一期)四标段项目经理部坍塌事故应急处置工作演练方案为完善三穗县塘冲水库至县城河道治理工程(第一期)四标段项目经理部应急预案体系,增强预案的实用性和可操作性;提高应对突发事故的快速反应能力、应急处理能力和协调作战能力,切实保障员工生命和项目部财产的安全,特组织本次坍塌事故应急救援演练。本次演练为桌面演练,演练方案如下:一、演练时间:2018 年 7 月 2 日下午 7:00二、演练地点:项目部会议室(现场:明挖段 K0+000〜K0+900m)三、演练所准备物资(1)参与演练人员所配的袖章(30 个);(2)一个急救箱、单架及其他相关药品;(3)一台挖机,商务车备用;(4)装好水泥土的编制袋若干;(5)对讲机(10 部);(6)安全爬梯二道;(7)安全警示带若干;(8)简易脚手架。四、演练模拟事故概况及演练科目演练模拟事故概况演练科目主要应急措施基坑坍塌围护结构渗漏(东侧围护结构漏水,有可见裂缝或监测到明显位移)应急中心接报后启动应急救援预案1、尽快查清并切断水源;2、当地连墙、工法桩间一旦发生涌水、涌砂并有增加趋势时,应立即用反压法封堵涌水(砂)通道;3、当围护结构出现较大变形时,应先撤离基坑内人员,及时召开专家会进行论证并拟定加固方案;4、发生土方坍塌时,人工挖掘被掩埋伤员及时脱离危险区。人员的急救、撤离事故现场的警戒、控制和管制围护结构的抢修、排险开挖过程中基坑坍塌(挖机作业时碰撞格构柱或钢支撑,导致支撑系统明显受损)应急中心接报后启动应急救援预案1、支撑系统受轻微碰撞后,对支撑结构进行排查补强;2、当支撑系统受损较严重时,应先撤离危险区人员,然后讨论加固方案;人员的急救、撤离事故现场的警戒、控制和管制钢支撑、格构柱的抢修、排险脚手架失稳(浇注顶板混凝土时,出现局部集中何载超载,导致脚手架局部失稳)应急中心接报后启动应急救援预案1、脚手架一旦失稳,必须立即停止作业,撤离危险区所有人员;2、局部失稳并无人员伤亡时,查清原因并采取措施进行修补;3、当脚手架稳定性差时,及时召开专题会并拟定加固方案;4、如发生坍塌并有人员被掩埋,组织人员尽快解除重物压迫,减少伤员挤压综合症的发生,并将其转移至安全地方。人员的急救、撤离事 故 现 场 的 警戒、控制和管制脚手架的抢修、排险五、应急演练指挥部(1)指挥长:项目经理吴敬;(2)现场应急技术专家组:总工陈菊、副经理夏胜辉、技术中心梁冬...
