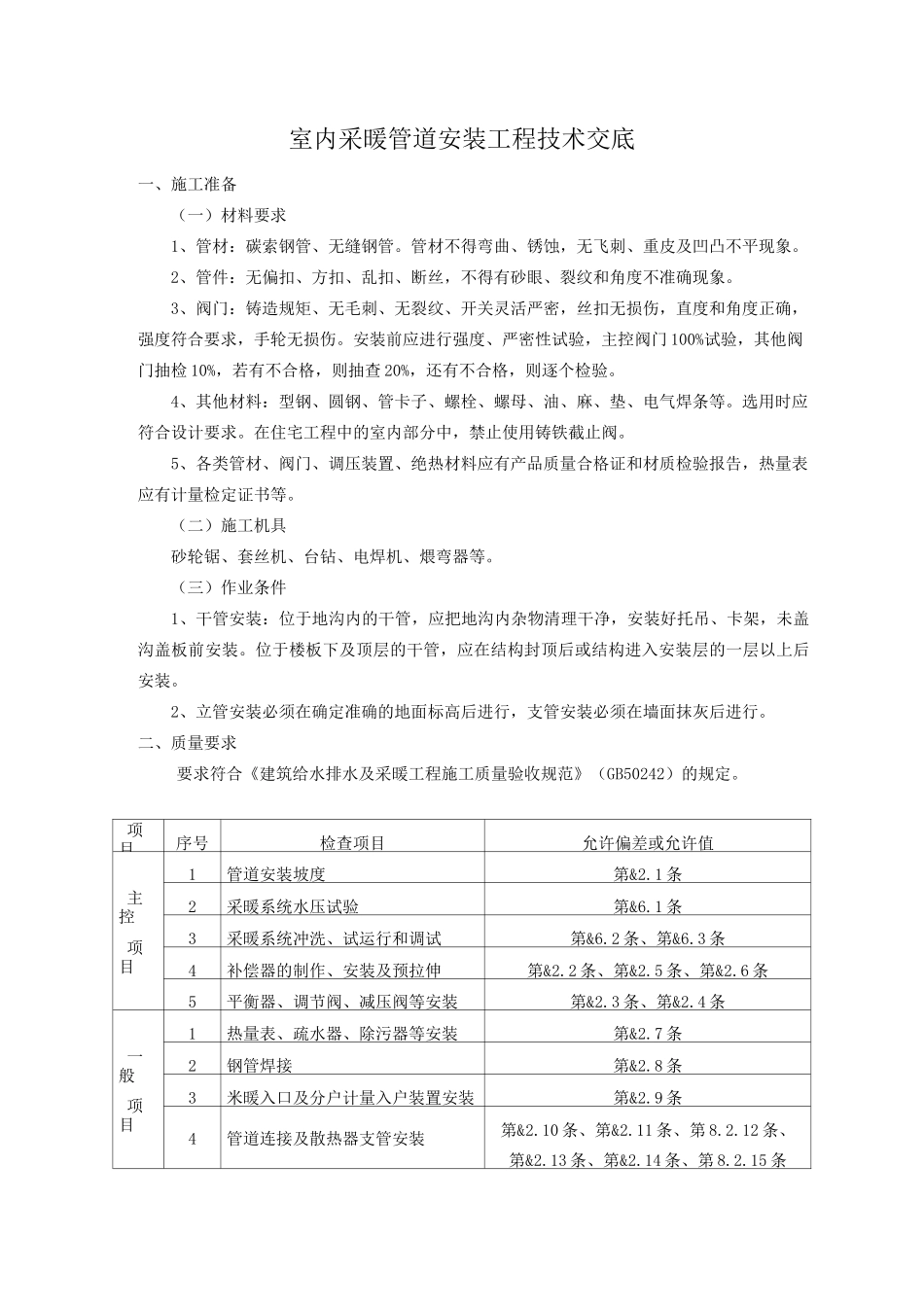

室内采暖管道安装工程技术交底一、施工准备(一)材料要求1、管材:碳索钢管、无缝钢管
管材不得弯曲、锈蚀,无飞刺、重皮及凹凸不平现象
2、管件:无偏扣、方扣、乱扣、断丝,不得有砂眼、裂纹和角度不准确现象
3、阀门:铸造规矩、无毛刺、无裂纹、开关灵活严密,丝扣无损伤,直度和角度正确,强度符合要求,手轮无损伤
安装前应进行强度、严密性试验,主控阀门 100%试验,其他阀门抽检 10%,若有不合格,则抽查 20%,还有不合格,则逐个检验
4、其他材料:型钢、圆钢、管卡子、螺栓、螺母、油、麻、垫、电气焊条等
选用时应符合设计要求
在住宅工程中的室内部分中,禁止使用铸铁截止阀
5、各类管材、阀门、调压装置、绝热材料应有产品质量合格证和材质检验报告,热量表应有计量检定证书等
(二)施工机具砂轮锯、套丝机、台钻、电焊机、煨弯器等
(三)作业条件1、干管安装:位于地沟内的干管,应把地沟内杂物清理干净,安装好托吊、卡架,未盖沟盖板前安装
位于楼板下及顶层的干管,应在结构封顶后或结构进入安装层的一层以上后安装
2、立管安装必须在确定准确的地面标高后进行,支管安装必须在墙面抹灰后进行
二、质量要求要求符合《建筑给水排水及采暖工程施工质量验收规范》(GB50242)的规定

项目序号检查项目允许偏差或允许值主控项目1管道安装坡度第&2
1 条2采暖系统水压试验第&6
1 条3采暖系统冲洗、试运行和调试第&6
2 条、第&6
3 条4补偿器的制作、安装及预拉伸第&2
2 条、第&2
5 条、第&2
6 条5平衡器、调节阀、减压阀等安装第&2
3 条、第&2
4 条一般项目1热量表、疏水器、除污器等安装第&2
7 条2钢管焊接第&2
8 条3米暖入口及分户计量入户装置安装第&2
9 条4管道连接及散热器支管安装第&2
10 条、第&2
11 条、第 8
12 条、第&2
13 条、第&2
14 条、第
