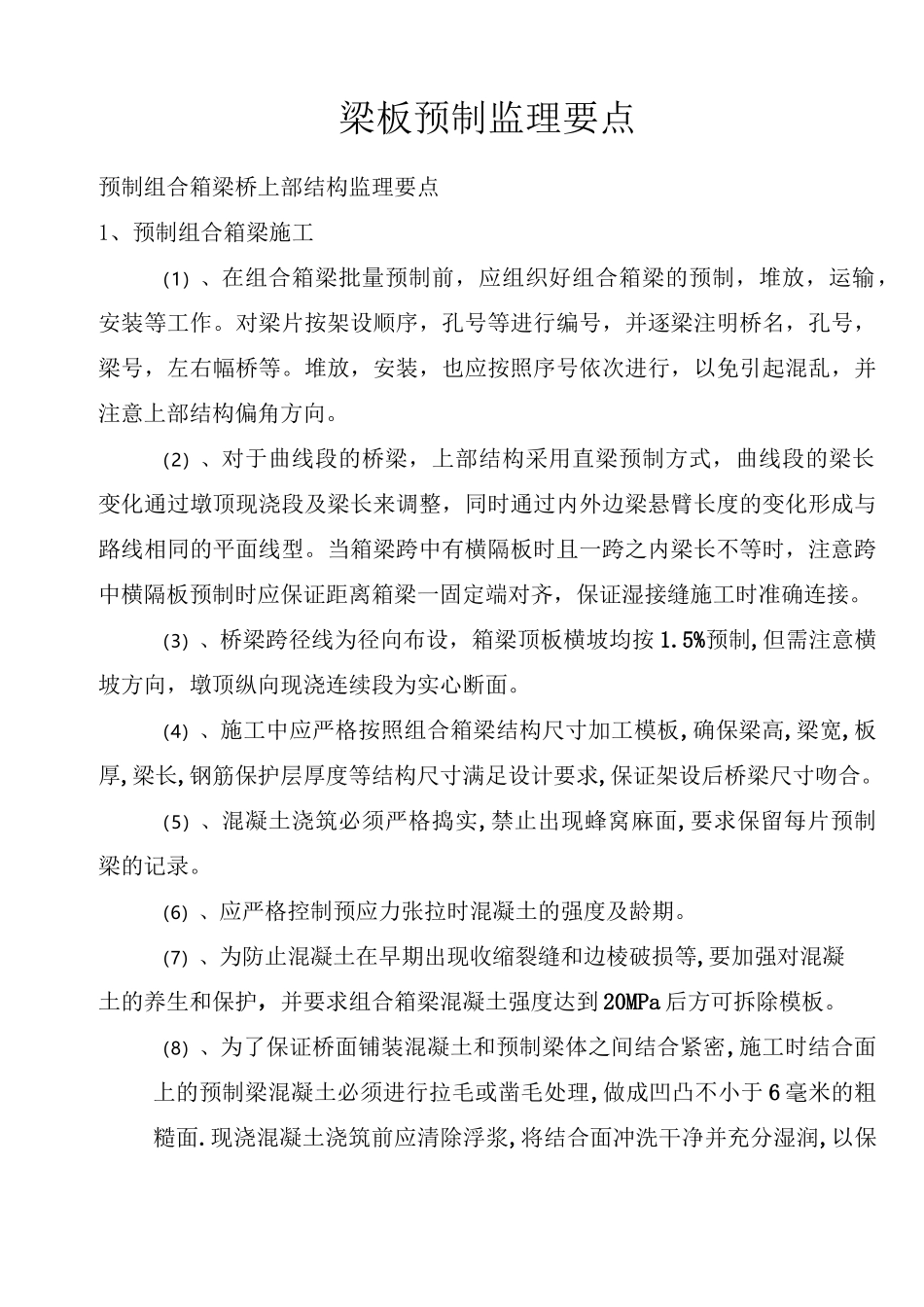

梁板预制监理要点预制组合箱梁桥上部结构监理要点1、预制组合箱梁施工(1)、在组合箱梁批量预制前,应组织好组合箱梁的预制,堆放,运输,安装等工作
对梁片按架设顺序,孔号等进行编号,并逐梁注明桥名,孔号,梁号,左右幅桥等
堆放,安装,也应按照序号依次进行,以免引起混乱,并注意上部结构偏角方向
(2)、对于曲线段的桥梁,上部结构采用直梁预制方式,曲线段的梁长变化通过墩顶现浇段及梁长来调整,同时通过内外边梁悬臂长度的变化形成与路线相同的平面线型
当箱梁跨中有横隔板时且一跨之内梁长不等时,注意跨中横隔板预制时应保证距离箱梁一固定端对齐,保证湿接缝施工时准确连接
(3)、桥梁跨径线为径向布设,箱梁顶板横坡均按 1
5%预制,但需注意横坡方向,墩顶纵向现浇连续段为实心断面
(4)、施工中应严格按照组合箱梁结构尺寸加工模板,确保梁高,梁宽,板厚,梁长,钢筋保护层厚度等结构尺寸满足设计要求,保证架设后桥梁尺寸吻合
(5)、混凝土浇筑必须严格捣实,禁止出现蜂窝麻面,要求保留每片预制梁的记录
(6)、应严格控制预应力张拉时混凝土的强度及龄期
(7)、为防止混凝土在早期出现收缩裂缝和边棱破损等,要加强对混凝土的养生和保护,并要求组合箱梁混凝土强度达到 20MPa 后方可拆除模板
(8)、为了保证桥面铺装混凝土和预制梁体之间结合紧密,施工时结合面上的预制梁混凝土必须进行拉毛或凿毛处理,做成凹凸不小于 6 毫米的粗糙面

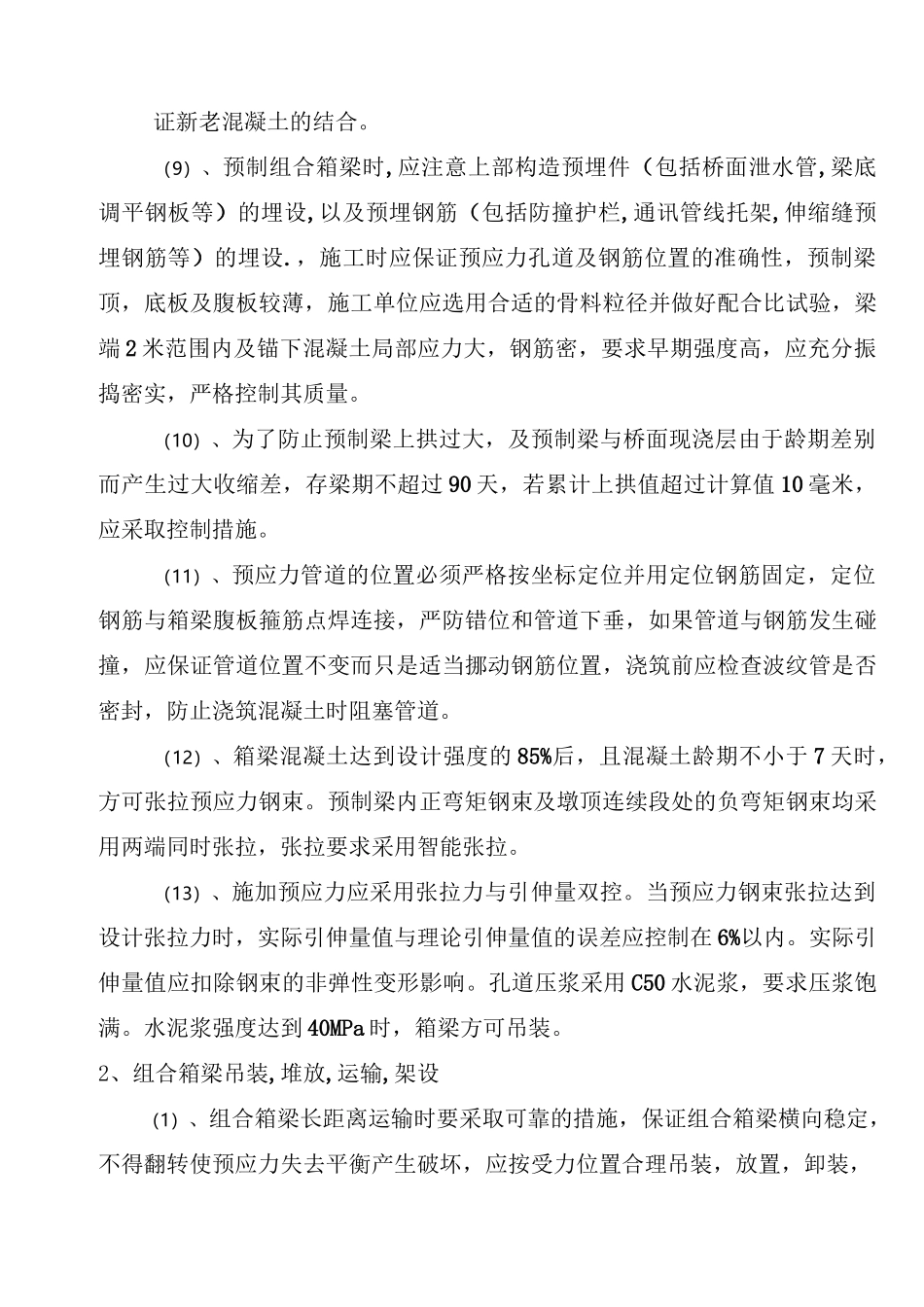

现浇混凝土浇筑前应清除浮浆,将结合面冲洗干净并充分湿润,以保证新老混凝土的结合
(9)、预制组合箱梁时,应注意上部构造预埋件(包括桥面泄水管,梁底调平钢板等)的埋设,以及预埋钢筋(包括防撞护栏,通讯管线托架,伸缩缝预埋钢筋等)的埋设
,施工时应保证预应力孔道及钢筋位置的准确性,预制梁顶,底板及腹板较薄,施工单位应选用合适的骨料粒径并做好配合比试验,梁端 2 米范围内及锚下混凝土局部应力
