che设备维修施工方案项目名称:编制单位编制审核真空断路器试验检修中心动力能源部水电作业区_赵宇—段崇伟编制日期:2014 年 2 月 28 日che目录1 项目概况 32 施工准备 32
1 施工组织准备 32
2 工器具材料车辆准备 33 网络计划及施工方法 33
1 网络计划 43
2 主要施工方法 54 维修技术标准及质量保证标准 54
1 维修技术标准 54
2 质量保证标准 55 维修安全措施 65
1 危险源辨识风险评价及控制措施 66 环境控制措施 67 竣工验收 68 应急预案 6che设备维修施工方案1

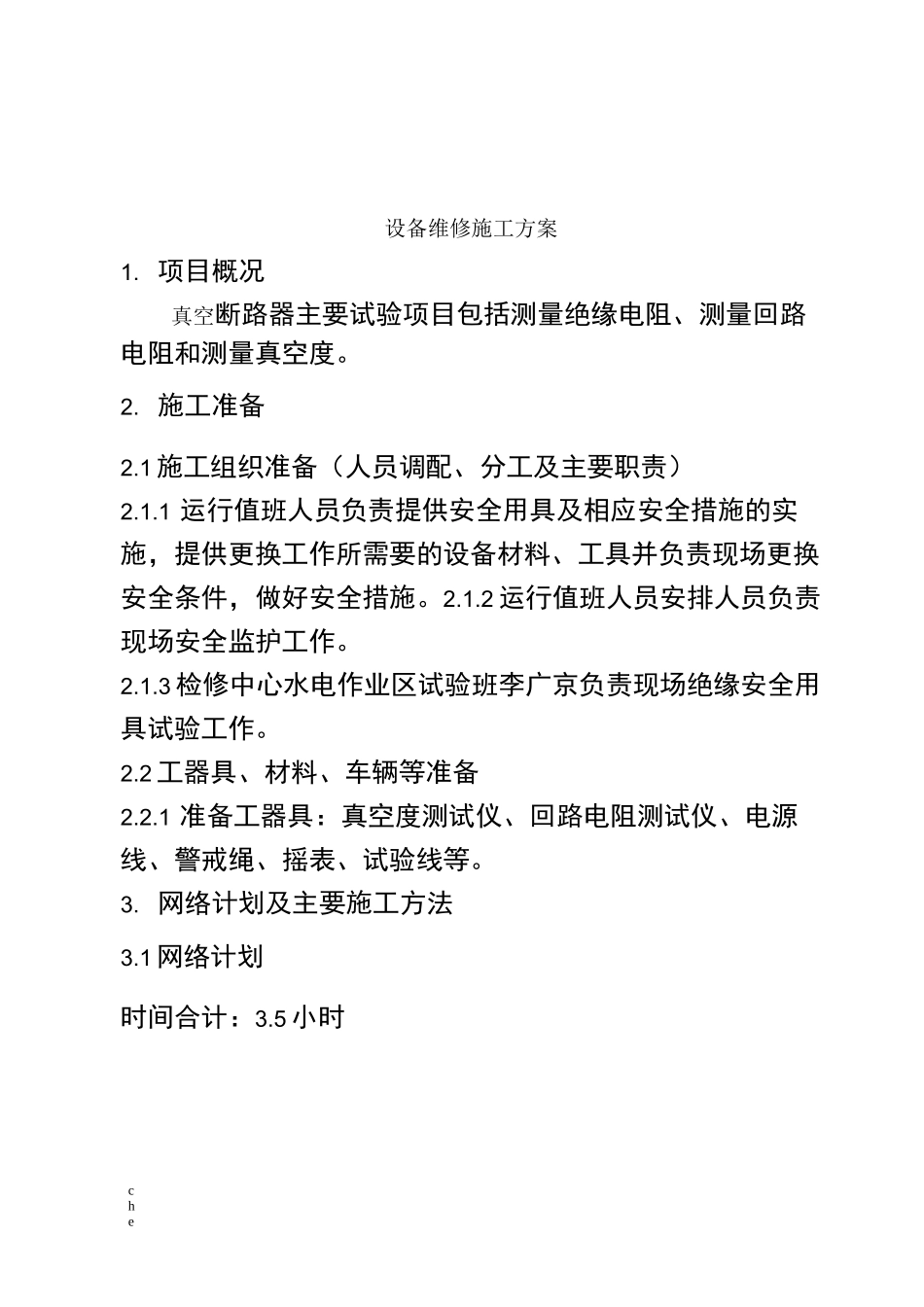

项目概况真空断路器主要试验项目包括测量绝缘电阻、测量回路电阻和测量真空度
1 施工组织准备(人员调配、分工及主要职责)2
1 运行值班人员负责提供安全用具及相应安全措施的实施,提供更换工作所需要的设备材料、工具并负责现场更换安全条件,做好安全措施
2 运行值班人员安排人员负责现场安全监护工作
3 检修中心水电作业区试验班李广京负责现场绝缘安全用具试验工作
2 工器具、材料、车辆等准备2
1 准备工器具:真空度测试仪、回路电阻测试仪、电源线、警戒绳、摇表、试验线等
网络计划及主要施工方法3
1 网络计划时间合计:3
5 小时chechechechecheche8 触电急救应急预案8
1 触电急救应首先使触电者迅速脱离电源,把触电者接触的那一部分带电设备的所有开关断开,或设法将触电者与带电设备脱离开
在脱离电源过程中,救护人员也要注意保护自身的安全
如触电者处于高处,应采取相应措施,防治伤员摔伤
2 触电者脱离电源后,现场救护人员应迅速对触电者的伤情进行判断,对症抢救
同时设法联系医院,触电者心跳、呼吸停止时,应立即进行心肺复苏法抢救,不得延误或中断
