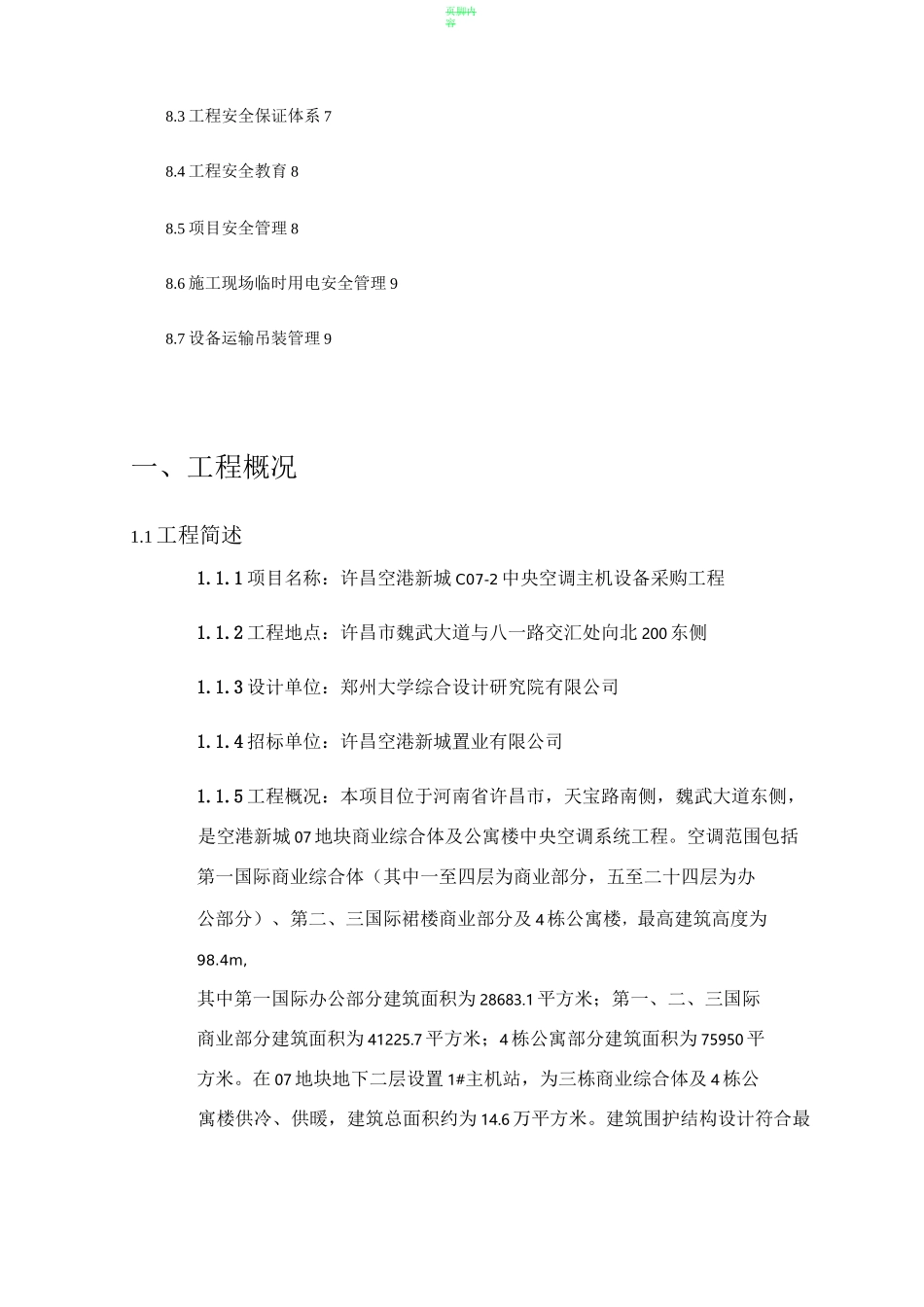

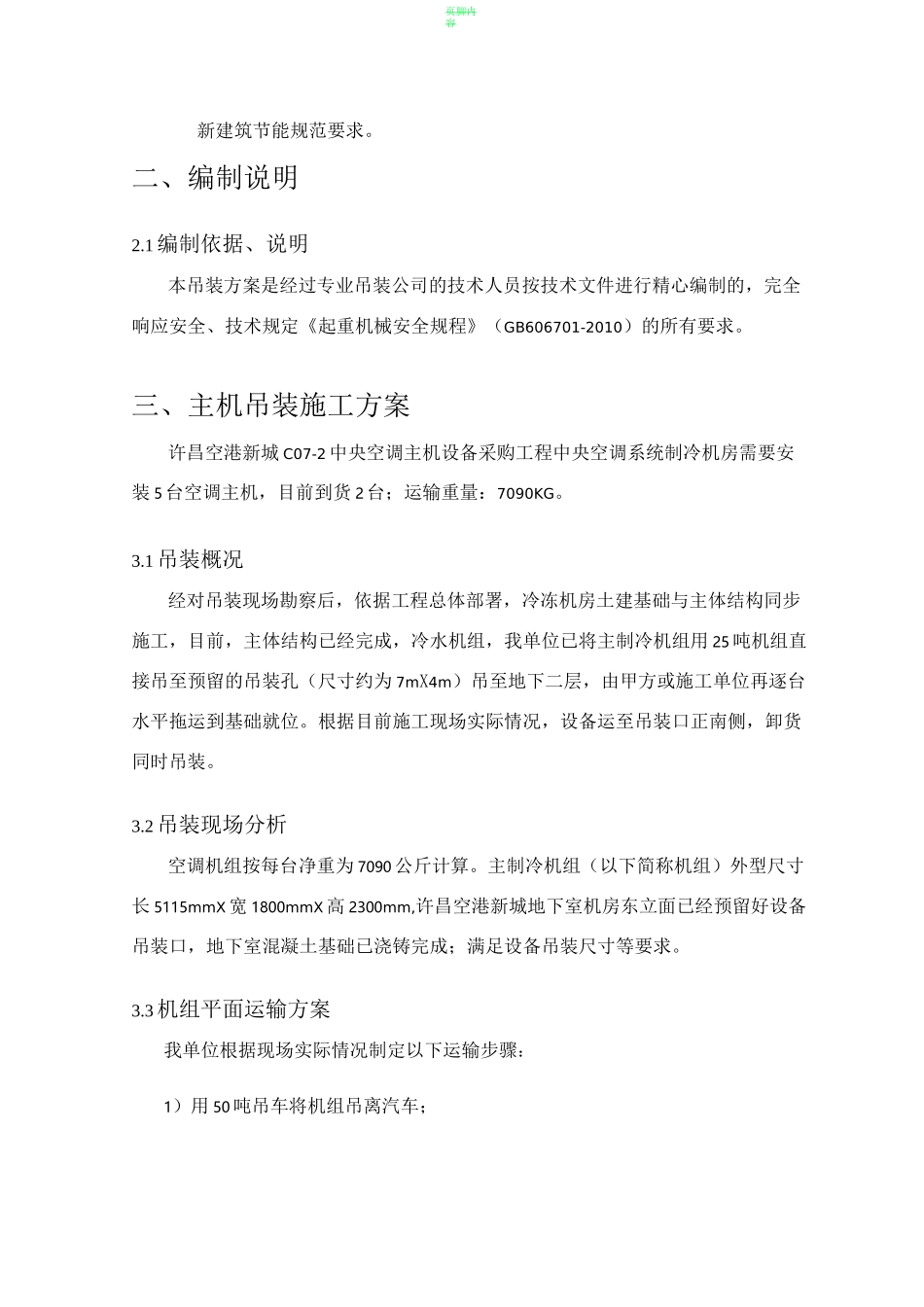

页脚内容目录一、工程概况 21.1 工程简述 2二、编制说明 32.1 编制依据、说明 3三、主机吊装施工方案 33.1 吊装概况 33.2 吊装现场分析 33.3 机组平面运输方案 3四、劳动力需求计划 4五、吊装进度计划 4六、吊装工具、材料需求计划 5七、质量保证体系 57.1 质量目标 57.2 质量管理体系 5八、安全保证措施 68.1 安全管理控制目标 68.2 安全保证总的原则 7页脚内容8.3 工程安全保证体系 78.4 工程安全教育 88.5 项目安全管理 88.6 施工现场临时用电安全管理 98.7 设备运输吊装管理 9一、工程概况1.1 工程简述1.1.1 项目名称:许昌空港新城 C07-2 中央空调主机设备采购工程1.1.2 工程地点:许昌市魏武大道与八一路交汇处向北 200 东侧1.1.3 设计单位:郑州大学综合设计研究院有限公司1.1.4 招标单位:许昌空港新城置业有限公司1.1.5 工程概况:本项目位于河南省许昌市,天宝路南侧,魏武大道东侧,是空港新城 07 地块商业综合体及公寓楼中央空调系统工程。空调范围包括第一国际商业综合体(其中一至四层为商业部分,五至二十四层为办公部分)、第二、三国际裙楼商业部分及 4 栋公寓楼,最高建筑高度为98.4m,其中第一国际办公部分建筑面积为 28683.1 平方米;第一、二、三国际商业部分建筑面积为 41225.7 平方米;4 栋公寓部分建筑面积为 75950 平方米。在 07 地块地下二层设置 1#主机站,为三栋商业综合体及 4 栋公寓楼供冷、供暖,建筑总面积约为 14.6 万平方米。建筑围护结构设计符合最页脚内容新建筑节能规范要求。二、编制说明2.1 编制依据、说明本吊装方案是经过专业吊装公司的技术人员按技术文件进行精心编制的,完全响应安全、技术规定《起重机械安全规程》(GB606701-2010)的所有要求。三、主机吊装施工方案许昌空港新城 C07-2 中央空调主机设备采购工程中央空调系统制冷机房需要安装 5 台空调主机,目前到货 2 台;运输重量:7090KG。3.1 吊装概况经对吊装现场勘察后,依据工程总体部署,冷冻机房土建基础与主体结构同步施工,目前,主体结构已经完成,冷水机组,我单位已将主制冷机组用 25 吨机组直接吊至预留的吊装孔(尺寸约为 7mX4m)吊至地下二层,由甲方或施工单位再逐台水平拖运到基础就位。根据目前施工现场实际情况,设备运至吊装口正南侧,卸货同时吊装。3.2 吊装现场分析空调机组按每台净重为 7090 公斤计算。主制冷机组(以下简称机组)外型尺...
