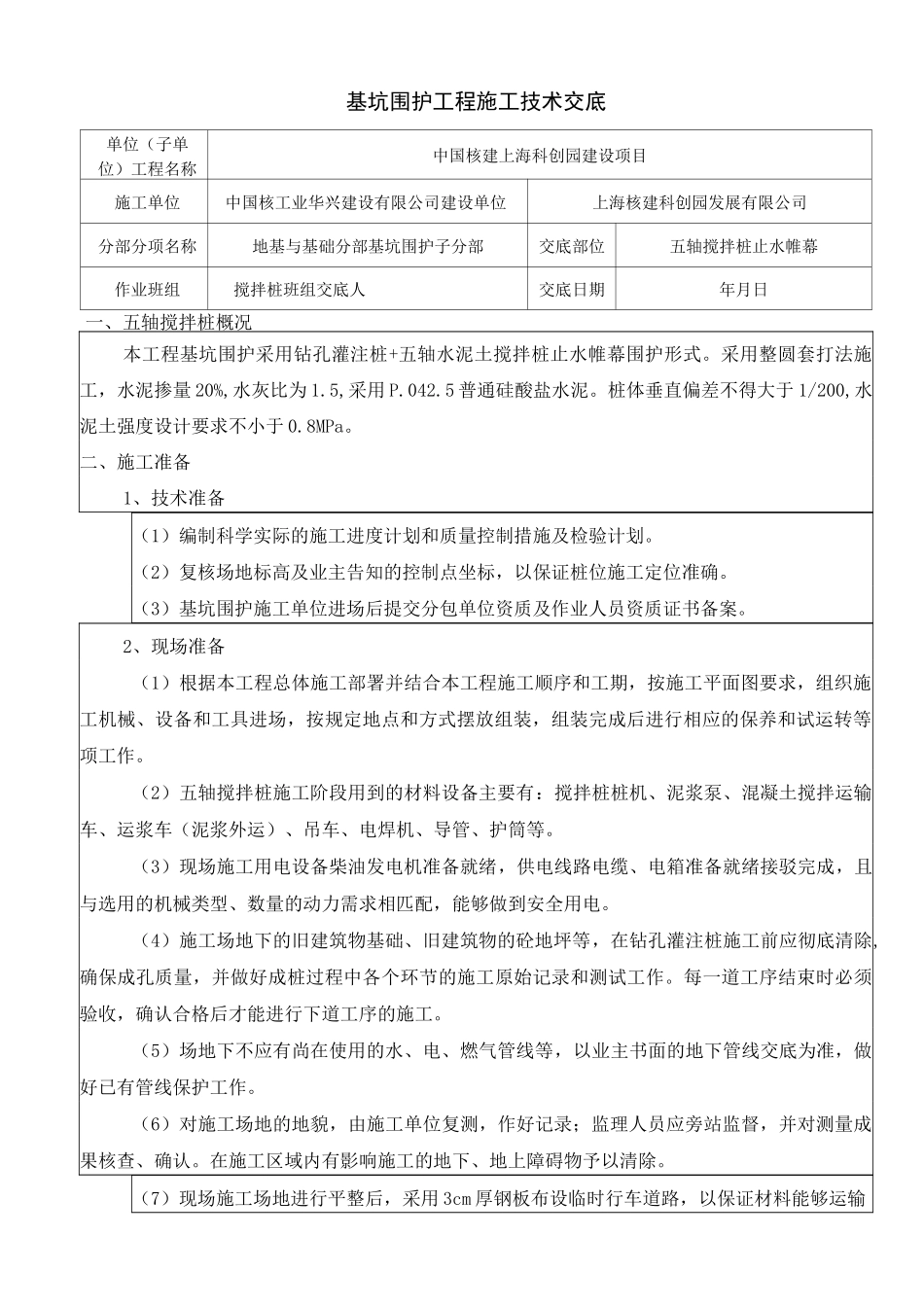

基坑围护工程施工技术交底单位(子单位)工程名称中国核建上海科创园建设项目施工单位中国核工业华兴建设有限公司建设单位上海核建科创园发展有限公司分部分项名称地基与基础分部基坑围护子分部交底部位五轴搅拌桩止水帷幕作业班组搅拌桩班组交底人交底日期年月日一、五轴搅拌桩概况本工程基坑围护采用钻孔灌注桩+五轴水泥土搅拌桩止水帷幕围护形式
采用整圆套打法施工,水泥掺量 20%,水灰比为 1
5,采用 P
5 普通硅酸盐水泥
桩体垂直偏差不得大于 1/200,水泥土强度设计要求不小于 0
二、施工准备1、技术准备(1)编制科学实际的施工进度计划和质量控制措施及检验计划
(2)复核场地标高及业主告知的控制点坐标,以保证桩位施工定位准确
(3)基坑围护施工单位进场后提交分包单位资质及作业人员资质证书备案
2、现场准备(1)根据本工程总体施工部署并结合本工程施工顺序和工期,按施工平面图要求,组织施工机械、设备和工具进场,按规定地点和方式摆放组装,组装完成后进行相应的保养和试运转等项工作
(2)五轴搅拌桩施工阶段用到的材料设备主要有:搅拌桩桩机、泥浆泵、混凝土搅拌运输车、运浆车(泥浆外运)、吊车、电焊机、导管、护筒等
(3)现场施工用电设备柴油发电机准备就绪,供电线路电缆、电箱准备就绪接驳完成,且与选用的机械类型、数量的动力需求相匹配,能够做到安全用电
(4)施工场地下的旧建筑物基础、旧建筑物的砼地坪等,在钻孔灌注桩施工前应彻底清除,确保成孔质量,并做好成桩过程中各个环节的施工原始记录和测试工作
每一道工序结束时必须验收,确认合格后才能进行下道工序的施工
(5)场地下不应有尚在使用的水、电、燃气管线等,以业主书面的地下管线交底为准,做好已有管线保护工作
(6)对施工场地的地貌,由施工单位复测,作好记录;监理人员应旁站监督,并对测量成果核查、确认
在施工区域内有影响施工的地下、地上障
