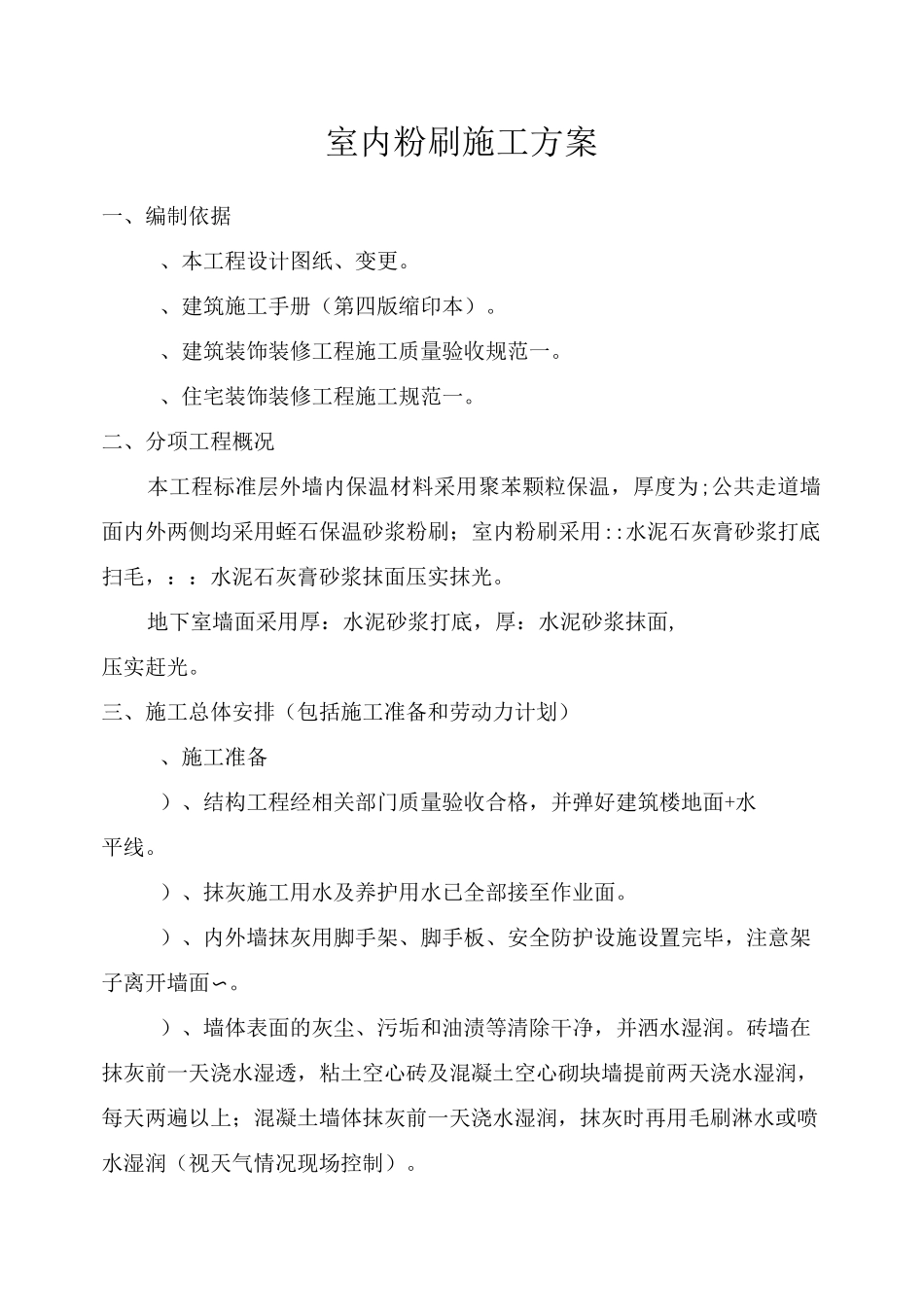

室内粉刷施工方案一、编制依据、本工程设计图纸、变更
、建筑施工手册(第四版缩印本)
、建筑装饰装修工程施工质量验收规范一
、住宅装饰装修工程施工规范一
二、分项工程概况本工程标准层外墙内保温材料采用聚苯颗粒保温,厚度为;公共走道墙面内外两侧均采用蛭石保温砂浆粉刷;室内粉刷采用::水泥石灰膏砂浆打底扫毛,::水泥石灰膏砂浆抹面压实抹光
地下室墙面采用厚:水泥砂浆打底,厚:水泥砂浆抹面,压实赶光
三、施工总体安排(包括施工准备和劳动力计划)、施工准备)、结构工程经相关部门质量验收合格,并弹好建筑楼地面+水平线
)、抹灰施工用水及养护用水已全部接至作业面
)、内外墙抹灰用脚手架、脚手板、安全防护设施设置完毕,注意架子离开墙面〜
)、墙体表面的灰尘、污垢和油渍等清除干净,并洒水湿润
砖墙在抹灰前一天浇水湿透,粘土空心砖及混凝土空心砌块墙提前两天浇水湿润,每天两遍以上;混凝土墙体抹灰前一天浇水湿润,抹灰时再用毛刷淋水或喷水湿润(视天气情况现场控制)
)、混凝土墙体表面凸出部分剔平;蜂窝、麻面、疏松部分等剔除到实处后,用水泥砂浆分层补平
外露钢筋头和铅丝头等清除掉
脚手眼等孔洞填堵严实;蜂窝、凹洼、缺棱掉角处,应填补抹平
)、混凝土墙体浇水湿润后,用扫帚甩上一层(体积比)=水泥界面剂(或建筑胶)砂子的水泥砂浆,甩点要均匀,终凝后浇水养护,直到水泥砂浆疙瘩全部粘满混凝土光面上,并有较高强度(用手掰不动)为止
)、加气混凝土砌块墙体与砖墙体相接处基体表面的抹灰前,先铺钉X 的钢丝网,并绷紧牢固,钢丝网与各基体的搭接宽度各为
)、抹灰前必须将管道穿越的墙洞和楼板洞及时安放套管,并用水泥砂浆或豆石混凝土填嵌密实,散热器和密集管道安装前进行,抹灰面接槎顺平
、抹灰砂浆()抹灰砂浆经过严格计量并拌制,其配合比和稠度等经检查合格后,方可使用
水泥砂浆及掺有水泥或石膏拌制的砂浆,必须在初凝前使用完毕
