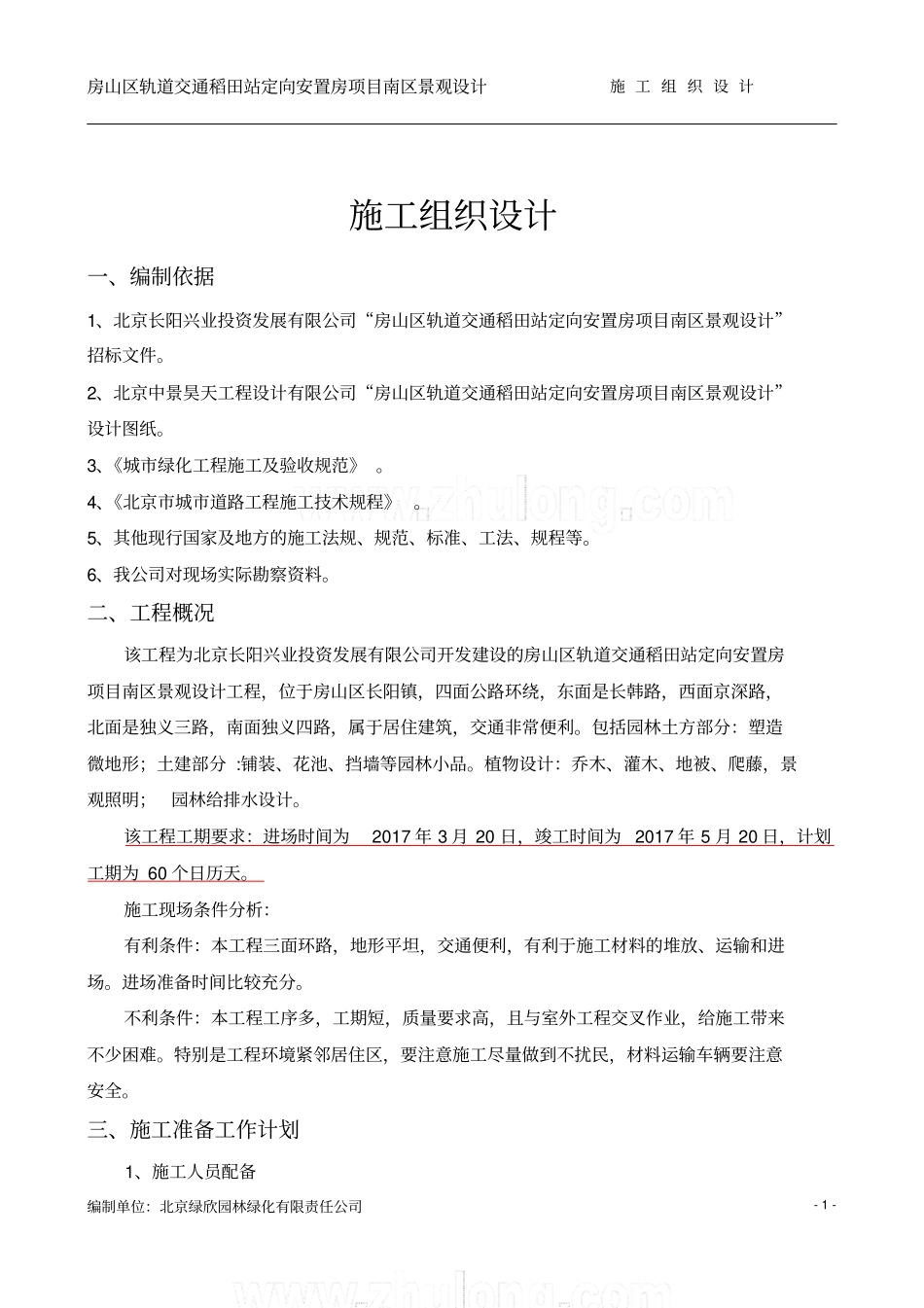

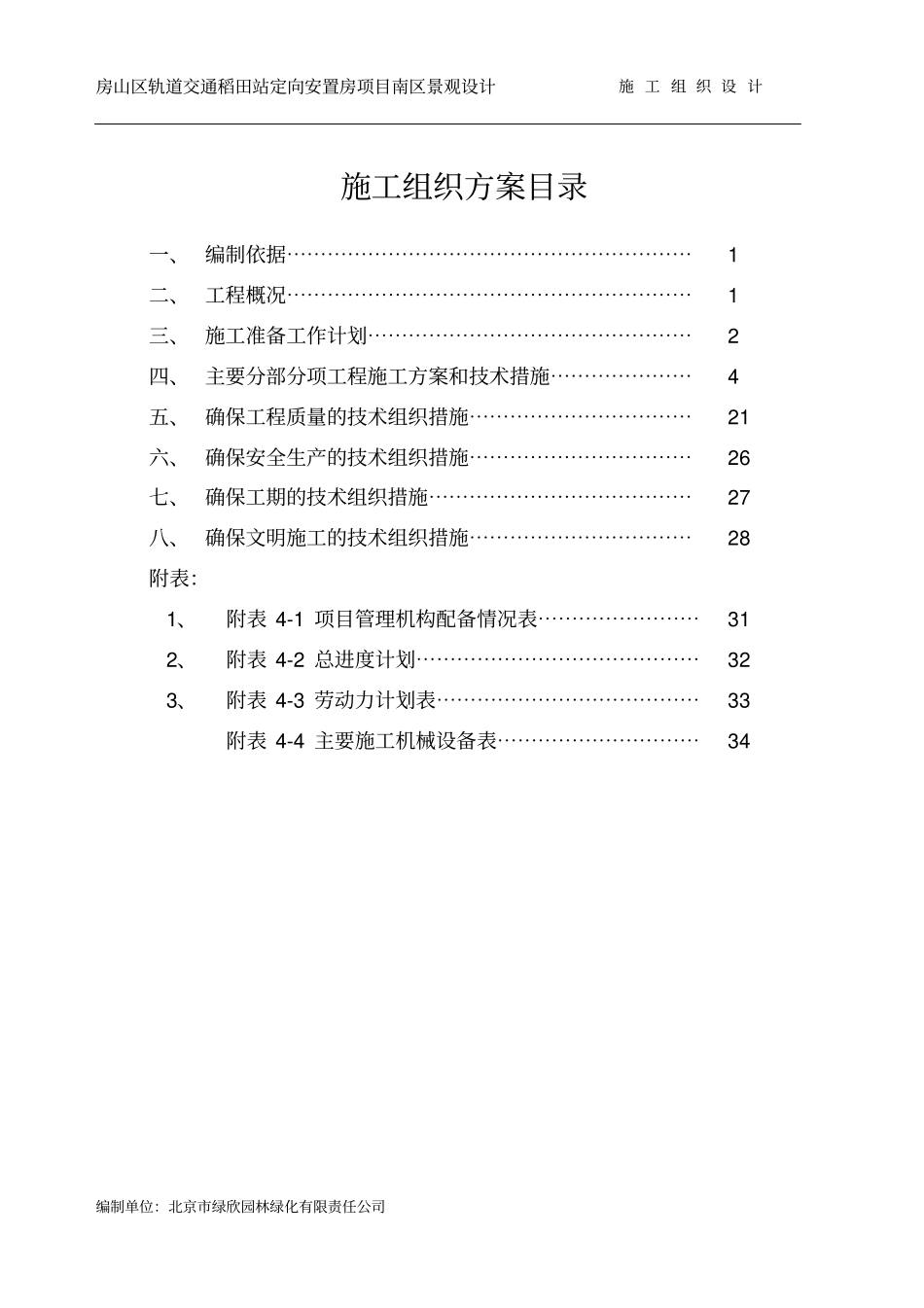

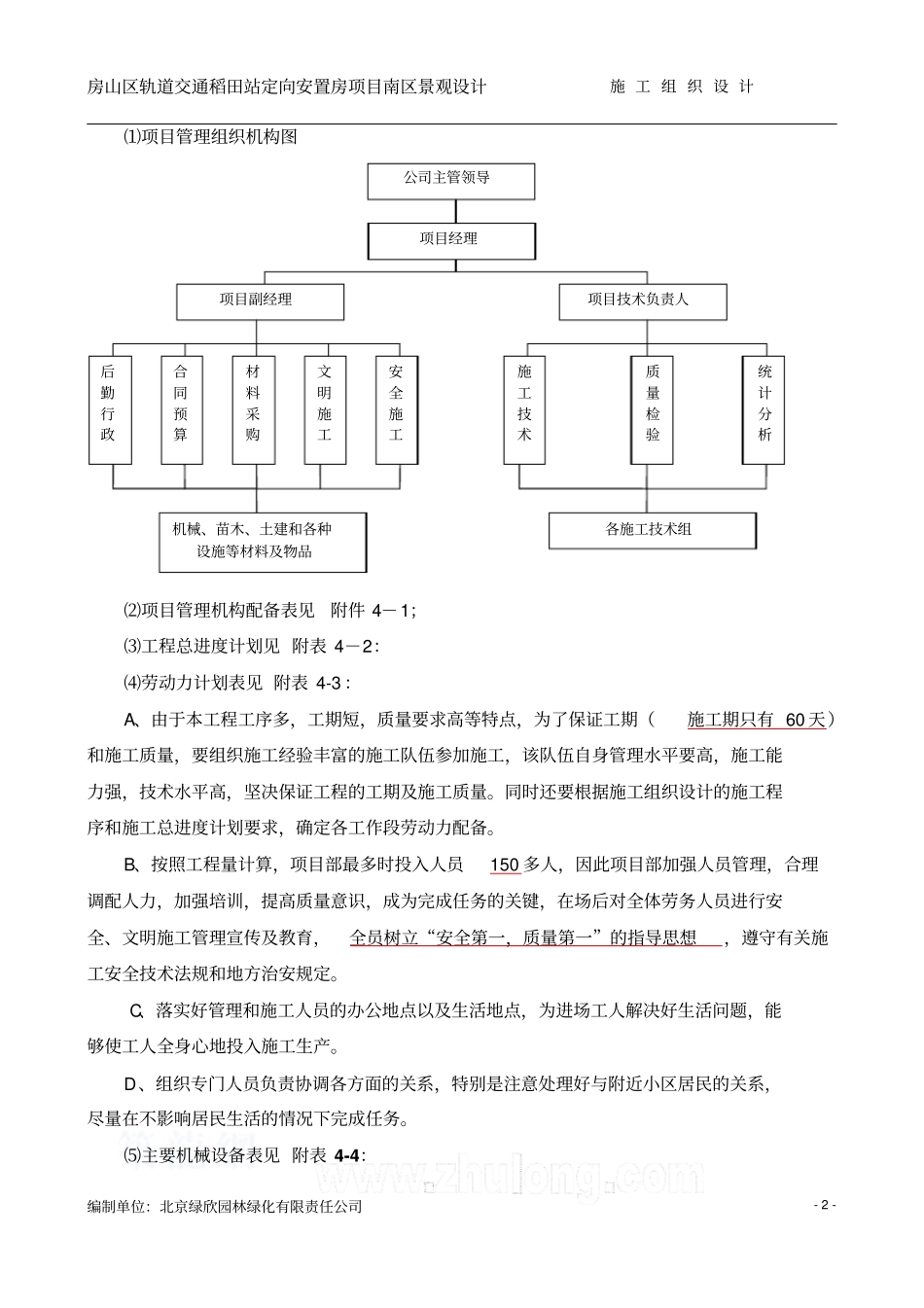

房山区轨道交通稻田站定向安置房项目南区景观设计施 工 组 织 设 计编制单位:北京市绿欣园林绿化有限责任公司施工组织方案目录一、 编制依据⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯1 二、 工程概况⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯1 三、 施工准备工作计划⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯2 四、 主要分部分项工程施工方案和技术措施⋯⋯⋯⋯⋯⋯⋯4 五、 确保工程质量的技术组织措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯21 六、 确保安全生产的技术组织措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯26 七、 确保工期的技术组织措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯27 八、 确保文明施工的技术组织措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯28 附表:1、附表 4-1 项目管理机构配备情况表⋯⋯⋯⋯⋯⋯⋯⋯31 2、附表 4-2 总进度计划⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯32 3、附表 4-3 劳动力计划表⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯33 附表 4-4 主要施工机械设备表⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯34 房山区轨道交通稻田站定向安置房项目南区景观设计施 工 组 织 设 计编制单位:北京绿欣园林绿化有限责任公司- 1 - 施工组织设计一、编制依据1、北京长阳兴业投资发展有限公司“房山区轨道交通稻田站定向安置房项目南区景观设计”招标文件。2、北京中景昊天工程设计有限公司“房山区轨道交通稻田站定向安置房项目南区景观设计”设计图纸。3、《城市绿化工程施工及验收规范》 。4、《北京市城市道路工程施工技术规程》 。5、其他现行国家及地方的施工法规、规范、标准、工法、规程等。6、我公司对现场实际勘察资料。二、工程概况该工程为北京长阳兴业投资发展有限公司开发建设的房山区轨道交通稻田站定向安置房项目南区景观设计工程,位于房山区长阳镇,四面公路环绕,东面是长韩路,西面京深路,北面是独义三路,南面独义四路,属于居住建筑,交通非常便利。包括园林土方部分:塑造微地形;土建部分 :铺装、花池、挡墙等园林小品。植物设计:乔木、灌木、地被、爬藤,景观照明;园林给排水设计。该工程工期要求:进场时间为2017 年 3 月 20 日,竣工时间为 2017 年 5 月 20 日,计划工期为 60 个日历天。施工现场条件分析:有利条件:本工程三面环路,地形平坦,交通便利,有利于施工材料的堆放、运输和进场。进场准备时间比较充分。不利条件:本工程工序多,工期短,质量要求高,且与室外工程交叉作业,给施工带来不少困难。特别是工程环境紧邻居住区...
