卫生间施工方案一

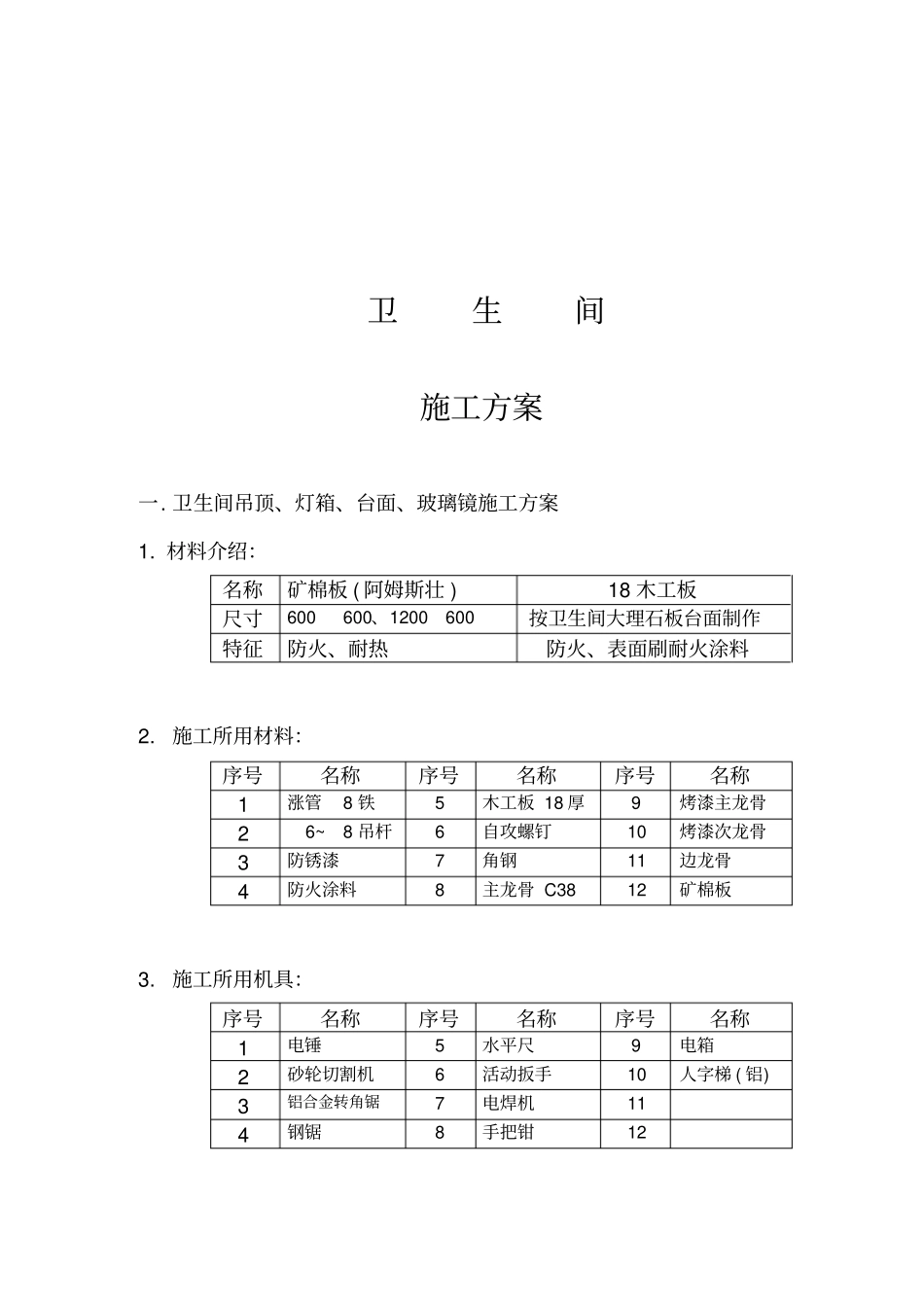

卫生间吊顶、灯箱、台面、玻璃镜施工方案1
材料介绍:名称矿棉板 ( 阿姆斯壮 )18 木工板尺寸600 600、1200600按卫生间大理石板台面制作特征防火、耐热防火、表面刷耐火涂料2
施工所用材料:序号名称序号名称序号名称1涨管8 铁5木工板 18 厚9烤漆主龙骨26~8 吊杆6自攻螺钉10烤漆次龙骨3防锈漆7角钢11边龙骨4防火涂料8主龙骨 C3812矿棉板3
施工所用机具:序号名称序号名称序号名称1电锤5水平尺9电箱2砂轮切割机6活动扳手10人字梯 ( 铝)3铝合金转角锯7电焊机114钢锯8手把钳124
国家规范要求及标准:项目指标 mm顶四周允许偏差5表面平整度2轴线度35
材料进场要求:材料进场在搬运及装卸中应注意轻拿轻放,码放在各层的指定材料堆放处,按规格堆放,并有材料标志
施工顺序:6
在结构底部基层上按设计要求弹线确定主龙骨及吊点位置,四周吊点位置不大于300mm,用10 涨管冲击电钻在板底打孔将涨管砸入,将角钢与吊杆拧紧
首先定出地面的地平基准线, 按结构分出地平基准线, 定出吊顶的标高线

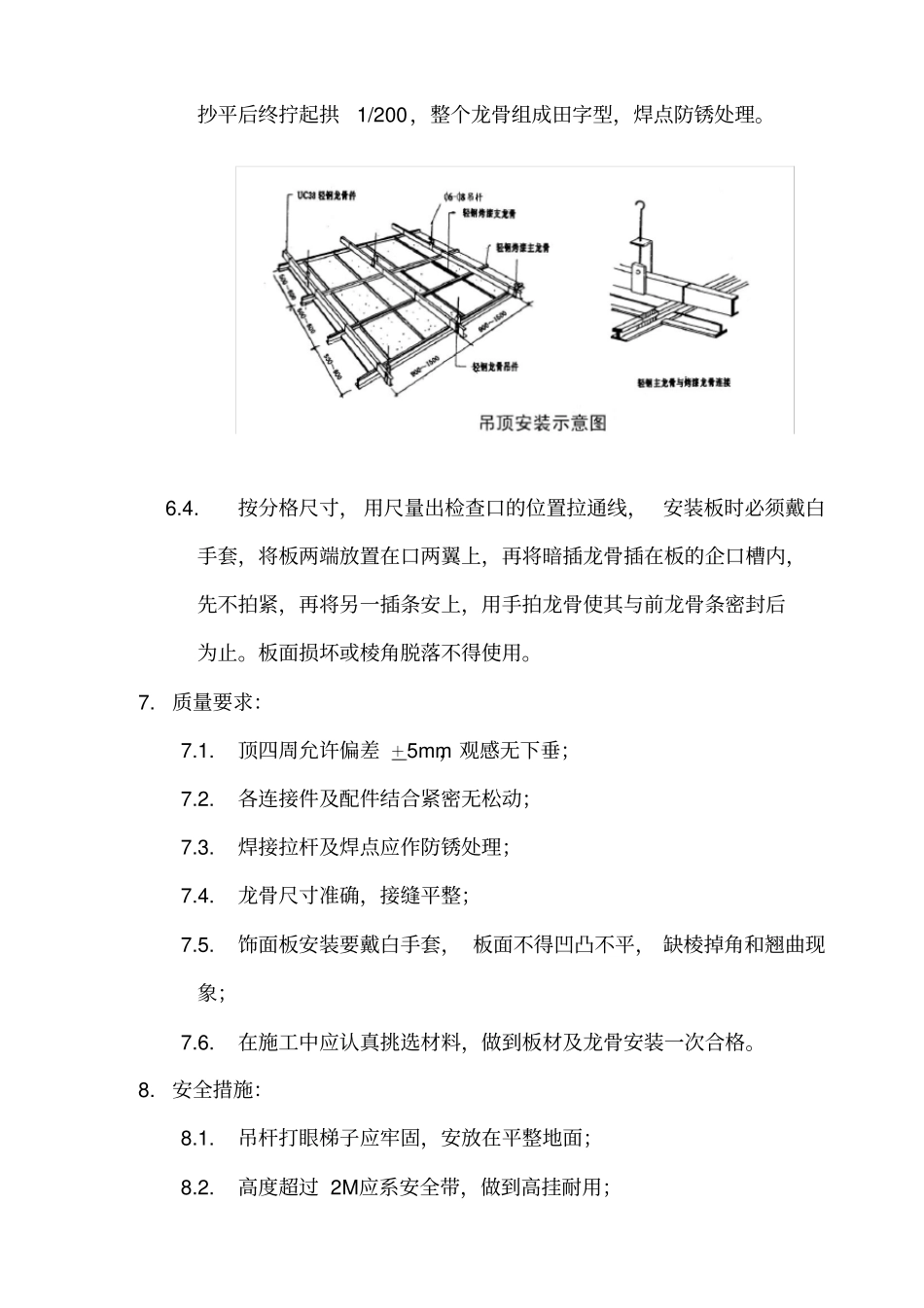

吊杆下吊挂件将C38 主龙骨装上,再将烤漆龙骨与主龙骨C38连接,后将副龙骨插入烤漆主龙骨,用水平仪、透明软管及抄线法,装饰吊点标高控制龙骨安装矿棉板安装抄平后终拧起拱1/200,整个龙骨组成田字型,焊点防锈处理
按分格尺寸, 用尺量出检查口的位置拉通线, 安装板时必须戴白手套,将板两端放置在口两翼上,再将暗插龙骨插在板的企口槽内,先不拍紧,再将另一插条安上,用手拍龙骨使其与前龙骨条密封后为止
板面损坏或棱角脱落不得使用
质量要求:7
顶四周允许偏差 +5mm,观感无下垂;7
各连接件及配件结合紧密无松动;7
焊接拉杆及焊点应作防锈处理;7
龙骨尺寸准确,接缝平整;7
饰面板安装要戴白手套,
