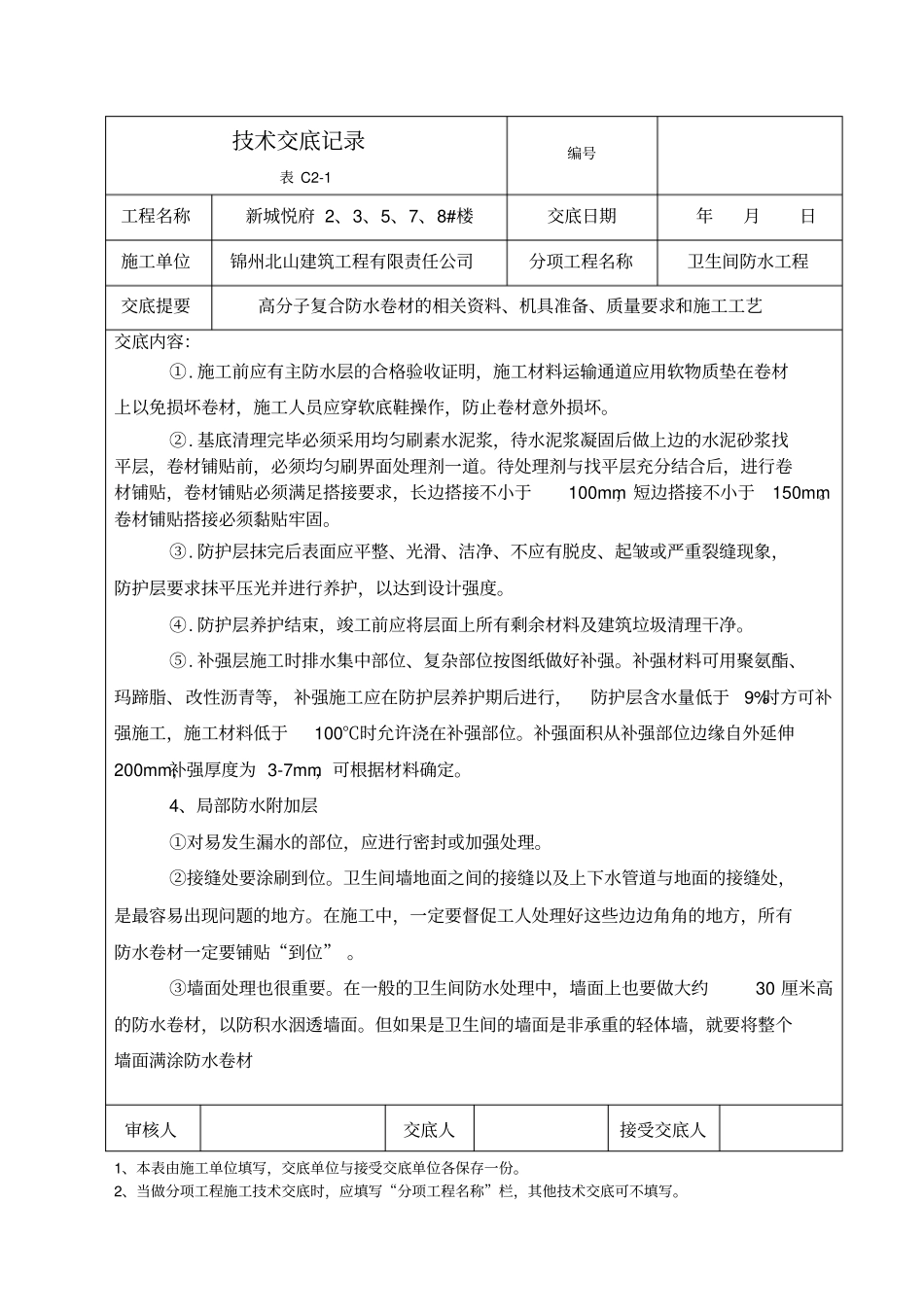

技术交底记录表 C2-1 编号工程名称新城悦府 2、3、5、7、8#楼交底日期年月日施工单位锦州北山建筑工程有限责任公司分项工程名称卫生间防水工程交底提要高分子复合防水卷材的相关资料、机具准备、质量要求和施工工艺交底内容:施工部位 :卫生间200g/m2 高分子复合防水卷材两道。1、技术准备①、熟悉设计图纸及相关施工验收规范,掌握卷材防水的具体设计和构造要求。图纸卫生间地面做法:a. 现浇钢筋混凝土楼板;b. 最薄处 20 厚 C20细石混凝土从门口处向地漏找坡1%,随打随抹光;c. 200g/m2 高分子复合防水卷材两道并沿四周墙面上返300 高, 地漏周边 150 范围内先做一布二涂加强层 , 门口处做至墙外沿;d.20 厚 1:2.5 水泥砂浆保护层基层清理;e. 装饰面层(用户自理) 。②、卷材防水基层已经完工,并通过验收。结构基层表面平整、牢固、洁净干燥、不得有起砂、疏松、空鼓等缺陷,基层表面的泥土、浮尘、油污、砂粒疙瘩等必须清除干净。阴阳角、预埋件、穿墙管等部位施工前进行密封或加强处理到位,阴阳角做成圆弧形,半径应控制在 2cm左右。墙面基层已用水泥界面剂砂浆修补平整。③、依据建筑 +500mm水平控制线好卫生间墙面涂防水层的标高线,地面的基层、 防水层、找平层等坡向地漏的标志线2、工艺流程:基层清理→素水泥浆一道→20厚细石混凝土→刷界面处理剂→高分子复合防水卷材2道→蓄水试验→ 20 厚水泥砂浆保护层。3、高分子复合防水卷材施工:审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表 C2-1 编号工程名称新城悦府 2、3、5、7、8#楼交底日期年月日施工单位锦州北山建筑工程有限责任公司分项工程名称卫生间防水工程交底提要高分子复合防水卷材的相关资料、机具准备、质量要求和施工工艺交底内容:①. 施工前应有主防水层的合格验收证明,施工材料运输通道应用软物质垫在卷材上以免损坏卷材,施工人员应穿软底鞋操作,防止卷材意外损坏。②. 基底清理完毕必须采用均匀刷素水泥浆,待水泥浆凝固后做上边的水泥砂浆找平层,卷材铺贴前,必须均匀刷界面处理剂一道。待处理剂与找平层充分结合后,进行卷材铺贴,卷材铺贴必须满足搭接要求,长边搭接不小于100mm,短边搭接不小于150mm。卷材铺贴搭接必须黏贴牢固。③. 防护层抹完后表面应平整、光滑、洁净、不应有脱...
