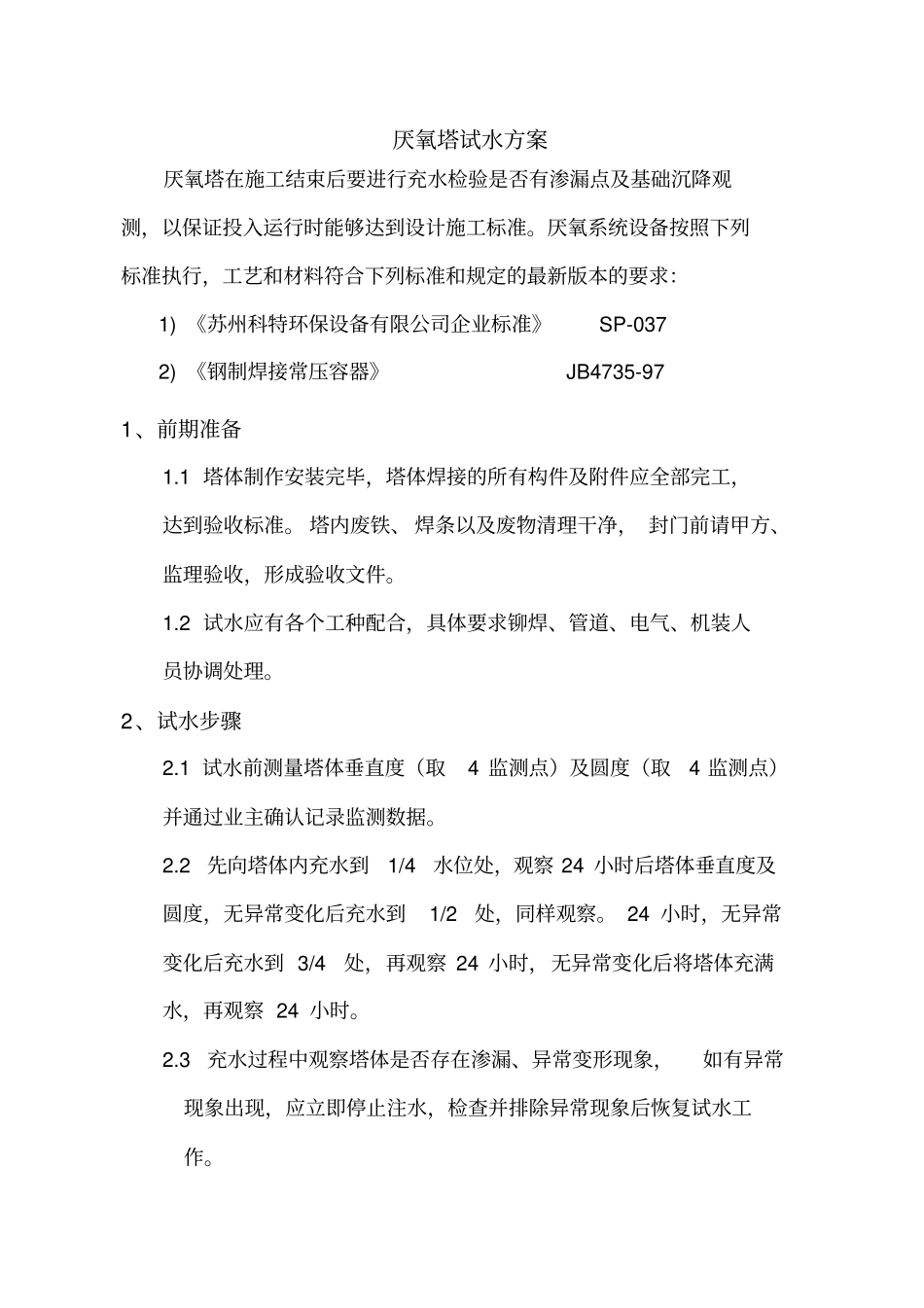

厌氧塔试水方案厌氧塔在施工结束后要进行充水检验是否有渗漏点及基础沉降观测,以保证投入运行时能够达到设计施工标准
厌氧系统设备按照下列标准执行,工艺和材料符合下列标准和规定的最新版本的要求:1) 《苏州科特环保设备有限公司企业标准》SP-037 2) 《钢制焊接常压容器》JB4735-97 1、前期准备1
1 塔体制作安装完毕,塔体焊接的所有构件及附件应全部完工,达到验收标准
塔内废铁、 焊条以及废物清理干净, 封门前请甲方、监理验收,形成验收文件
2 试水应有各个工种配合,具体要求铆焊、管道、电气、机装人员协调处理
2、试水步骤2
1 试水前测量塔体垂直度(取4 监测点)及圆度(取4 监测点)并通过业主确认记录监测数据
2 先向塔体内充水到1/4水位处,观察 24 小时后塔体垂直度及圆度,无异常变化后充水到1/2处,同样观察
24 小时,无异常变化后充水到 3/4处,再观察 24 小时,无异常变化后将塔体充满水,再观察 24 小时
3 充水过程中观察塔体是否存在渗漏、异常变形现象,如有异常现象出现,应立即停止注水,检查并排除异常现象后恢复试水工作

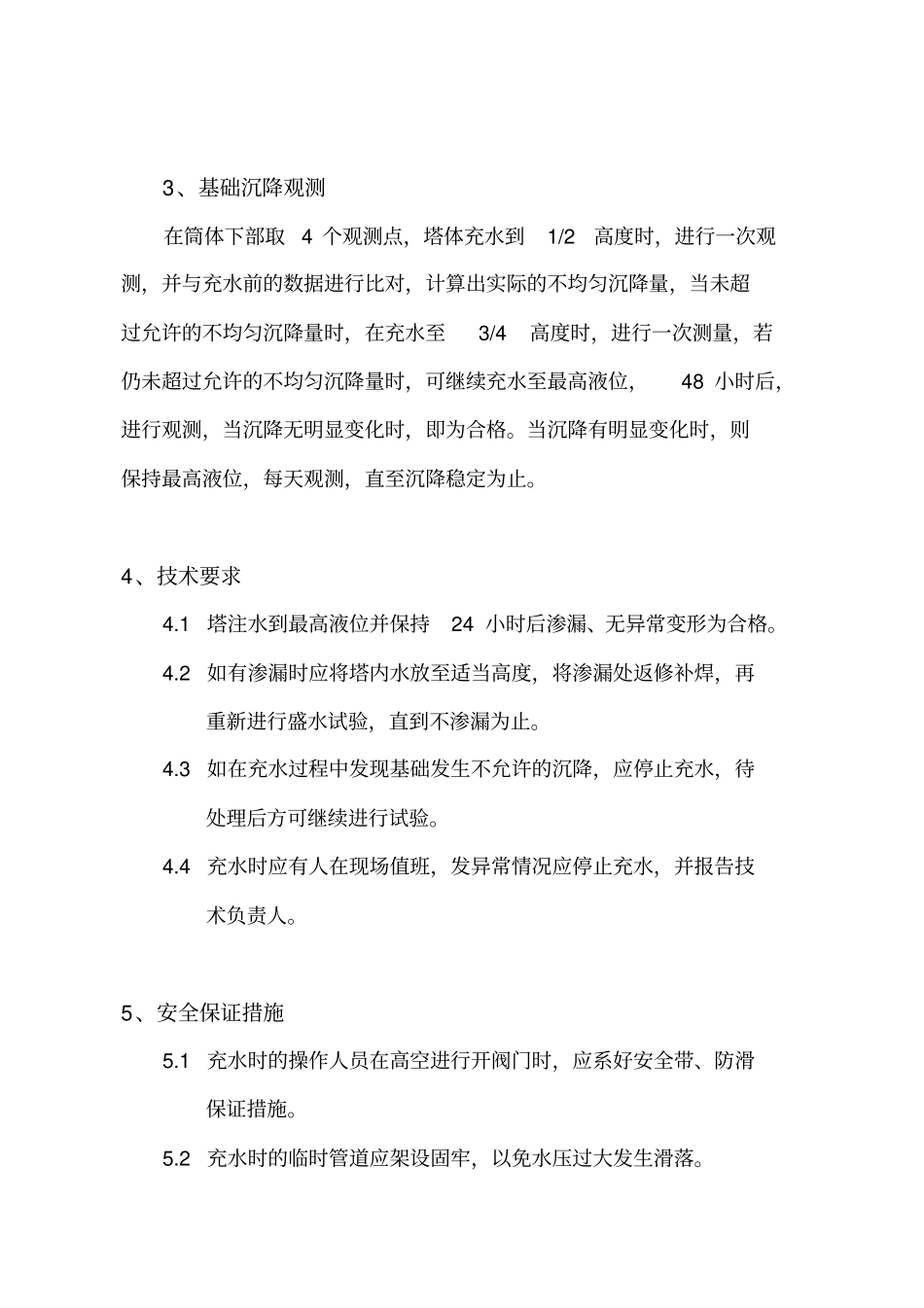

3、基础沉降观测在筒体下部取4 个观测点,塔体充水到1/2高度时,进行一次观测,并与充水前的数据进行比对,计算出实际的不均匀沉降量,当未超过允许的不均匀沉降量时,在充水至3/4高度时,进行一次测量,若仍未超过允许的不均匀沉降量时,可继续充水至最高液位,48 小时后,进行观测,当沉降无明显变化时,即为合格
当沉降有明显变化时,则保持最高液位,每天观测,直至沉降稳定为止
4、技术要求4
1 塔注水到最高液位并保持24 小时后渗漏、无异常变形为合格
2 如有渗漏时应将塔内水放至适当高度,将渗漏处返修补焊,再重新进行盛水试验,直到不渗漏为止
3 如在充水过程中发现基础发生不允许的沉降,应停止充水,待处理后方可继续进
