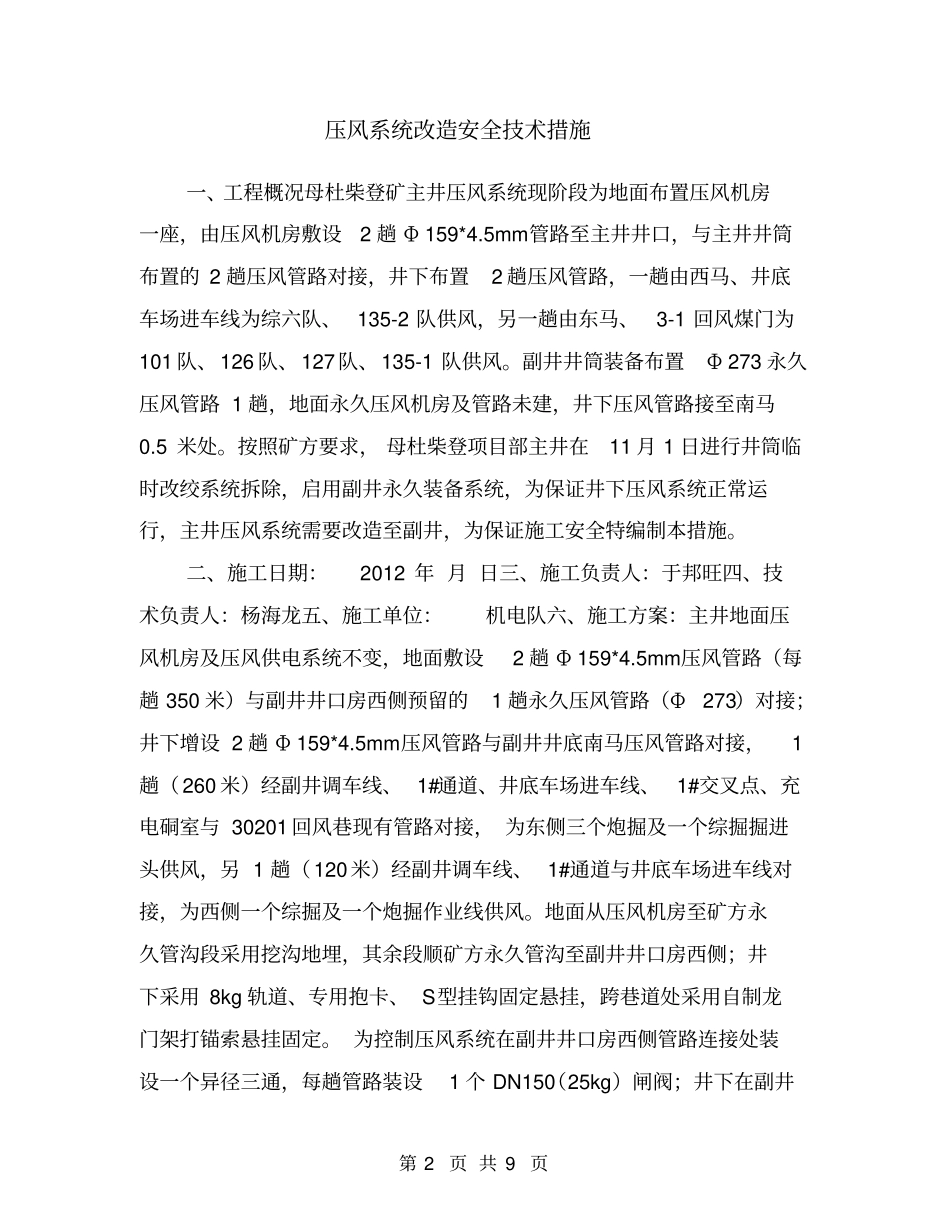

压风系统改造安全技术措施姓名: XXX 部门: XXX 日期: XXX 第 2 页 共 9 页压风系统改造安全技术措施一、工程概况母杜柴登矿主井压风系统现阶段为地面布置压风机房一座,由压风机房敷设2 趟 Φ 159*4
5mm管路至主井井口,与主井井筒布置的 2 趟压风管路对接,井下布置2 趟压风管路,一趟由西马、井底车场进车线为综六队、 135-2 队供风,另一趟由东马、3-1 回风煤门为101 队、126 队、127队、135-1 队供风
副井井筒装备布置Φ 273 永久压风管路 1 趟,地面永久压风机房及管路未建,井下压风管路接至南马0
按照矿方要求, 母杜柴登项目部主井在11 月 1 日进行井筒临时改绞系统拆除,启用副井永久装备系统,为保证井下压风系统正常运行,主井压风系统需要改造至副井,为保证施工安全特编制本措施
二、施工日期:2012 年 月 日三、施工负责人:于邦旺四、技术负责人:杨海龙五、施工单位:机电队六、施工方案:主井地面压风机房及压风供电系统不变,地面敷设2 趟 Φ 159*4
5mm压风管路(每趟 350 米)与副井井口房西侧预留的1 趟永久压风管路(Φ273)对接;井下增设 2 趟 Φ 159*4
5mm压风管路与副井井底南马压风管路对接,1趟(260 米)经副井调车线、 1#通道、井底车场进车线、1#交叉点、充电硐室与 30201 回风巷现有管路对接, 为东侧三个炮掘及一个综掘掘进头供风,另 1 趟(120米)经副井调车线、 1#通道与井底车场进车线对接,为西侧一个综掘及一个炮掘作业线供风
地面从压风机房至矿方永久管沟段采用挖沟地埋,其余段顺矿方永久管沟至副井井口房西侧;井下采用 8kg 轨道、专用抱卡、 S型挂钩固定悬挂,跨巷道处采用自制龙门架打锚索悬挂固定

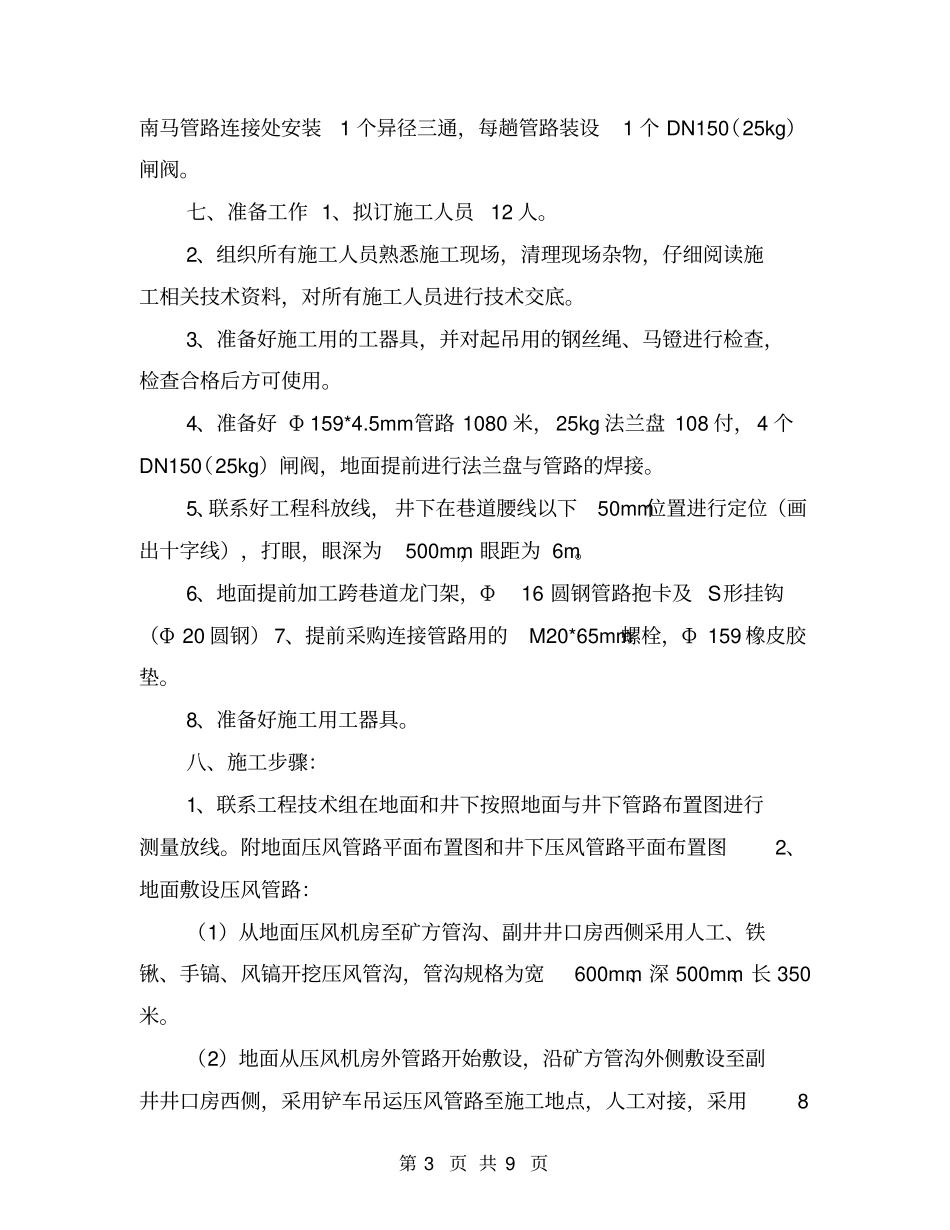

为控制压风系统在副井井口房西侧管路连接处装设一个异径三通,每趟管路装设1
