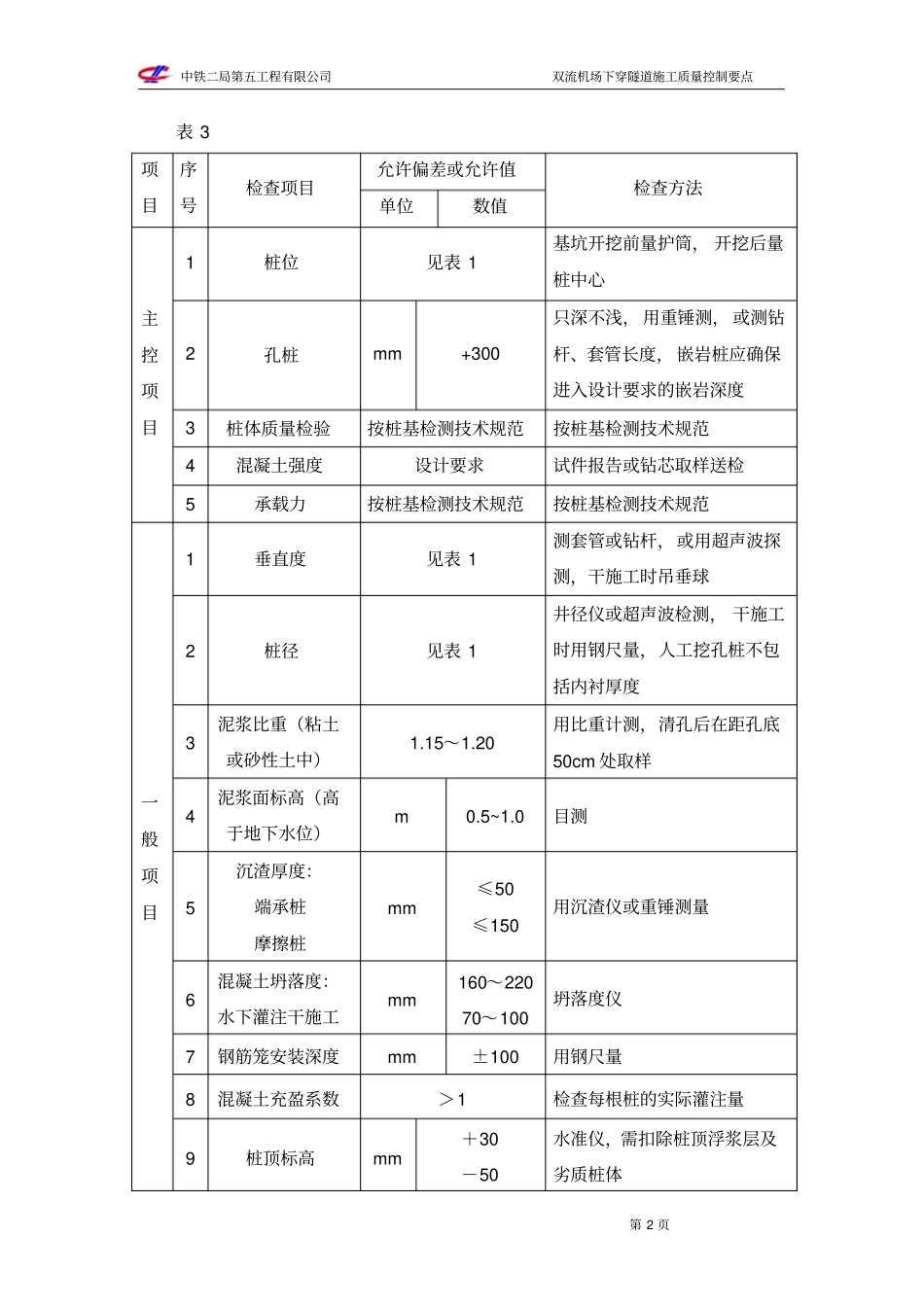

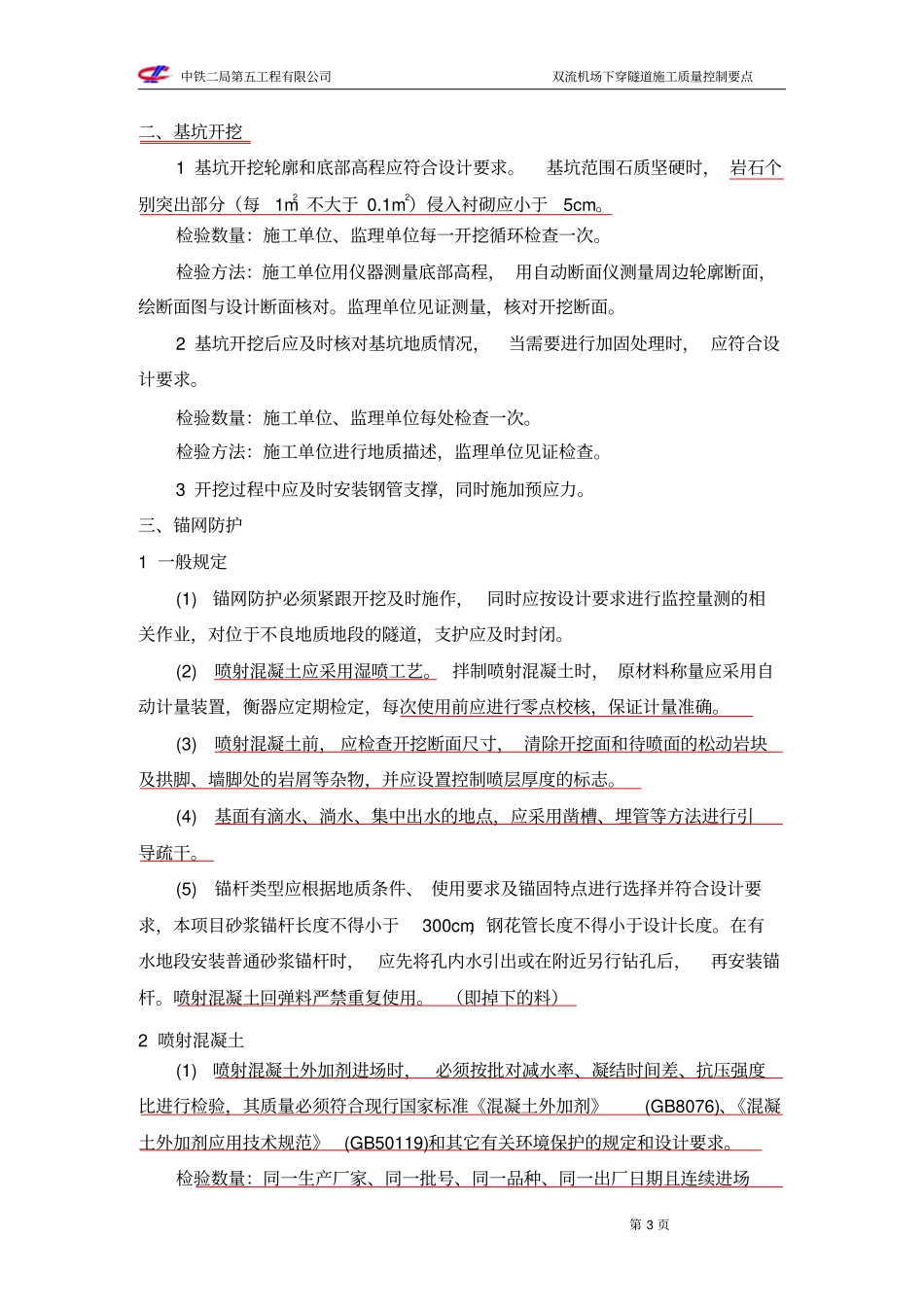

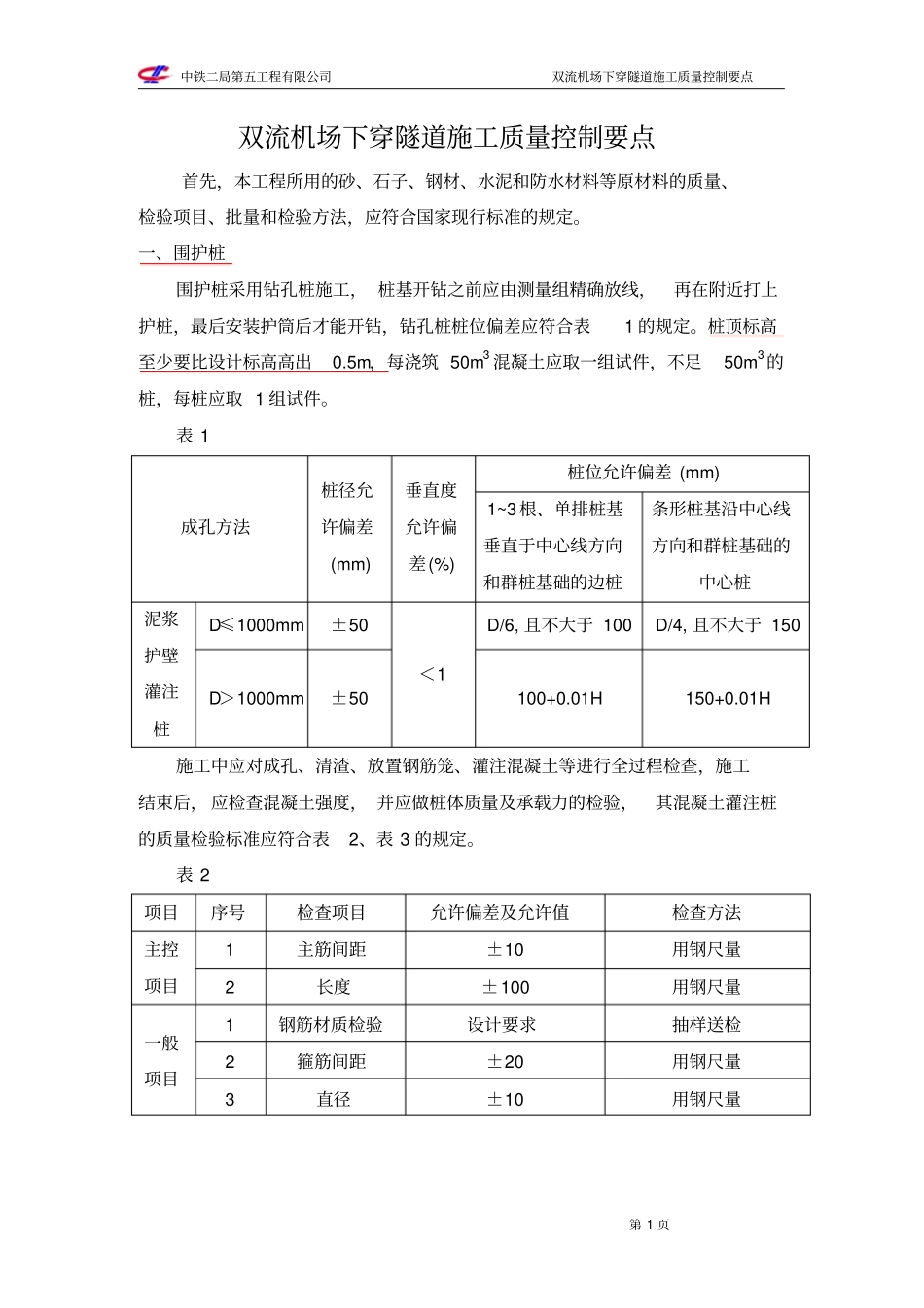

中铁二局第五工程有限公司双流机场下穿隧道施工质量控制要点第 1 页双流机场下穿隧道施工质量控制要点首先,本工程所用的砂、石子、钢材、水泥和防水材料等原材料的质量、检验项目、批量和检验方法,应符合国家现行标准的规定。一、围护桩围护桩采用钻孔桩施工, 桩基开钻之前应由测量组精确放线,再在附近打上护桩,最后安装护筒后才能开钻,钻孔桩桩位偏差应符合表1 的规定。桩顶标高至少要比设计标高高出0.5m,每浇筑 50m3 混凝土应取一组试件,不足50m3的桩,每桩应取 1 组试件。表 1 成孔方法桩径允许偏差(mm) 垂直度允许偏差(%) 桩位允许偏差 (mm) 1~3根、单排桩基垂直于中心线方向和群桩基础的边桩条形桩基沿中心线方向和群桩基础的中心桩泥浆护壁灌注桩D≤1000mm ±50 <1 D/6, 且不大于 100 D/4, 且不大于 150 D>1000mm ±50 100+0.01H 150+0.01H 施工中应对成孔、清渣、放置钢筋笼、灌注混凝土等进行全过程检查,施工结束后, 应检查混凝土强度, 并应做桩体质量及承载力的检验,其混凝土灌注桩的质量检验标准应符合表2、表 3 的规定。表 2 项目序号检查项目允许偏差及允许值检查方法主控项目1 主筋间距±10 用钢尺量2 长度±100 用钢尺量一般项目1 钢筋材质检验设计要求抽样送检2 箍筋间距±20 用钢尺量3 直径±10 用钢尺量中铁二局第五工程有限公司双流机场下穿隧道施工质量控制要点第 2 页表 3 项目序号检查项目允许偏差或允许值检查方法单位数值主控项目1 桩位见表 1 基坑开挖前量护筒, 开挖后量桩中心2 孔桩mm +300 只深不浅, 用重锤测, 或测钻杆、套管长度, 嵌岩桩应确保进入设计要求的嵌岩深度3 桩体质量检验按桩基检测技术规范按桩基检测技术规范4 混凝土强度设计要求试件报告或钻芯取样送检5 承载力按桩基检测技术规范按桩基检测技术规范一般项目1 垂直度见表 1 测套管或钻杆,或用超声波探测,干施工时吊垂球2 桩径见表 1 井径仪或超声波检测, 干施工时用钢尺量,人工挖孔桩不包括内衬厚度3 泥浆比重(粘土或砂性土中)1.15~1.20 用比重计测,清孔后在距孔底50cm 处取样4 泥浆面标高(高于地下水位)m 0.5~1.0 目测5 沉渣厚度:端承桩摩擦桩mm ≤50 ≤150 用沉渣仪或重锤测量6 混凝土坍落度:水下灌注干施工mm 160~220 70~100 坍落度仪7 钢筋笼安装深度mm ±100 用钢尺量8 混凝土充盈系数>1 检查每根桩的实际灌注量9 桩顶标...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

双流下穿隧道施工质量控制要点

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
