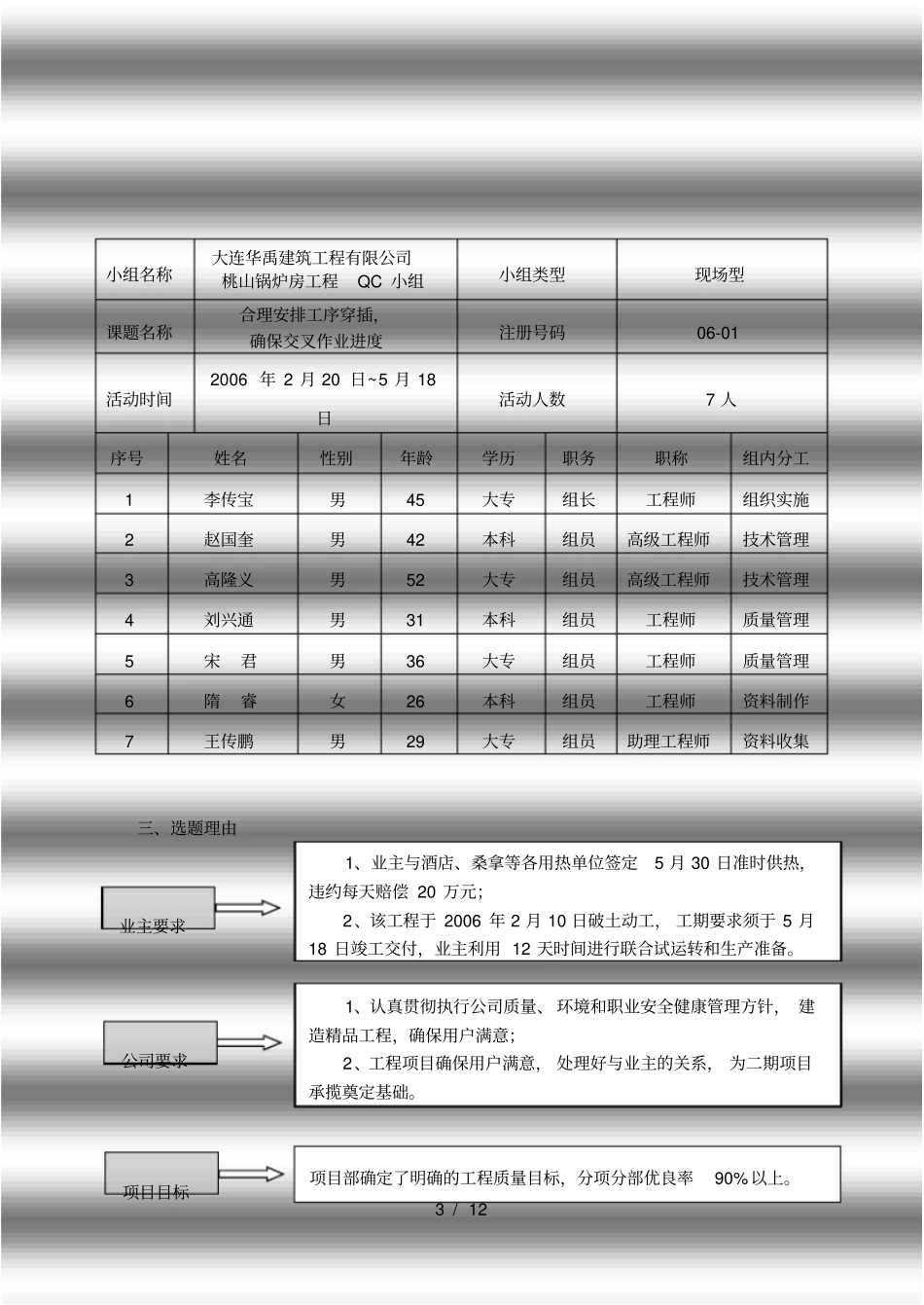

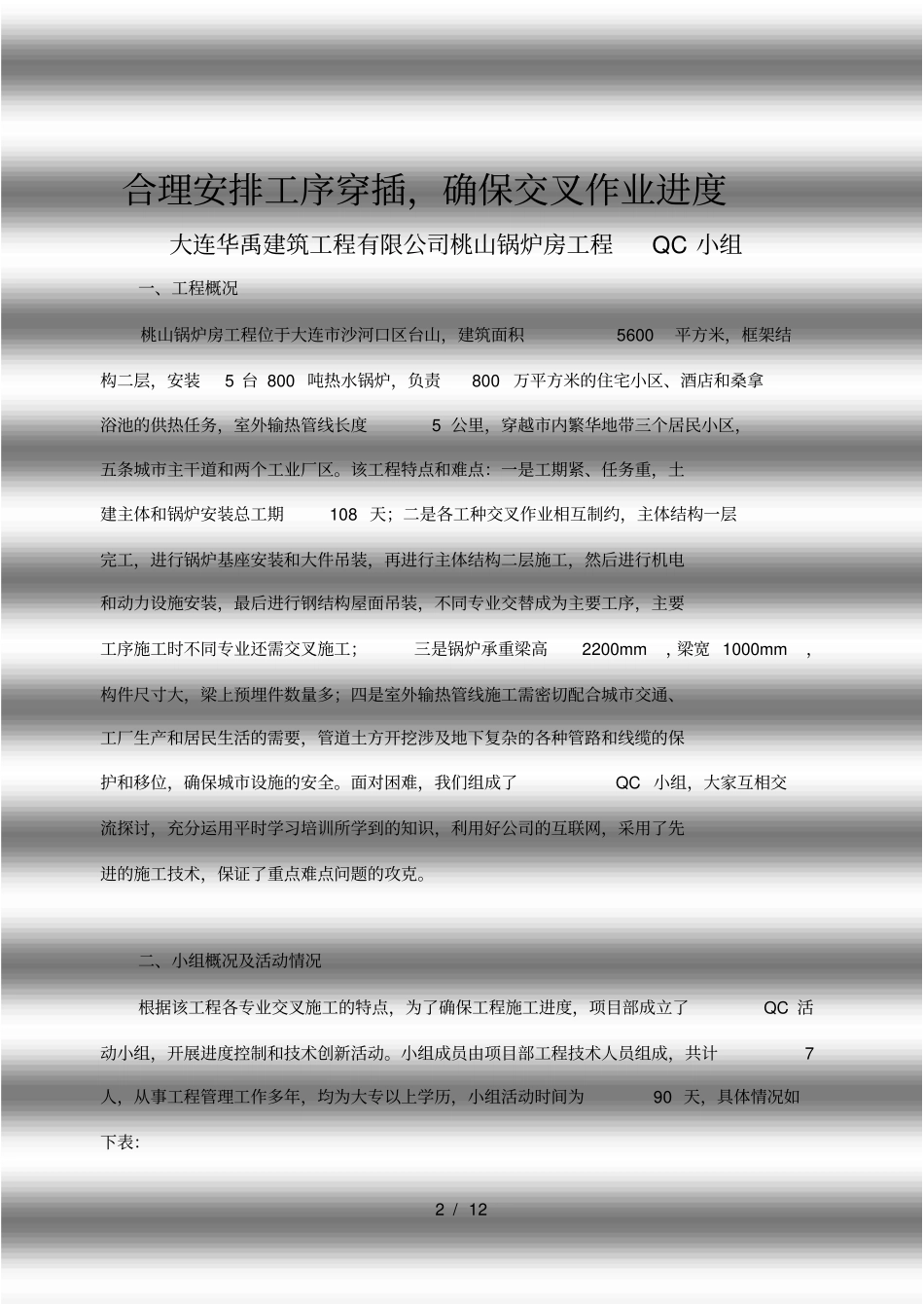

1 / 12 大连华禹建筑工程有限公司桃山锅炉房工程QC 小组大连华禹建筑工程有限公司2 / 12 合理安排工序穿插,确保交叉作业进度大连华禹建筑工程有限公司桃山锅炉房工程QC 小组一、工程概况桃山锅炉房工程位于大连市沙河口区台山,建筑面积5600平方米,框架结构二层,安装5 台 800 吨热水锅炉,负责800 万平方米的住宅小区、酒店和桑拿浴池的供热任务,室外输热管线长度5 公里,穿越市内繁华地带三个居民小区,五条城市主干道和两个工业厂区。该工程特点和难点:一是工期紧、任务重,土建主体和锅炉安装总工期108 天;二是各工种交叉作业相互制约,主体结构一层完工,进行锅炉基座安装和大件吊装,再进行主体结构二层施工,然后进行机电和动力设施安装,最后进行钢结构屋面吊装,不同专业交替成为主要工序,主要工序施工时不同专业还需交叉施工;三是锅炉承重梁高2200mm,梁宽 1000mm,构件尺寸大,梁上预埋件数量多;四是室外输热管线施工需密切配合城市交通、工厂生产和居民生活的需要,管道土方开挖涉及地下复杂的各种管路和线缆的保护和移位,确保城市设施的安全。面对困难,我们组成了QC 小组,大家互相交流探讨,充分运用平时学习培训所学到的知识,利用好公司的互联网,采用了先进的施工技术,保证了重点难点问题的攻克。二、小组概况及活动情况根据该工程各专业交叉施工的特点,为了确保工程施工进度,项目部成立了QC 活动小组,开展进度控制和技术创新活动。小组成员由项目部工程技术人员组成,共计7人,从事工程管理工作多年,均为大专以上学历,小组活动时间为90 天,具体情况如下表:3 / 12 公司要求项目目标业主要求小组名称大连华禹建筑工程有限公司桃山锅炉房工程QC 小组小组类型现场型课题名称合理安排工序穿插,确保交叉作业进度注册号码06-01 活动时间2006 年 2 月 20 日~5 月 18日活动人数7 人序号姓名性别年龄学历职务职称组内分工1 李传宝男45 大专组长工程师组织实施2 赵国奎男42 本科组员高级工程师技术管理3 高隆义男52 大专组员高级工程师技术管理4 刘兴通男31 本科组员工程师质量管理5 宋君男36 大专组员工程师质量管理6 隋睿女26 本科组员工程师资料制作7 王传鹏男29 大专组员助理工程师资料收集三、选题理由1、业主与酒店、桑拿等各用热单位签定5 月 30 日准时供热,违约每天赔偿 20 万元;2、该工程于 2006 年 2 月 10 日破土动工, 工期要求须于 5 月18 ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

合理安排工序穿插确保交叉作业进度

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
