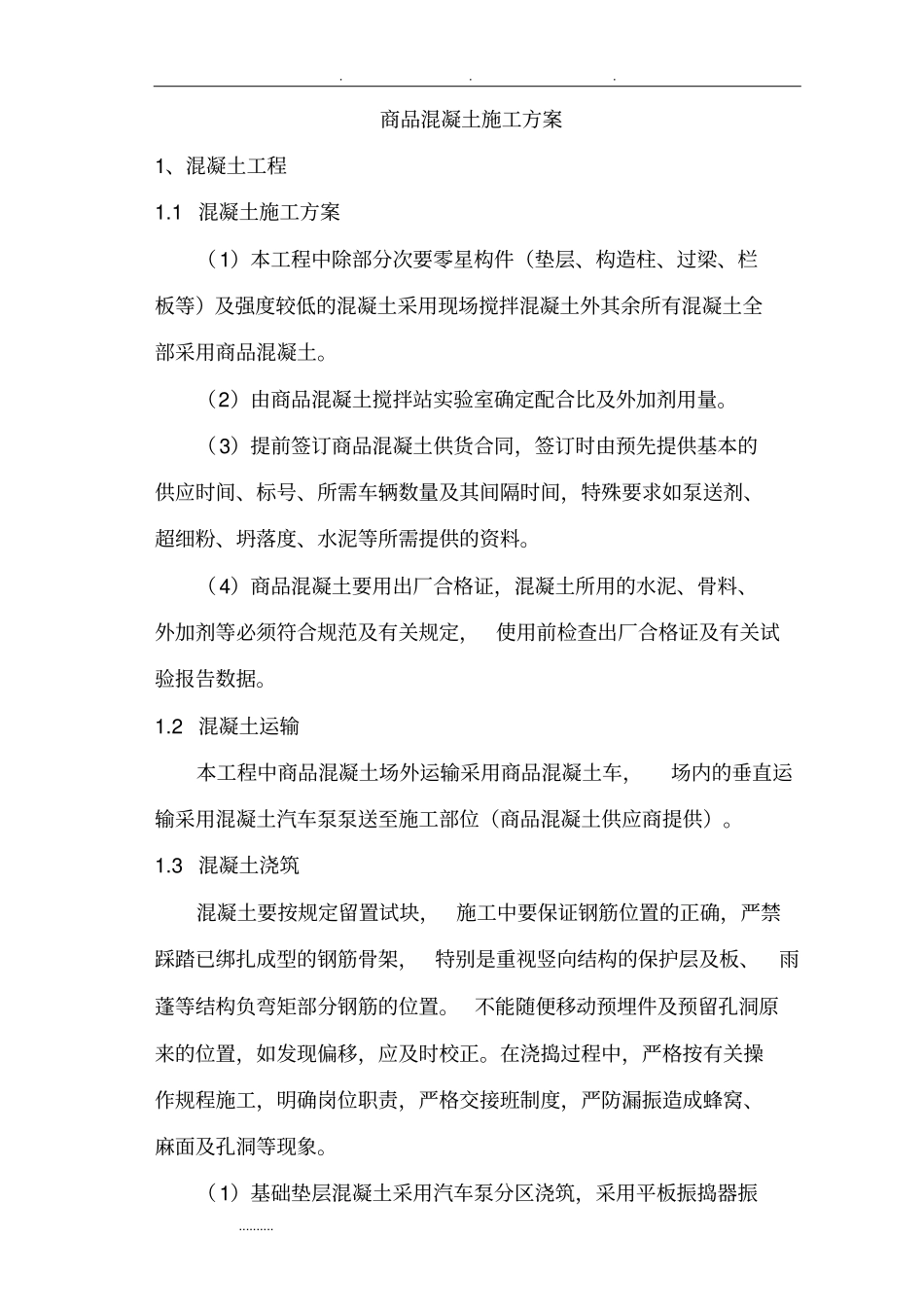

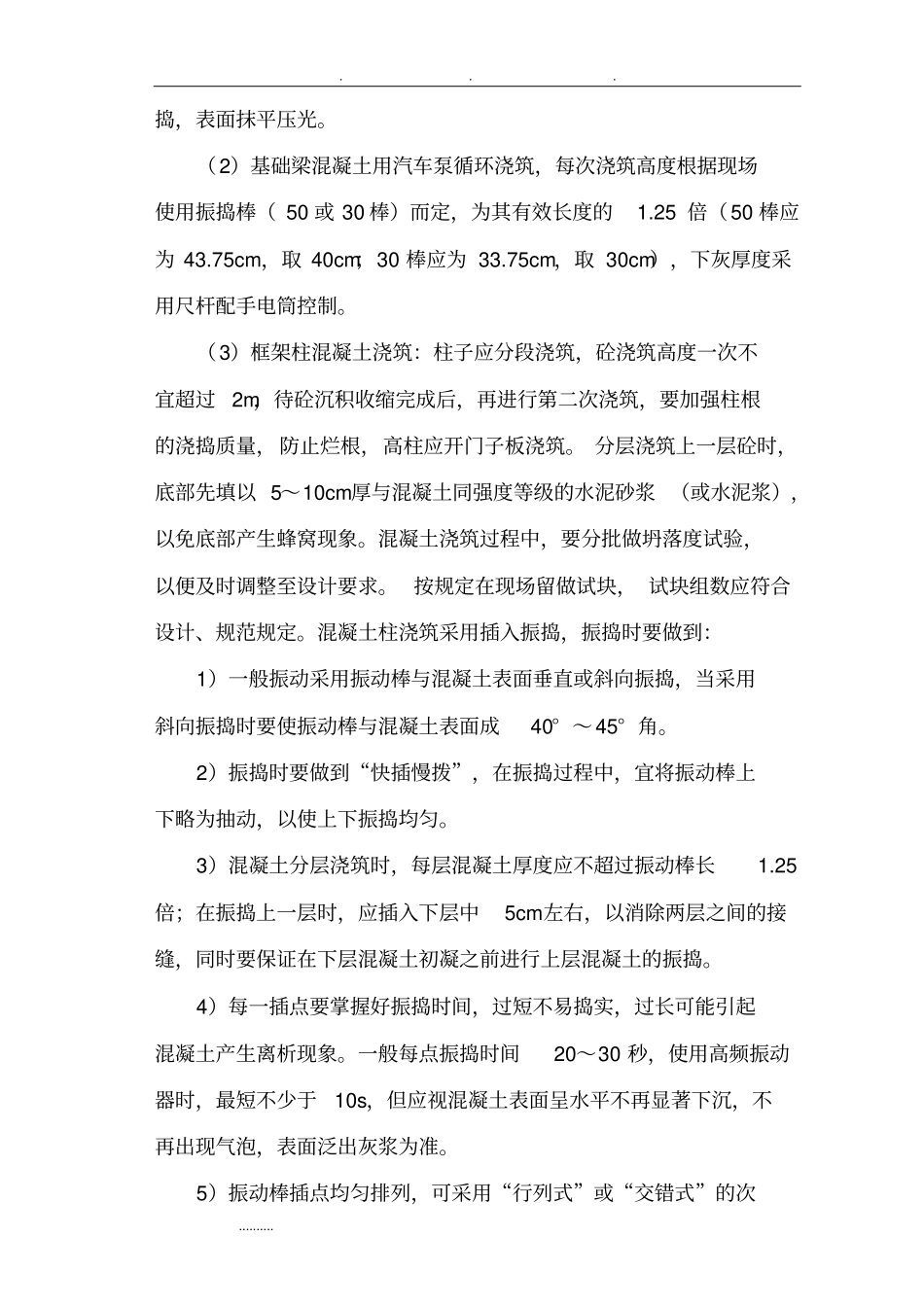

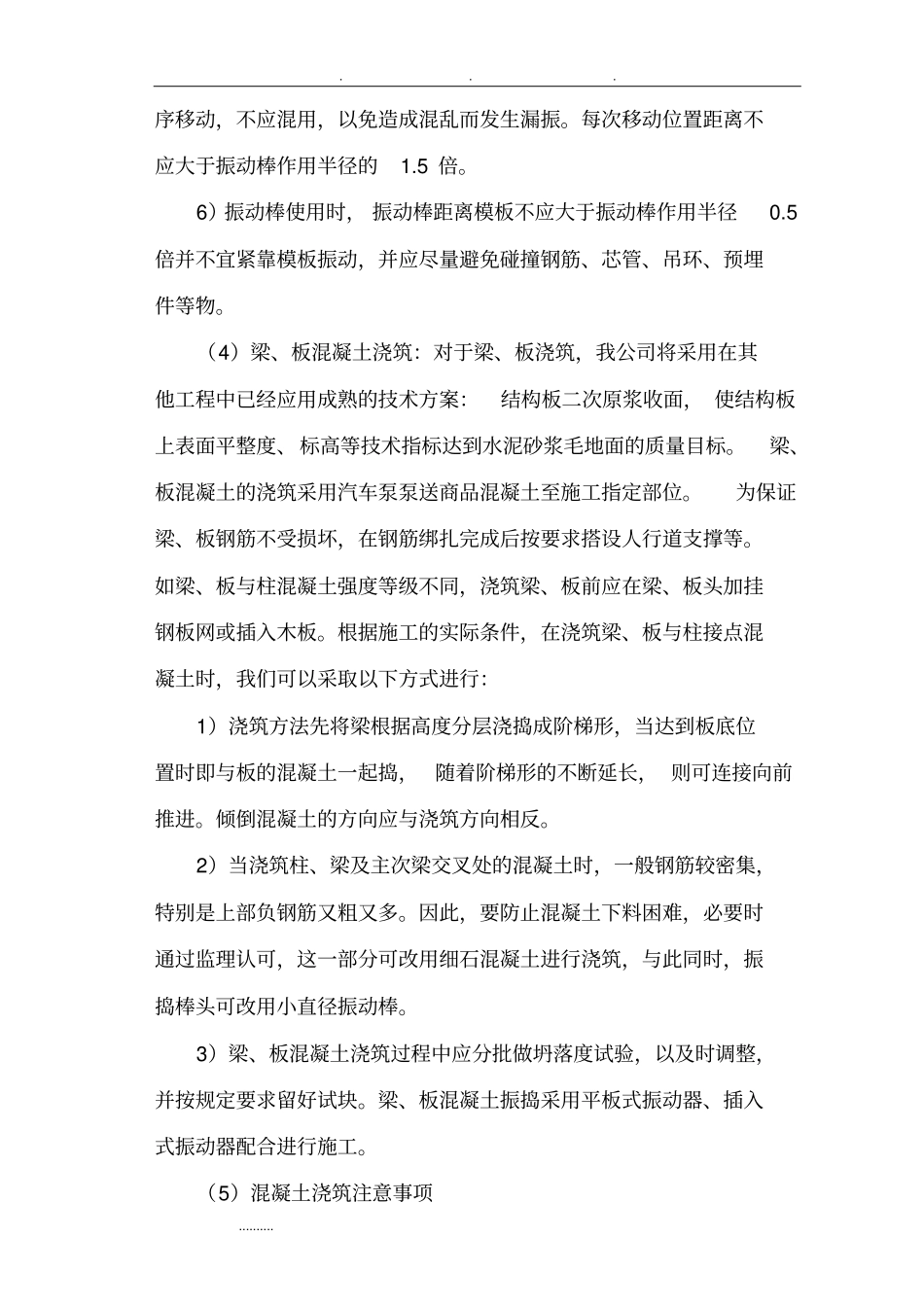

. . . .......... 商品混凝土施工方案1、混凝土工程1.1 混凝土施工方案(1)本工程中除部分次要零星构件(垫层、构造柱、过梁、栏板等)及强度较低的混凝土采用现场搅拌混凝土外其余所有混凝土全部采用商品混凝土。(2)由商品混凝土搅拌站实验室确定配合比及外加剂用量。(3)提前签订商品混凝土供货合同,签订时由预先提供基本的供应时间、标号、所需车辆数量及其间隔时间,特殊要求如泵送剂、超细粉、坍落度、水泥等所需提供的资料。(4)商品混凝土要用出厂合格证,混凝土所用的水泥、骨料、外加剂等必须符合规范及有关规定,使用前检查出厂合格证及有关试验报告数据。1.2 混凝土运输本工程中商品混凝土场外运输采用商品混凝土车,场内的垂直运输采用混凝土汽车泵泵送至施工部位(商品混凝土供应商提供)。1.3 混凝土浇筑混凝土要按规定留置试块,施工中要保证钢筋位置的正确,严禁踩踏已绑扎成型的钢筋骨架,特别是重视竖向结构的保护层及板、雨蓬等结构负弯矩部分钢筋的位置。 不能随便移动预埋件及预留孔洞原来的位置,如发现偏移,应及时校正。在浇捣过程中,严格按有关操作规程施工,明确岗位职责,严格交接班制度,严防漏振造成蜂窝、麻面及孔洞等现象。(1)基础垫层混凝土采用汽车泵分区浇筑,采用平板振捣器振. . . .......... 捣,表面抹平压光。(2)基础梁混凝土用汽车泵循环浇筑,每次浇筑高度根据现场使用振捣棒( 50 或 30 棒)而定,为其有效长度的1.25 倍(50 棒应为 43.75cm,取 40cm;30 棒应为 33.75cm,取 30cm),下灰厚度采用尺杆配手电筒控制。(3)框架柱混凝土浇筑:柱子应分段浇筑,砼浇筑高度一次不宜超过2m,待砼沉积收缩完成后,再进行第二次浇筑,要加强柱根的浇捣质量,防止烂根,高柱应开门子板浇筑。 分层浇筑上一层砼时,底部先填以 5~10cm厚与混凝土同强度等级的水泥砂浆 (或水泥浆),以免底部产生蜂窝现象。混凝土浇筑过程中,要分批做坍落度试验,以便及时调整至设计要求。 按规定在现场留做试块, 试块组数应符合设计、规范规定。混凝土柱浇筑采用插入振捣,振捣时要做到:1)一般振动采用振动棒与混凝土表面垂直或斜向振捣,当采用斜向振捣时要使振动棒与混凝土表面成40° ~45° 角。2)振捣时要做到“快插慢拨”,在振捣过程中,宜将振动棒上下略为抽动,以使上下振捣均匀。3)混凝土分层浇筑时,每层混凝土厚度应不超过振动棒长1.25倍;在振捣上一层时,应插入下...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

商品混凝土工程施工组织设计方案11

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
