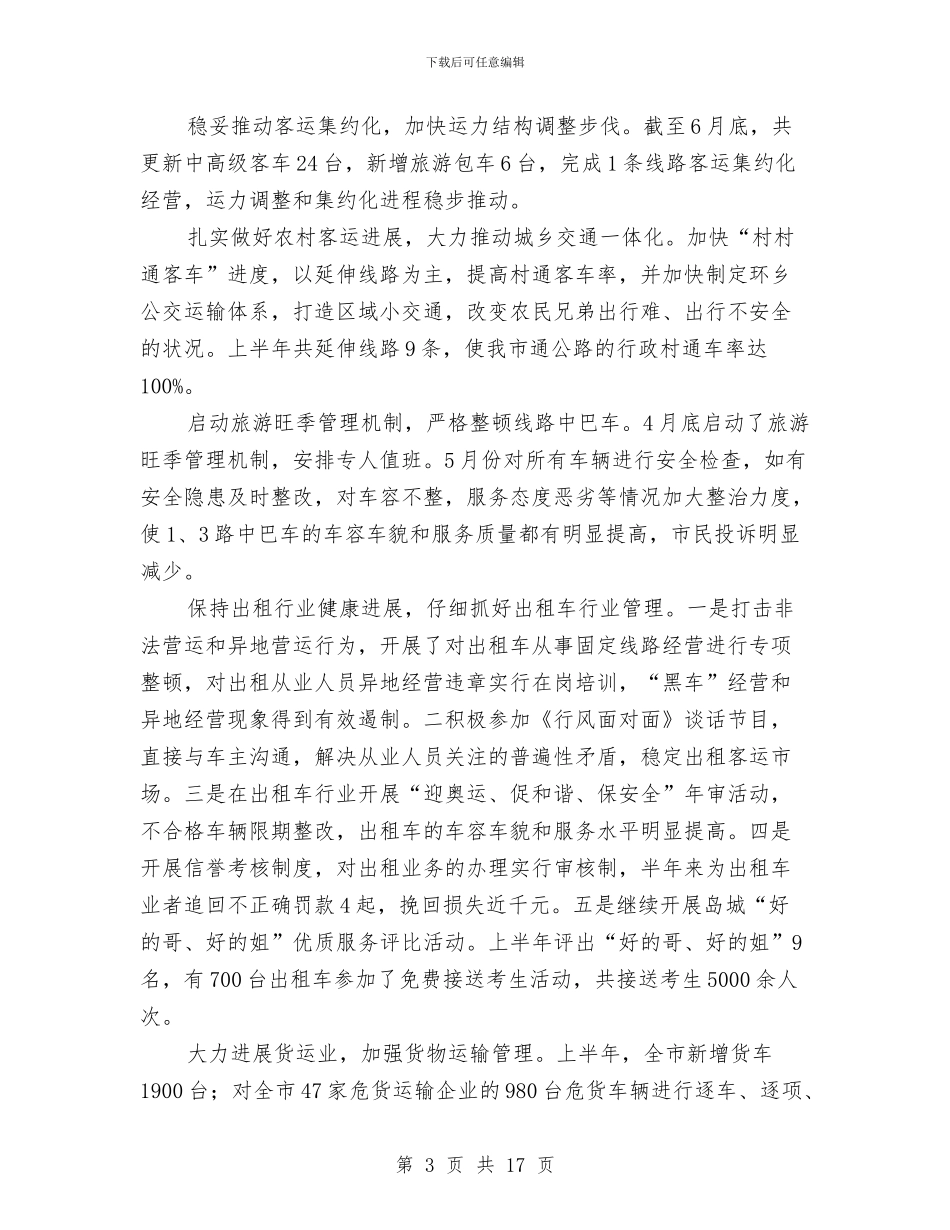

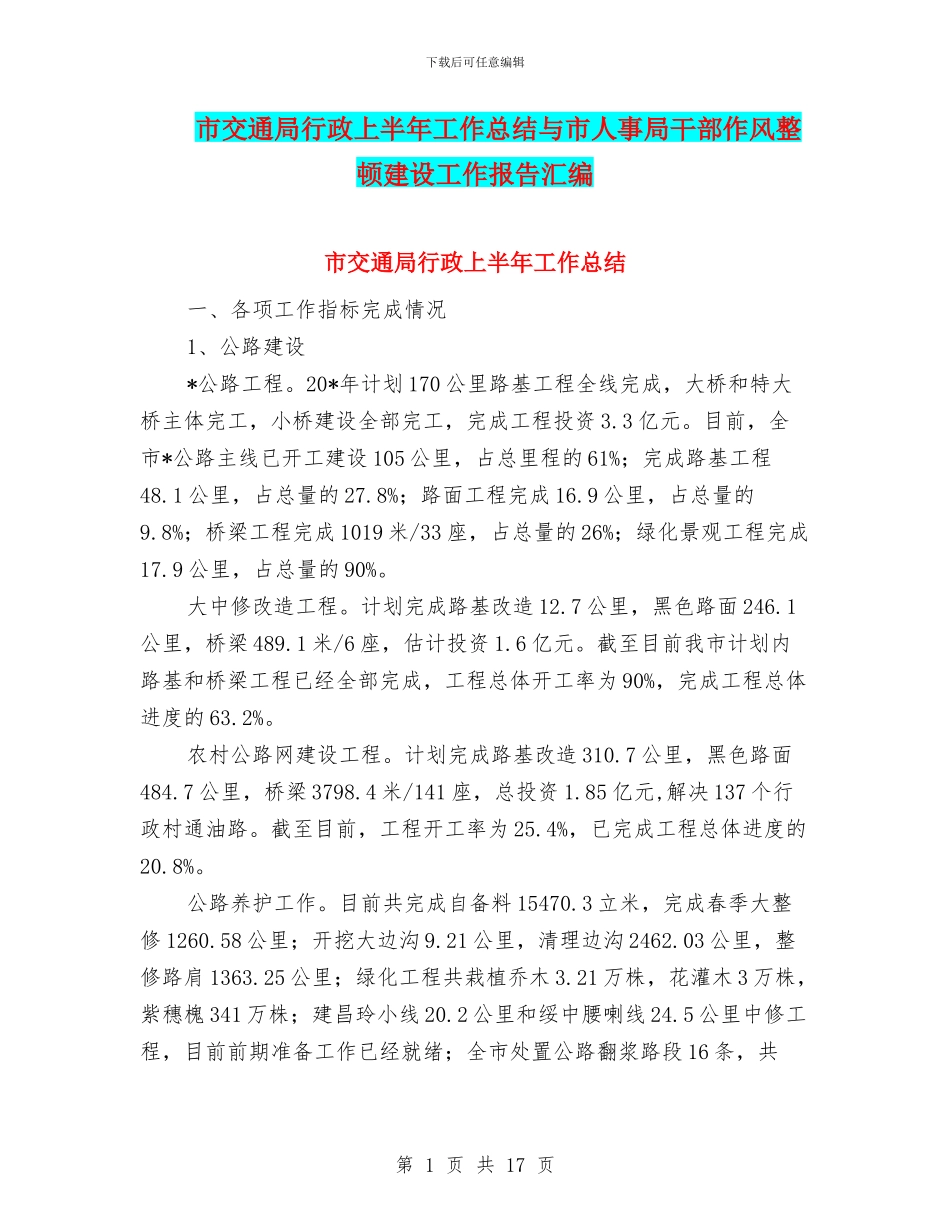

下载后可任意编辑市交通局行政上半年工作总结与市人事局干部作风整顿建设工作报告汇编市交通局行政上半年工作总结一、各项工作指标完成情况1、公路建设*公路工程
20*年计划 170 公里路基工程全线完成,大桥和特大桥主体完工,小桥建设全部完工,完成工程投资 3
目前,全市*公路主线已开工建设 105 公里,占总里程的 61%;完成路基工程48
1 公里,占总量的 27
8%;路面工程完成 16
9 公里,占总量的9
8%;桥梁工程完成 1019 米/33 座,占总量的 26%;绿化景观工程完成17
9 公里,占总量的 90%
大中修改造工程
计划完成路基改造 12
7 公里,黑色路面 246
1公里,桥梁 489
1 米/6 座,估计投资 1
截至目前我市计划内路基和桥梁工程已经全部完成,工程总体开工率为 90%,完成工程总体进度的 63
农村公路网建设工程
计划完成路基改造 310
7 公里,黑色路面484
7 公里,桥梁 3798
4 米/141 座,总投资 1
85 亿元,解决 137 个行政村通油路
截至目前,工程开工率为 25
4%,已完成工程总体进度的20
公路养护工作
目前共完成自备料 15470
3 立米,完成春季大整修 1260
58 公里;开挖大边沟 9
21 公里,清理边沟 2462
03 公里,整修路肩 1363
25 公里;绿化工程共栽植乔木 3
21 万株,花灌木 3 万株,紫穗槐 341 万株;建昌玲小线 20
2 公里和绥中腰喇线 24
5 公里中修工程,目前前期准备工作已经就绪;全市处置公路翻浆路段 16 条,共第 1 页 共 17 页下载后可任意编辑61710 平方米;今年还对全市所辖干线公路村外道口实施法律规范化治理,目前已完成道口标注预制 3986 根,铺设过道盖板 793 块
桥涵安全普查工作
贯彻落实省桥
