下载后可任意编辑幕墙工程安全施工方案与幕墙施工现场防火技术方案汇编幕墙工程安全施工方案1.工程概况本工程位于无锡市经济开发区,是新区一栋具有现代高级商务办公楼,建筑面积约 5 万平方米,框架结构,主楼商务楼 19 层,建筑标高 85
5m,一层 6
6m,标准层 3
9m,LOFT 楼 9 层,建筑标高 56
1m,层高 3
9m,外墙装饰为隐框玻璃,幕墙和铝板幕墙,施工面积约29200 平方米,主楼隐框幕墙采纳 155 系列,LOFT 楼隐框幕墙采纳 190系列,玻璃采纳 6mmLOW+12A+6mm 双钢化中空玻璃,铝板采纳 3mm 氟碳喷涂,墙面及大梁部位节能保温约 16000 平方米,合同开工日期为2024 年 4 月 1 日,竣工日期为 2024 年 8 月 15 日,合同工期为总日历天137 天,工程质量标准为扬子杯,合同价款为 2660
5775 万元,外墙装饰设计与施工由江苏苏鑫装饰(集团)公司施工,主体由江苏正方园建筑集团有限公司施工,监理单位为无锡市同济监理建设咨询有限公司

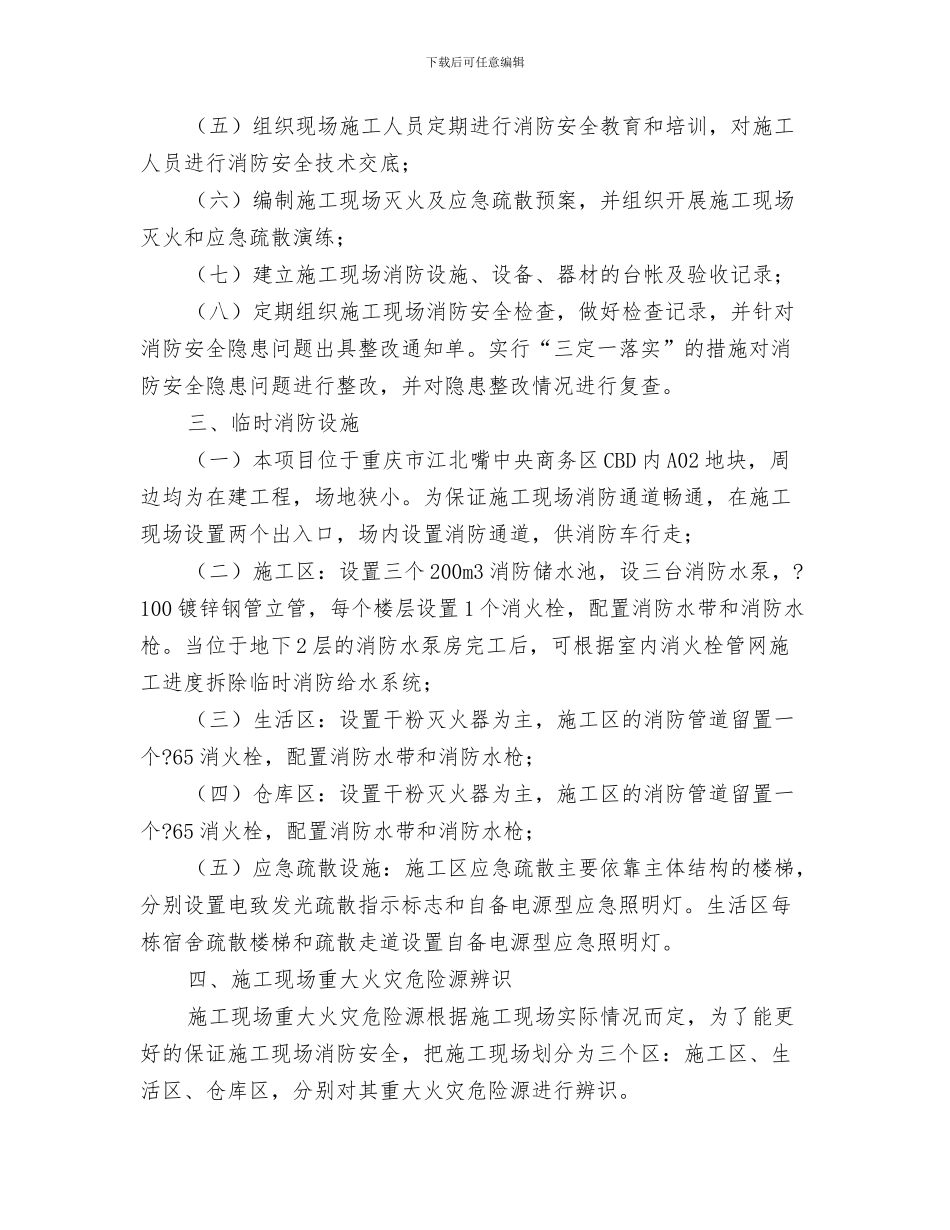

设计与施工必须遵照的法律规范:(1)《钢结构设计法律规范》GBJ17-88(2)《钢结构工程验收法律规范》GBJ50205-95(3)《建筑幕墙》JG3035-96(4)《玻璃幕墙工程技术法律规范》JGJ102-2001(5)《施工现场临时用电安全技术法律规范》JGJ46-2024(6)《建筑施工安全检查标准》JGJ59-99(7)《建筑施工高处作业安全技术法律规范》JGJ80-91第 1 页 共 13 页下载后可任意编辑幕墙施工现场防火技术方案为确保本工程安全生产,文明施工,顺利完成施工任务

依据《中华人民共和国消防法》、《建设工程施工现场消防安全技术法律规范》及其实施细则和市消防管理有关规定,结合本工程施工现场实际情况,依照“预防为主,防消结合”的消防工作方针,遵循“以人为本
