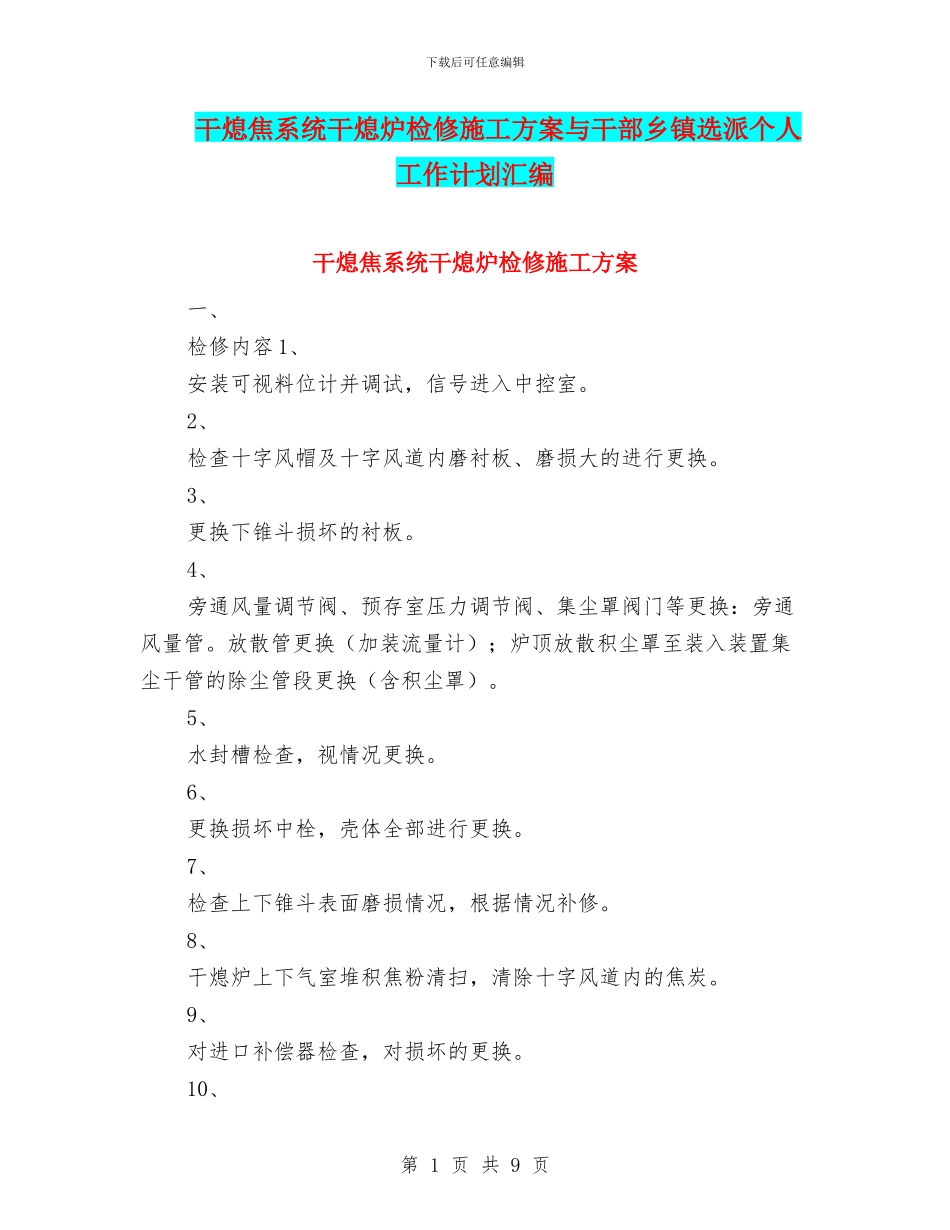

下载后可任意编辑干熄焦系统干熄炉检修施工方案与干部乡镇选派个人工作计划汇编干熄焦系统干熄炉检修施工方案一、检修内容 1、 安装可视料位计并调试,信号进入中控室。2、 检查十字风帽及十字风道内磨衬板、磨损大的进行更换。3、 更换下锥斗损坏的衬板。4、 旁通风量调节阀、预存室压力调节阀、集尘罩阀门等更换:旁通风量管。放散管更换(加装流量计);炉顶放散积尘罩至装入装置集尘干管的除尘管段更换(含积尘罩)。5、 水封槽检查,视情况更换。6、 更换损坏中栓,壳体全部进行更换。7、 检查上下锥斗表面磨损情况,根据情况补修。8、 干熄炉上下气室堆积焦粉清扫,清除十字风道内的焦炭。9、 对进口补偿器检查,对损坏的更换。10、第 1 页 共 9 页下载后可任意编辑干熄炉放散管加装流量计。二、检修时间:三、编制依据及检修工程标准法律规范《机械设备安装工程施工及验收法律规范》GB50231-98 《冶金机械设备安装工程施工及验收法律规范》,焦化设备 YBJ24-88《冶金机械设备安装工程施工及验收法律规范》,液压、气动和润滑系统 YBJ207-83 四、设备检修施工方法及步骤 1、 查看现场:准备材料及施工机具、确定待检项目及实际测量待换部位尺寸。2、 检修前预制好需更换的管道及管件。拆除及安装采纳 160T 汽车吊吊装;施工前拉好警戒线并挂好警示标志,检修前和检修过程必须有生产单位监护人员确认安全方可施工。3、 安装可视料位计并调试,信号进入中控室。4、 在双方安全员确认安全后,进入干熄炉内清扫上下气室内堆积的焦粉,清除风道内的焦炭,然后开始检查十字风帽及十字风道内衬板。磨损大的进行更换,更换下锥斗损坏的衬板。5、 旁通风量调节阀、预存室压力调节阀、集尘罩阀门等拆开连接螺栓,进行阀门更换,25T 汽车吊配合更换旁通风量管、放散管、集尘罩及放散集尘罩至装入装置集尘干管的除尘管段。6、 水封槽检查,视情况更换。7、 第 2 页 共 9 页下载后可任意编辑更换损坏中栓,壳体全部进行更换。8、 检查上下锥斗表面磨损情况,根据情况补修。高处作业根据现场情况搭设平台。9、 用压缩空气清扫干熄炉上下气室堆积焦粉,清除十字风道内的焦炭。10、对进出口补偿器检查,对损坏的进行更换。11、干熄炉放散管加装流量计。五、施工组织施工由多个作业组分片区点进行施工,施工按工期要求进行施工组织共投入 8 人次 1、 负责人:2、 施工组:清灰工作:管道管件更换:阀门更换:电气仪...
