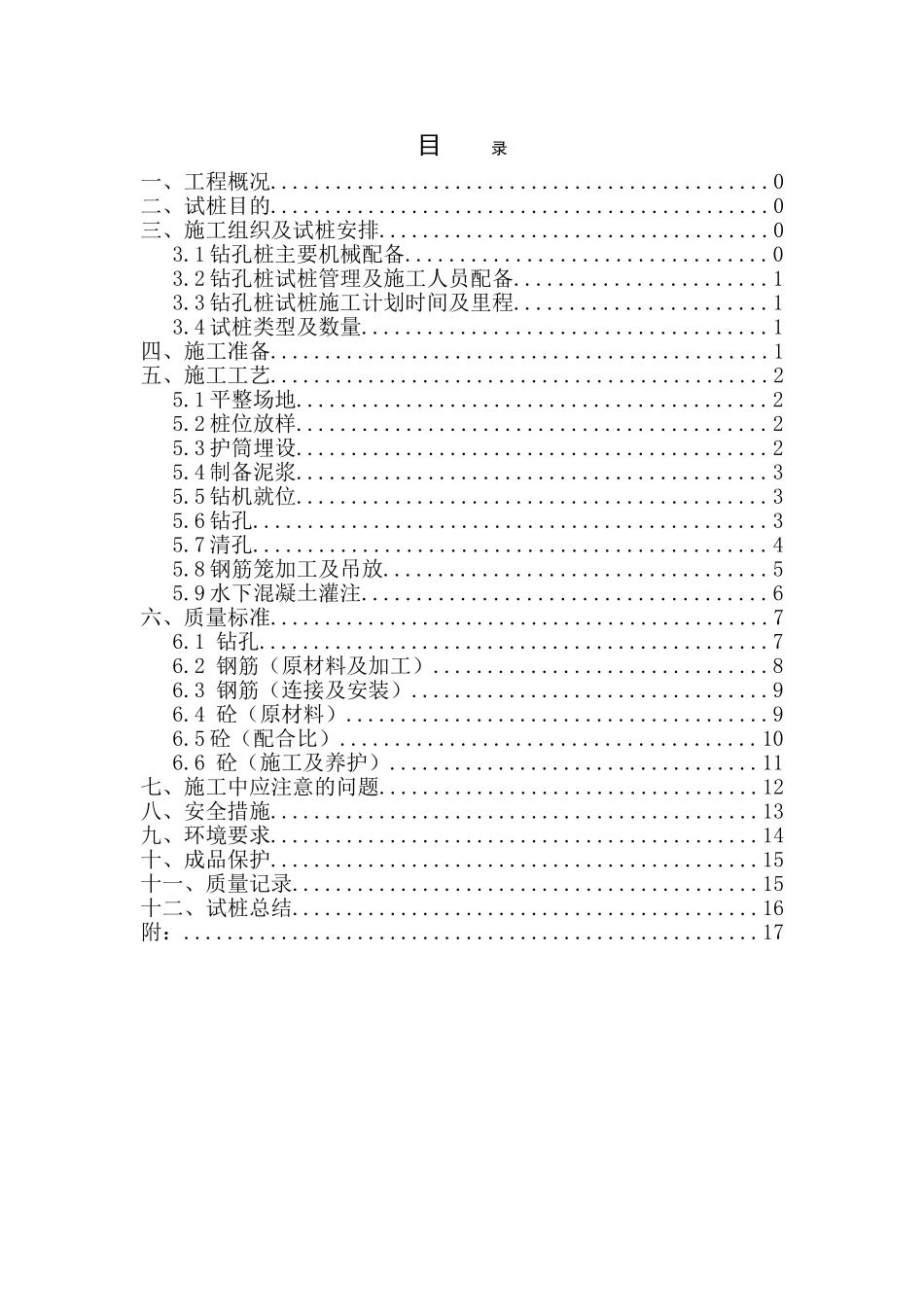

郑东新区北三环—龙湖中环路东立交桥工程钻孔桩试桩方案编制:复核:批准:郑州市公路工程公司二○一三年九月十五日目录一、工程概况..............................................0二、试桩目的..............................................0三、施工组织及试桩安排....................................03.1钻孔桩主要机械配备.................................03.2钻孔桩试桩管理及施工人员配备.......................13.3钻孔桩试桩施工计划时间及里程.......................13.4试桩类型及数量.....................................1四、施工准备..............................................1五、施工工艺..............................................25.1平整场地...........................................25.2桩位放样...........................................25.3护筒埋设...........................................25.4制备泥浆...........................................35.5钻机就位...........................................35.6钻孔...............................................35.7清孔...............................................45.8钢筋笼加工及吊放...................................55.9水下混凝土灌注.....................................6六、质量标准..............................................76.1钻孔...............................................76.2钢筋(原材料及加工)...............................86.3钢筋(连接及安装).................................96.4砼(原材料).......................................96.5砼(配合比)......................................106.6砼(施工及养护)..................................11七、施工中应注意的问题...................................12八、安全措施.............................................13九、环境要求.............................................14十、成品保护.............................................15十一、质量记录...........................................15十二、试桩总结...........................................16附:.....................................................17一、工程概况郑东新区北三环—龙湖中环路东立交桥工程施工一标起讫里程BHK5+670-BHK6+600.034,全长930.034米。含北三环主线桥一座,桥梁起止里程为BHK5+840.53-BHK6+153.07,全长312.54米,桥墩基础采用Φ1.6m的钻孔灌注桩,桥台采用重力式桥台,桩接承台式基础,桩基均采用Φ1.2m的双排钻孔灌注桩。全桥设计桩基钻孔桩118根,共计5924延米,本标段施工人员,机械设备,劳务分包队伍及施工图纸已到位,具备了开工的条件。大批量钻孔桩开工前选取两根桩作为工艺性试验,共计104延米。二、试桩目的1、通过工艺性试桩,以复核地质资料及设备、工艺等是否适宜,确定混凝土拌和料配和比、塌落度、商品砼运输时间、拔管速度等各项参数,报送监理单位单位审核后进行施工。2、通过工艺性试桩,检验施工组织设计的合理性和可操作性。3、通过工艺性试桩,检验设计配合比的合理性。(混合料的各项技术指标)4、通过工艺性试桩,确定最佳的机械设备组合。5、通过工艺性试桩,收集现场第一手资料,总结经验,以便优化施工方案,以便指导后续大批量的钻孔桩的正常进行。三、施工组织及试桩安排3.1钻孔桩主要机械配备主要机械配备表序号机械名称规格型号数量1旋挖钻12旋挖钻13吊车4装载机5钢筋调直机6钢筋弯曲机7钢筋切断机8交流弧焊机9发电机300KAV23.2钻孔桩试桩管理及施工人员配备人员配备情况一览表技术人员和管理人员姓名职务职称/资格证备注张志友项目经理高级工程师聂玉涛项目副经理工程师卢淑萍技术负责人高级工程师孟祥利现场负责人工程师薛占芳试验负责人工程师王晶安全负责人工程师朱巧玲测量负责人工程师金鑫质检负责人工程师技工工种计划数量到场数量备注电焊工1515钻机操作手33混凝土工55钢筋工2018辅助施工人员1815...
