关于项目部发言 为的会员“ayalyc520”投稿推荐,但愿对你的学习工作带来帮助
一个篱笆三个桩,一个好汉三个帮
团结协作的不仅仅我们工区的技术人员,更重要的是团结好各个部室,精诚合作,通力配合
以下是小编为大家整理的项目部发言范文,供大家参考学习

项目部发言范文 1 各位领导、各位同仁: 大家好
首先,我对各位领导和同仁莅临第四项目部北岭山隧道出口检查指导工作表示热烈的欢迎
自年十二月十九日上场以来,我们在局指挥部的正确领导和关怀下,以饱满的热情和争先创优的精神,全力投入到各项工作中去
认真贯彻贵广公司“六位一体“管理要求,全面推行标准化管理
立足高起点,坚持高标准,夜以继日,争分夺秒
分工明确,责任到人
忙而不乱,有条不紊
各项工作始终向着局指目标有序推进
现将我们第四项目部有关情况,主要是北岭山隧道出口施工向各位领导汇报如下: 项目部基本情况:工程概况:第四项目部管段全长 14
67公里,起止里程为 dk732﹢120-dk746﹢790
主要工程包括隧道 3 座,即上兴隧道(1775 米),禾田坪隧道(725 米),北岭山隧道(8051 米)
桥梁 3 座,即上兴中桥(87
8 米)禾田坪大桥(177
08 米),竹高塘大桥(209
8 米);路基 3
638 公里,四会车站 1 座,站场土石方 97
人员、设备:我们根据项目的工程数量和管理需要,按照人员配备标准化的要求,及时挑选了一批政治素质高、思想品德好、业务技能强、有一定工作经验的员工,建立建全项目部组织机构,配齐配强各部室和架子队管理人员
截至目前,我项目部共上场施工人员570 人,上场机械设备 205 台,人员及设备基本满足施工需要
北岭山隧道是广东境内第一长大隧道,也是贵广铁路重难点工程之一,同时也是局指的重中之重
为此,我们把北岭山隧道施工作为首要工程来抓

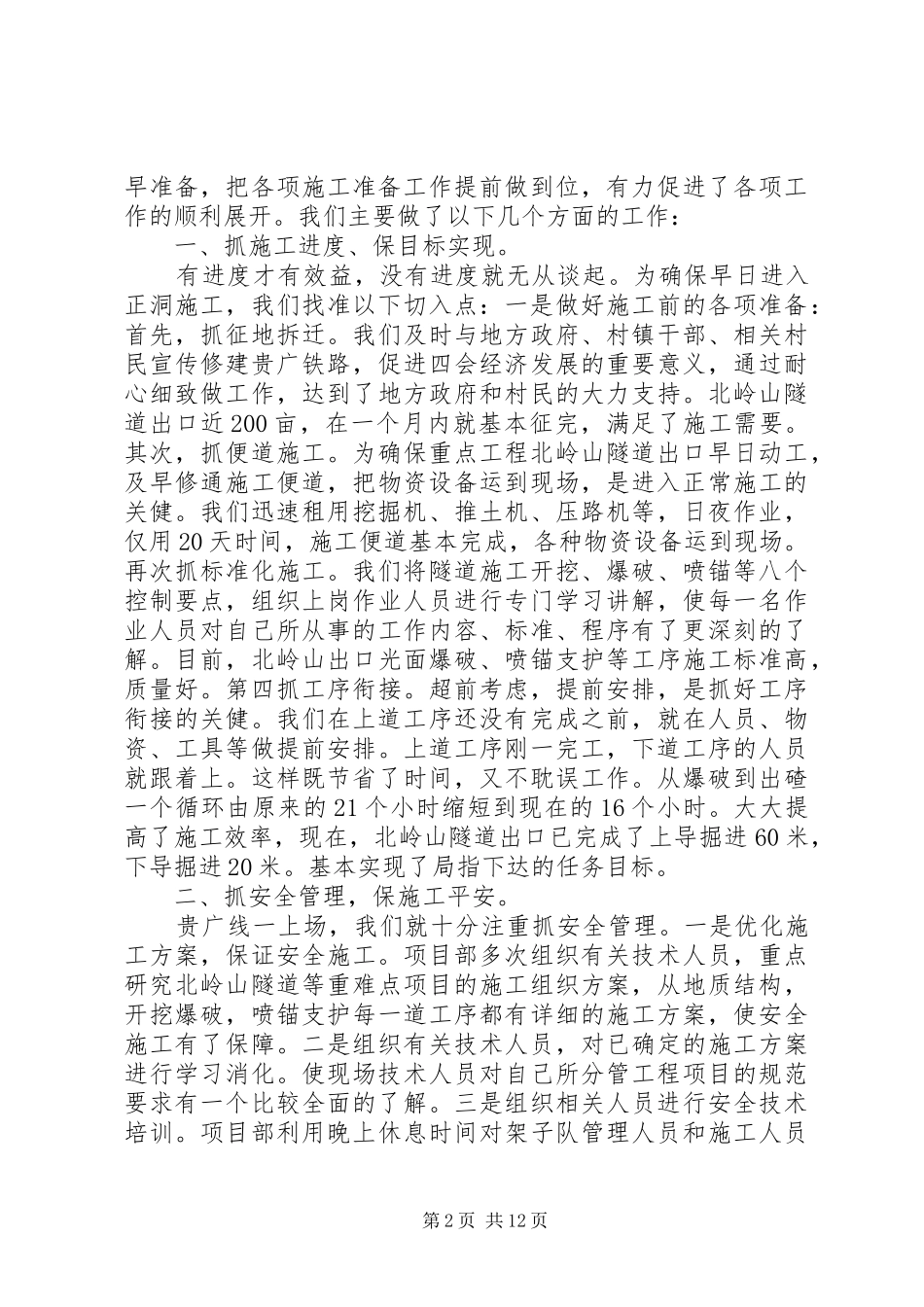

想尽千方百计,早谋划、早
